引渡済現場レポート

  • カテゴリ
  • すべて

国分寺市の家

H様邸

  • 建築中レポート

1.2019年07月29日

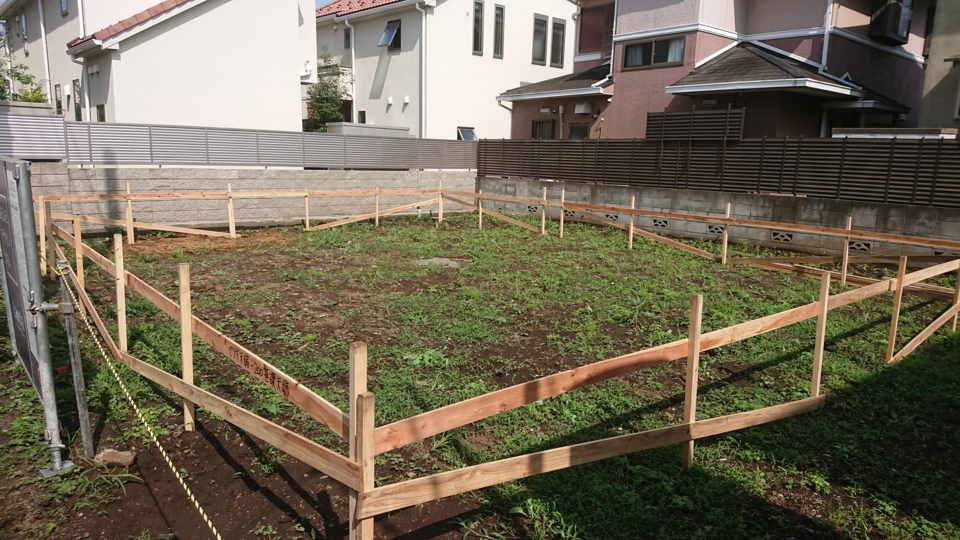

遣り方
遣り方
現場着工:遣り方

基礎工事の開始前に【遣り方】を掛けます。

【遣り方】とは・・・簡単に言いますと
基礎工事に必要な情報(敷地に対する基礎の配置、基礎の高さ・幅、直角等)
がわかる囲い といった感じのものです。

この遣り方を基に基礎伏図通りに施工していきます。

近隣の方々もとても親切にしてくださいますので
工事の環境としては大変施行しやすい状態です。
2.2019年08月01日

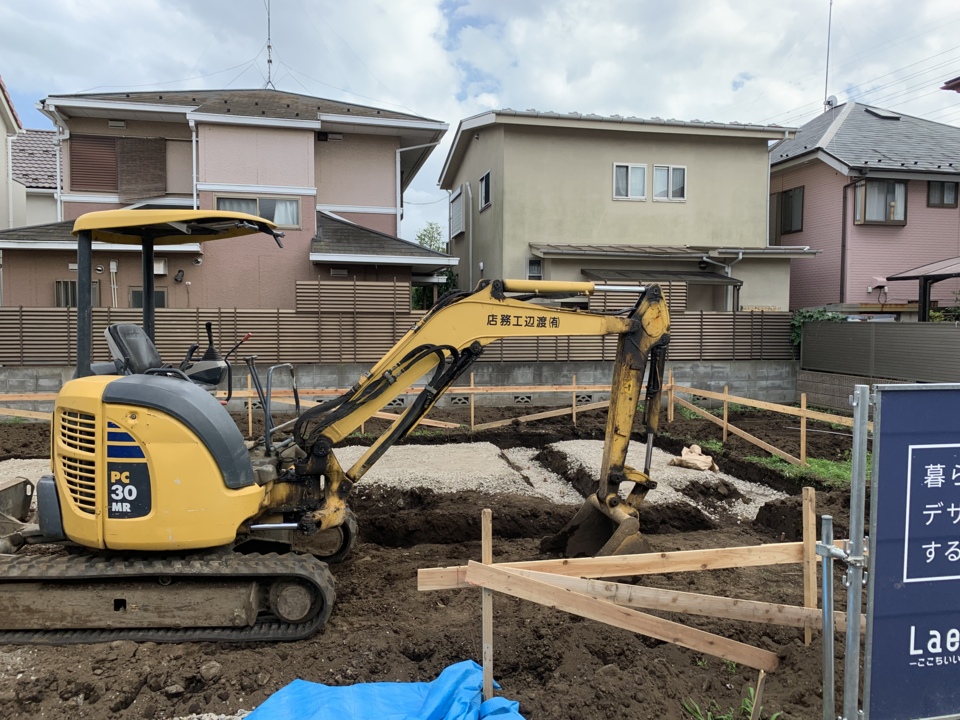

根伐
根伐
基礎工事が始まりました。
地業(根伐り)の作業を行っています。
根伐りとは、基礎の形状、高さなどを考慮しで重機で地盤を掘り進める作業です。
3.2019年08月05日

配筋検査
配筋検査
本日、第三者機関による配筋検査を行いました。
基礎伏図通りに配筋されているか隈なくチェックをしていただきます。

問題なく合格を頂きましたので明日、耐圧生コンを打ちます。
4.2019年08月07日

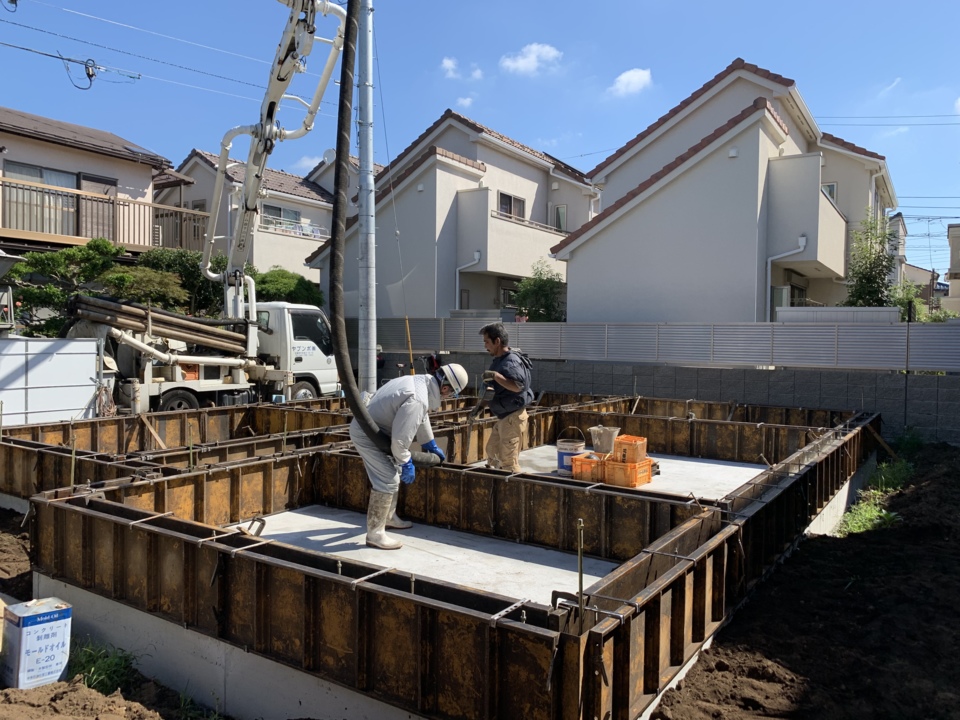

立上り生コン打設
立上り生コン打設
立上り生コンを打設しました。
この写真は、レベラーを流した直後です。
従前は、一般のモルタルで基礎の天端を水平にしていましたが、近年ではレベラーを使うことで水平精度が上がっています。
5.2019年08月13日
基礎完了
基礎完了

立上りの枠が外れ、雑コンが打ち終わり基礎工事完了致しました。
6.2019年08月20日

土台敷
土台敷
本日、土台敷を行いました。
7.2019年08月23日
上棟
上棟

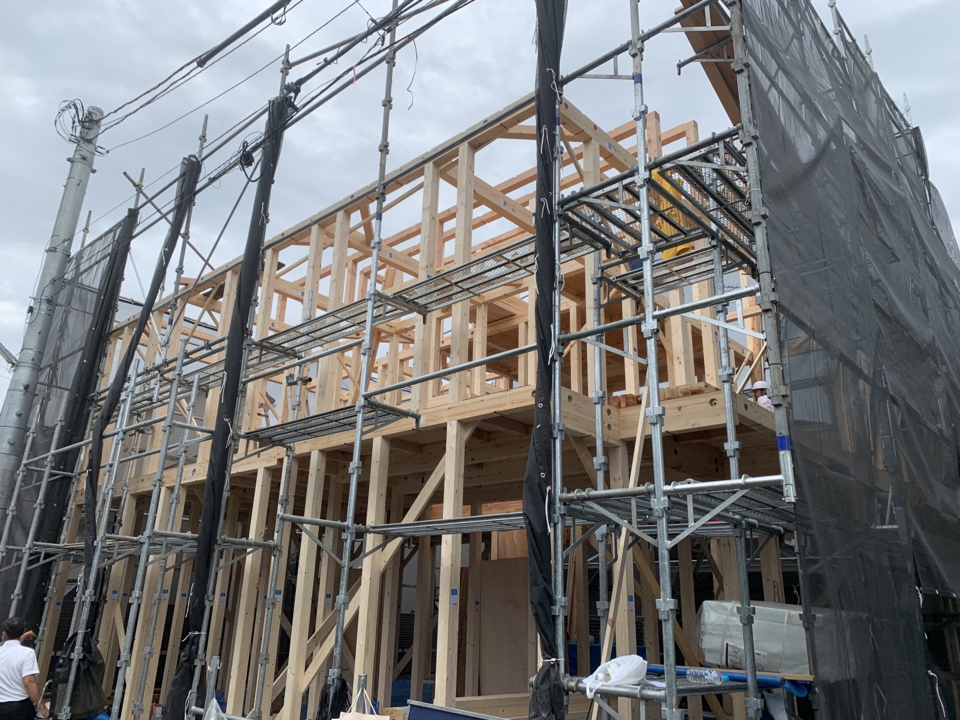

本日上棟しました。

これからも安全第一に進めてまいります。
8.2019年09月03日
屋根工事
屋根工事

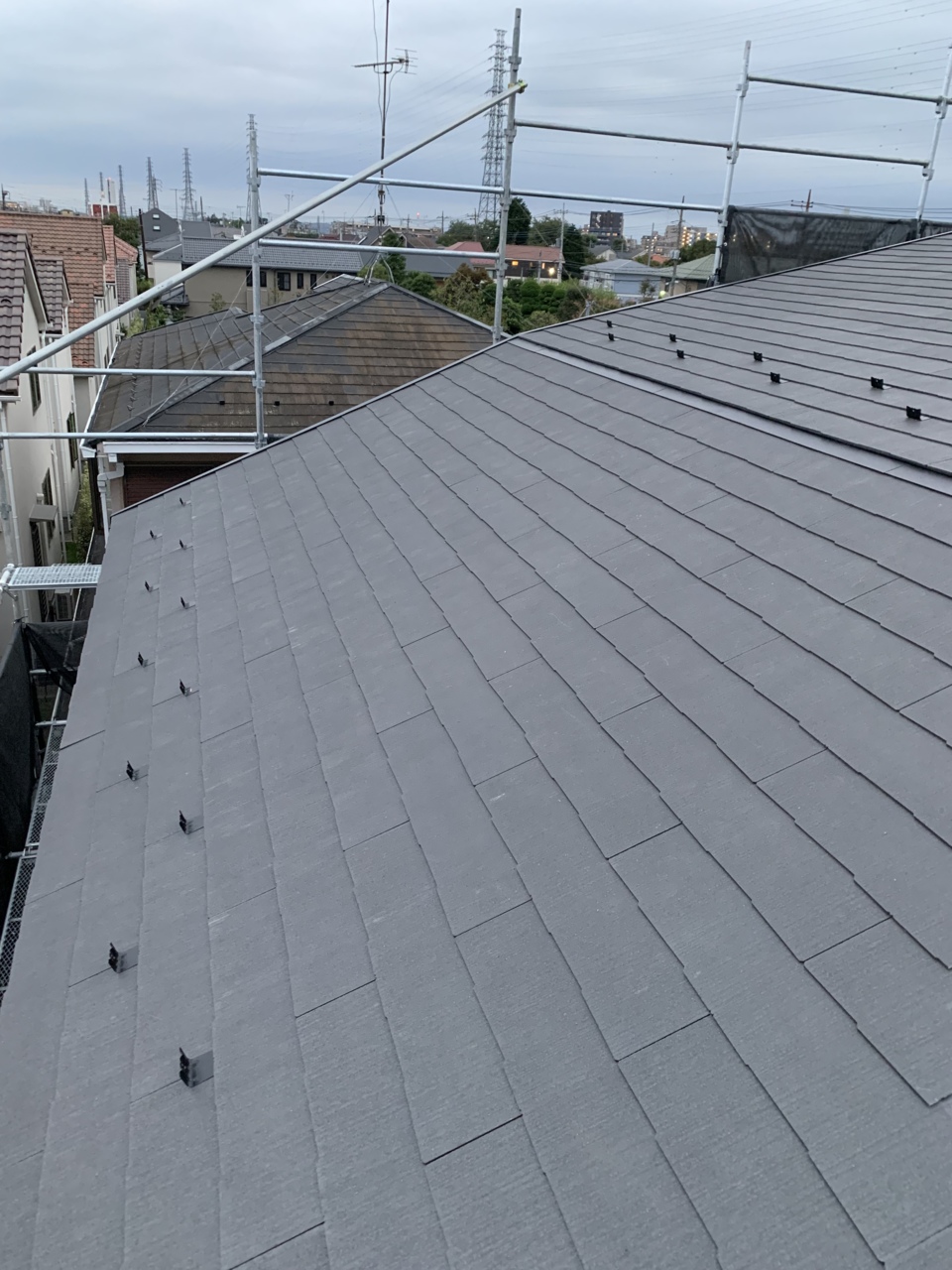

屋根の工事を行いました。

使用した材料は、KMEW:コロニアルグラッサ
という商品を使いました。
9.2019年09月04日
躯体検査
躯体検査
躯体検査 建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。

この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。
10.2019年09月12日
外壁工事

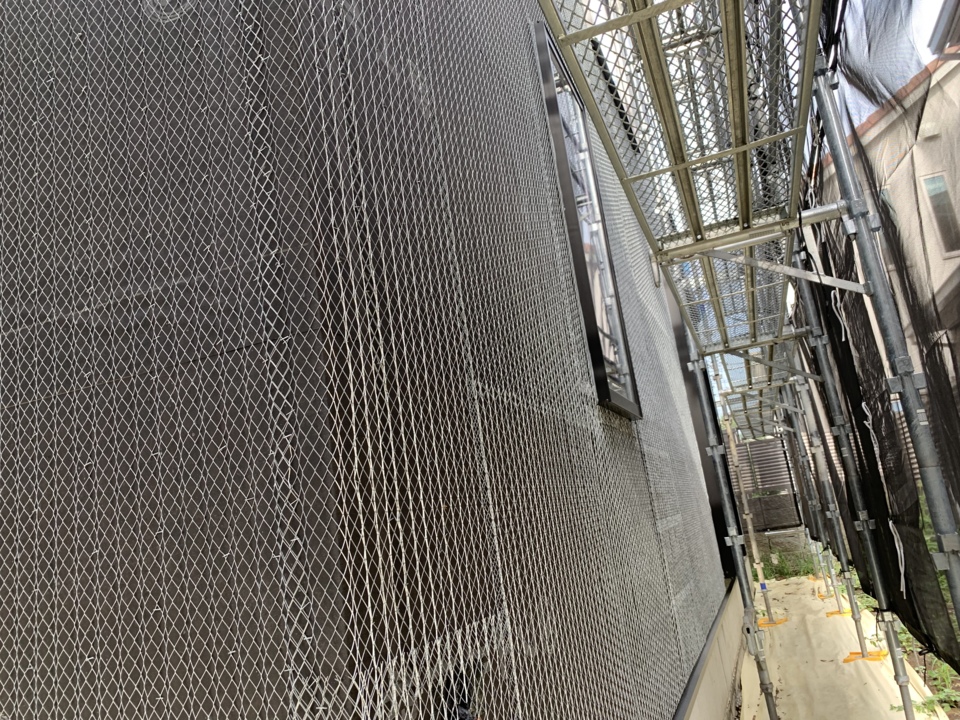

外壁工事
ラス施工を行いました。
ラスとはモルタルなどの左官材を付着させるための金属網です。
この後、モルタル塗りが始まります。
11.2019年09月12日

木工事
木工事

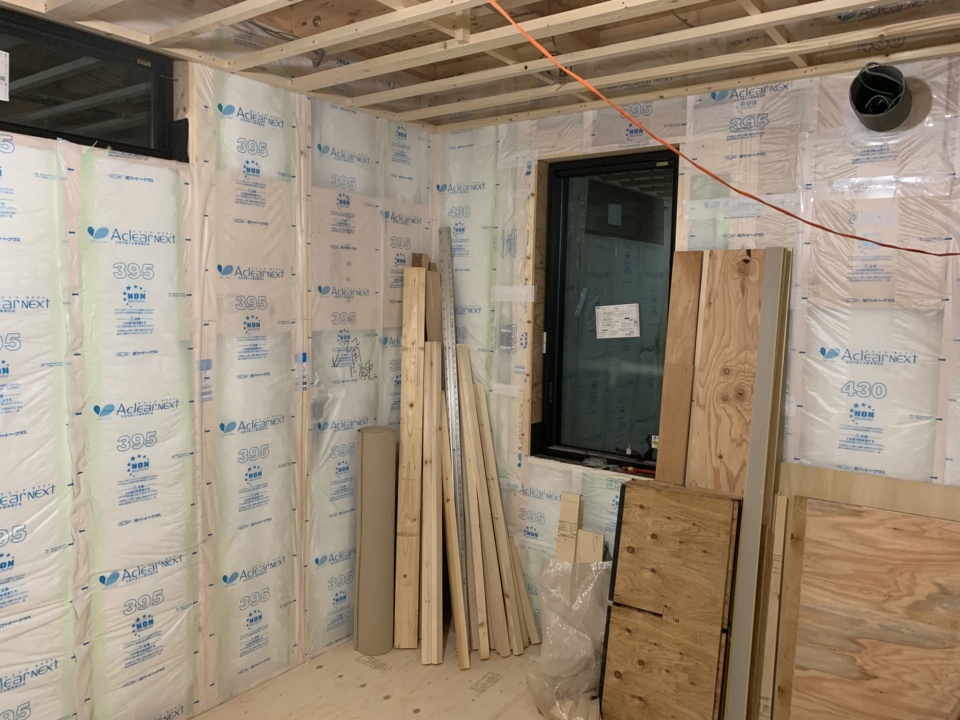

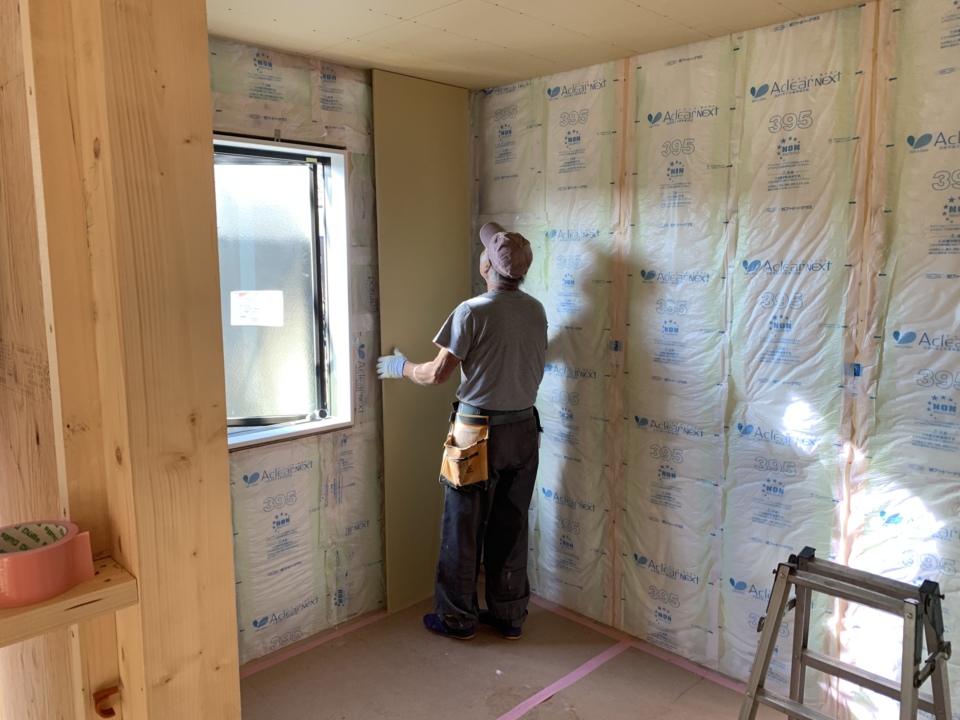

断熱材の施工中です。
断熱材は、綿のような構造になっていますので、たくさんの空気の層を作り、熱を通しにくくしてくれます。
12.2019年09月17日
外壁モルタル塗り
外壁モルタル塗り

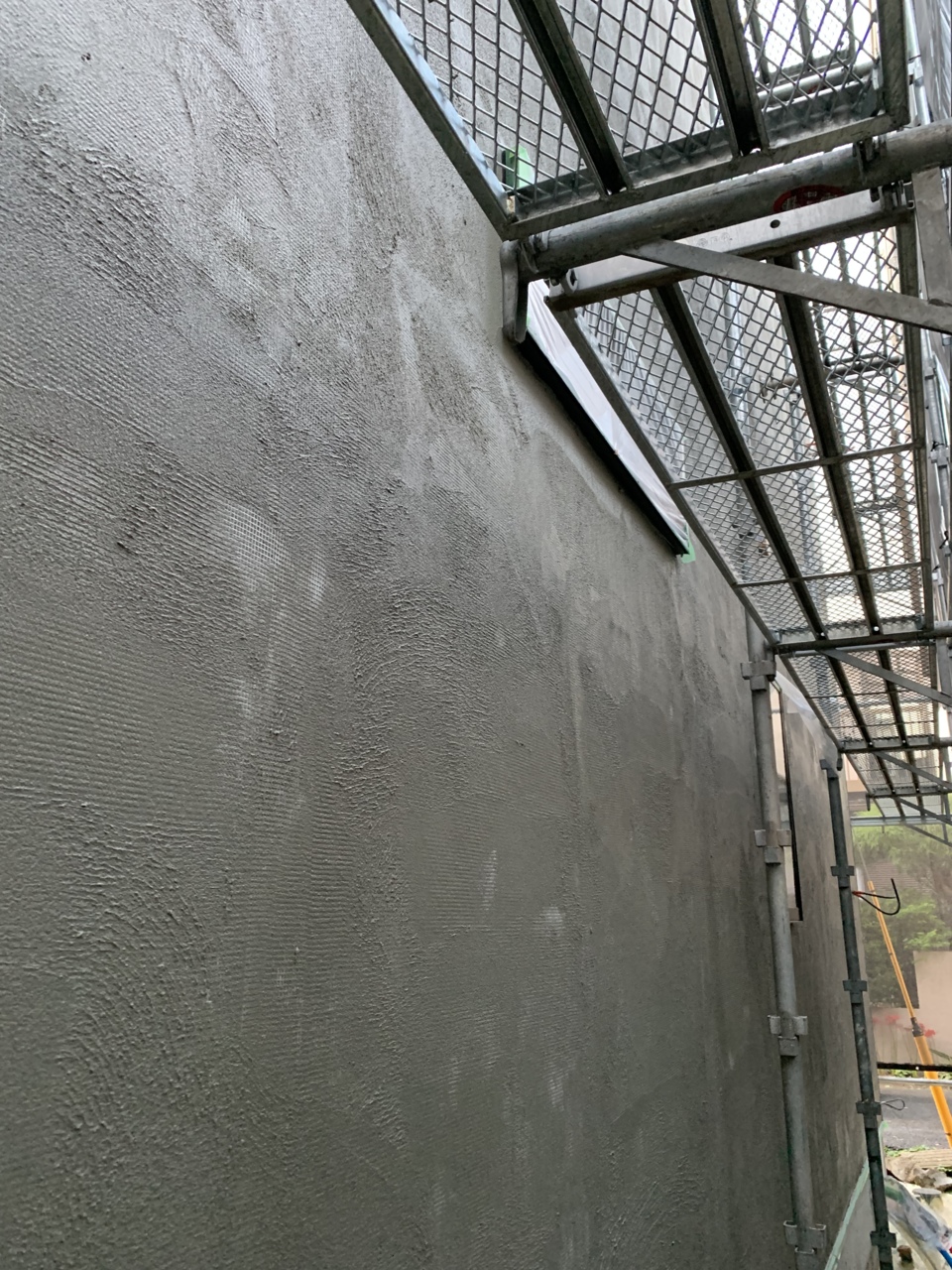

本日からモルタル塗りが始まりました。
13.2019年10月03日
大工工事
大工工事

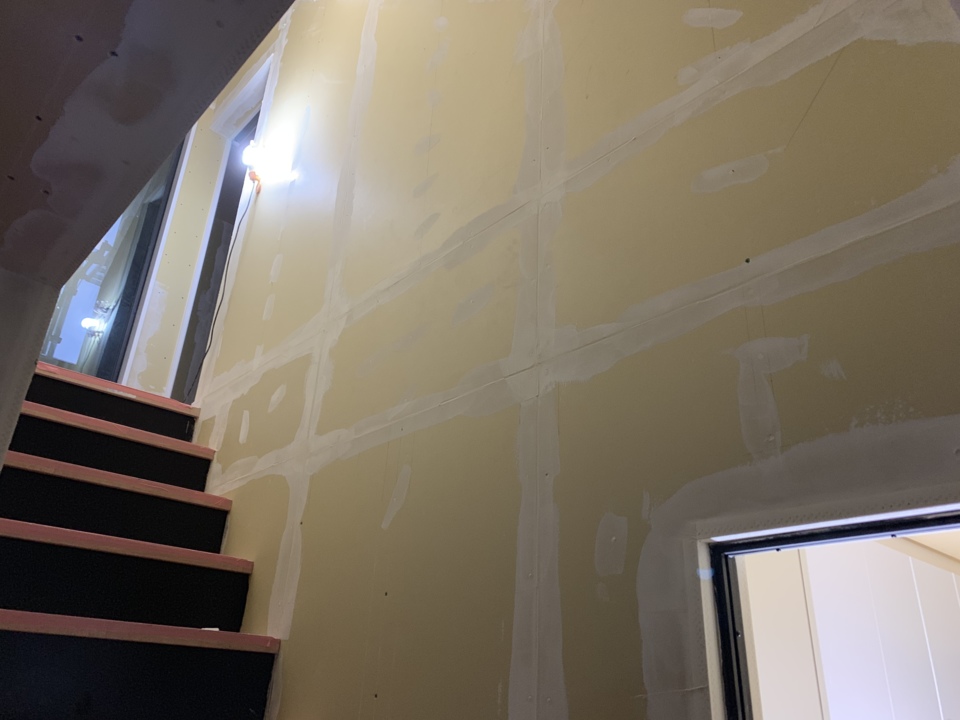

壁ボード貼りスタート
14.2019年10月12日
大工工事
大工工事

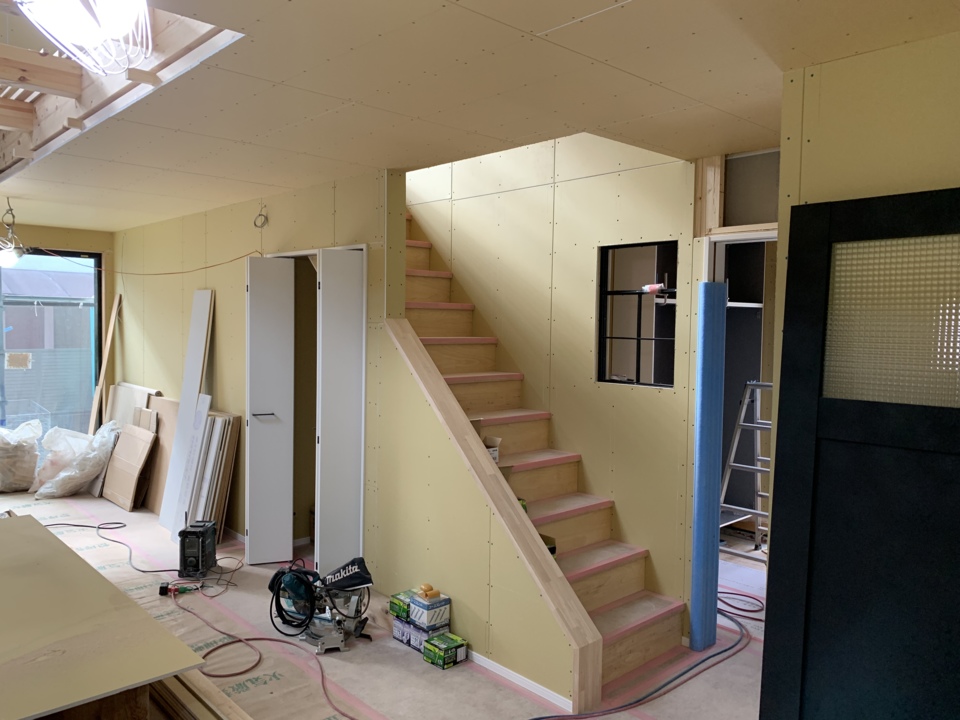

階段取付けを行いました。
15.2019年10月21日
クロス工事
クロス工事
クロス施工が始まりました。
壁紙を貼る前に下地処理をします。石膏ボードの繋ぎ目の部分にパテを埋めてペーパーをかけ段差ができないように平らにしておきます。
この下地処理はとても大切でしっかりおこなっていないと、壁紙を貼ったときにボコボコとして見栄えがよくありません。
16.2019年10月30日

キッチン取り付け

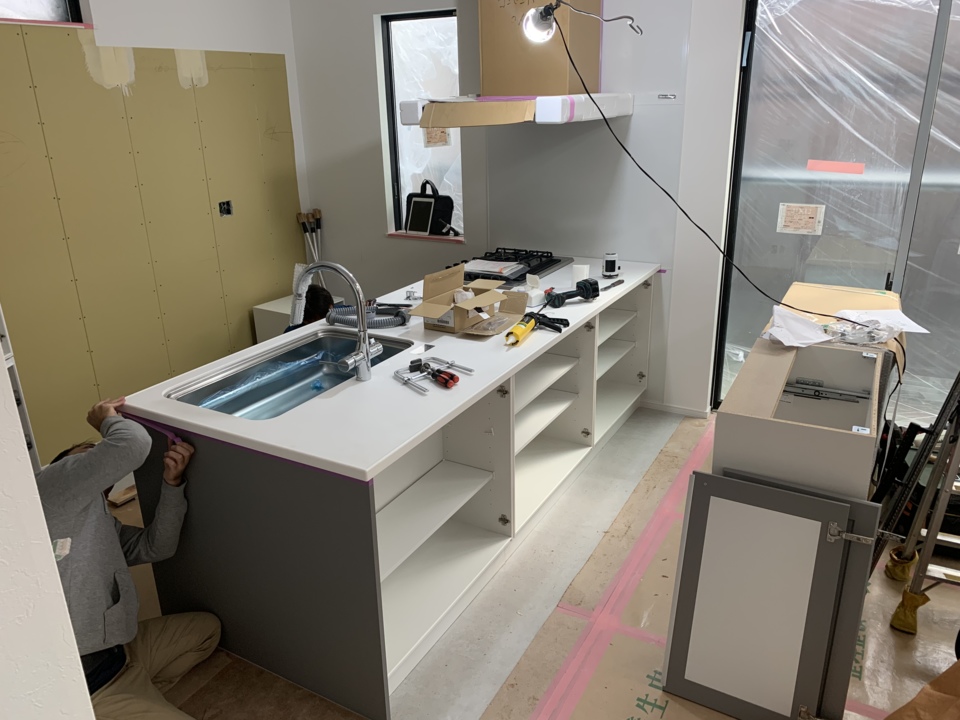

キッチン取り付け
キッチンの取り付けを行いました。

今回はタカラの商品を使用。
17.2019年11月01日

クロス工事
クロス工事
クロス工事が完了しました。
18.2019年11月09日
手摺取付け
手摺取付け

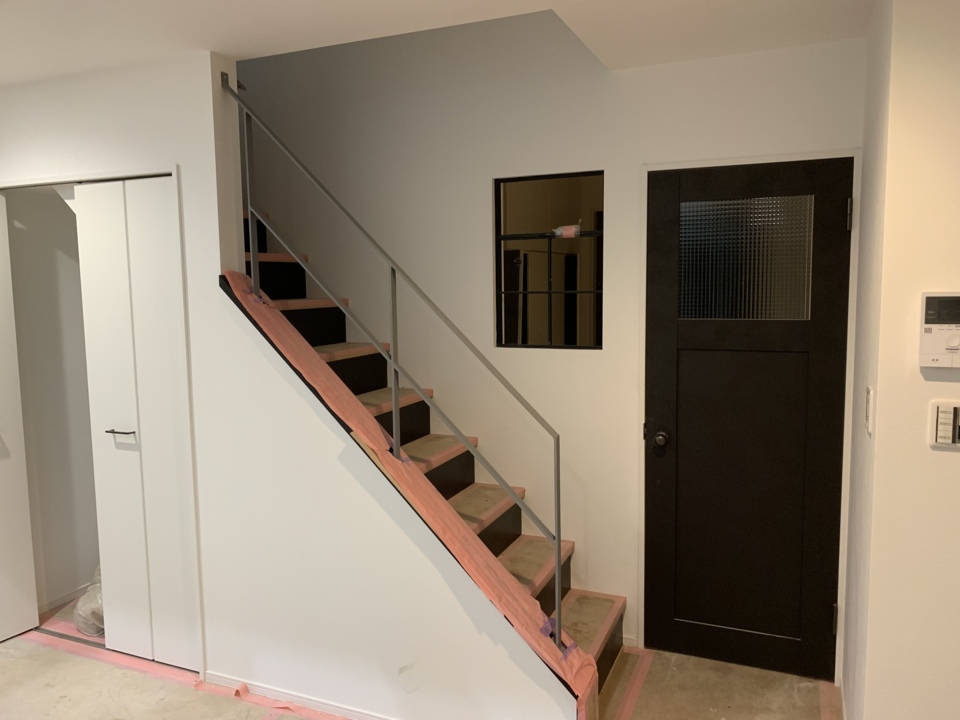

階段の手すりを取り付けました。
今回はスチールの手すりです。
19.2019年11月22日
タイル工事
タイル工事
施工が完了しました。
キッチン背面にタイルを貼りました。
20.2019年11月22日
外構工事

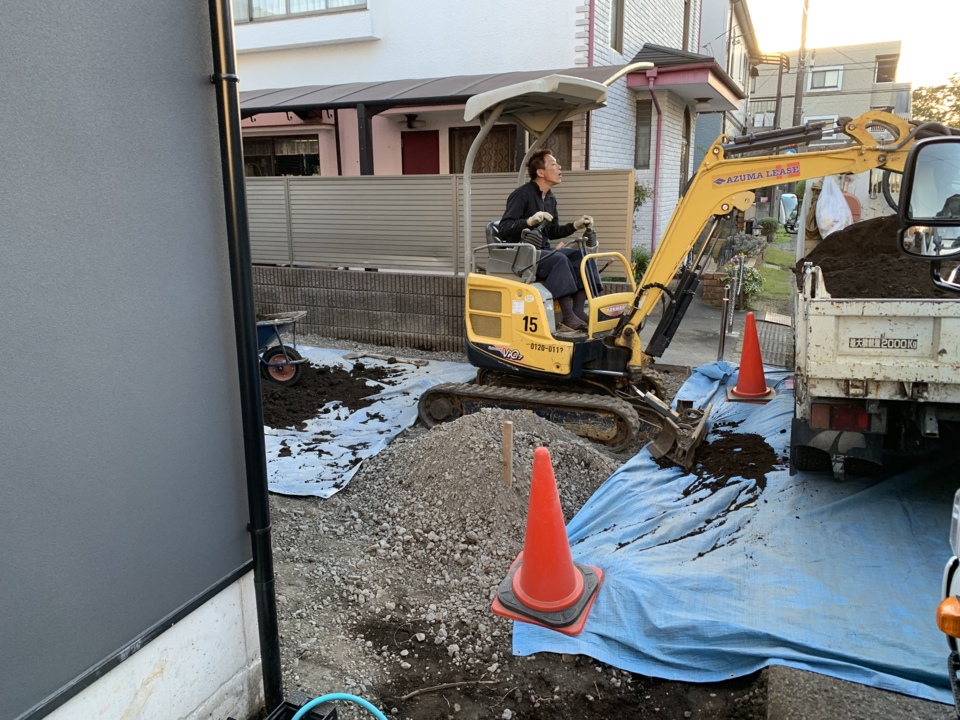

外構工事
外構工事スタートしました。
ラストスパートです。
21.2019年11月29日
工事完了
工事完了
全ての工事が完了しました。
22.2020年01月06日
施工事例
施工事例アップしました。
完成後の写真は≪こちら≫
