江戸川区の家
M様邸
カテゴリ|2階建て
建築中レポート
- 1. 2025年11月19日
-
外壁工事
引き続き外壁工事中になります。
玄関前の柱はジョリパットで仕上げていきます。
- 2. 2025年11月10日
-
大工工事
大工工事も終盤になってきました。
こちらはボード貼り中の様子になります。
- 3. 2025年10月31日
-
断熱材施工
断熱材の吹付け工事を行いました。
吹き付けた後に柱からはみ出た部分を削ぎ落していきます。
- 4. 2025年10月20日
-
外壁工事
外壁工事中になります。
- 5. 2025年10月14日
-
胴縁施工
胴縁の施工途中になります。
胴縁を施工することで家の外部の通気を確保します。
- 6. 2025年10月10日
-
内部配管工事
上下水の先行配管を行いました。
- 7. 2025年10月08日
-
透湿防水シート
外壁下地に透湿防水シートを施工しました。
壁内の湿気を積極的に屋外に排出し、壁内の結露を防ぐ効果があります。
- 8. 2025年09月29日
-
木工事中
サッシ開口などの施工中になります。
- 9. 2025年09月25日
-
上棟式
M様邸の上棟式を行いました。
工事関係者みんなでこれまで安全に工事が進んだことへの感謝とこれからの工事の安全を祈念致しました。
ご家族みなさまでご参加いただきありがとうございました!
これからも安全第一で進めてまいります。
- 10. 2025年09月22日
-
上棟
本日無事上棟いたしました。
天候にも恵まれ良い環境での上棟作業となりました!
これからも安全第一に進めてまいります。
- 11. 2025年09月18日
-
土台敷
土台敷きを行いました。
本日から木工事スタートです。
- 12. 2025年09月08日
-
枠組み

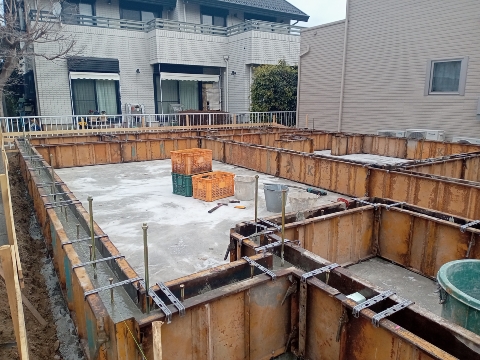

耐圧盤の生コンも乾いてきたら、立上り部分の枠組みをおこないます。
しっかりと固定をし、垂直・直角を確認しないと基礎の上から土台が曲がった状態になってしまうので注意が必要です。
- 13. 2025年08月27日
-
基礎配筋
設計士作成の基礎伏図をもとに各種鉄筋を配列しています。
- 14. 2025年08月22日
-
捨てコンクリート打設
捨てコンクリートを打設しました。
鉄筋を組んでいく際の墨出しや枠材の固定等に必要な工程です。
- 15. 2025年08月19日
-
遣り方
遣り方の施工をしました。
この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。
敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します。
- 16. 2025年06月28日
-
地鎮祭
M様邸の地鎮祭を執り行いました。
ご家族のご健勝とご多幸、工事の安全を祈念いたしました。
いよいよこれから着工となります。
素晴らしいお家が完成しますよう工事を進めてまいります。
