豊島区の家

M様邸

カテゴリ|すべて

建築中レポート

1. 2026年06月13日
外構工事

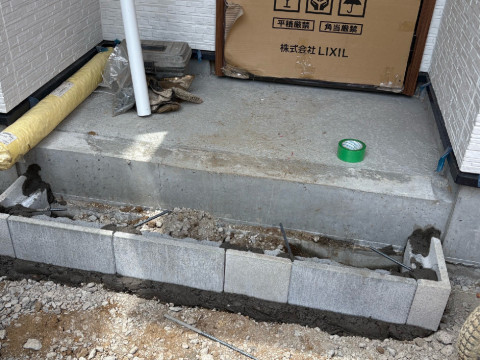

外構工事

外構工事中の様子です。
玄関のタイル工事を行っています。
完成までもうすぐです!

2. 2026年06月05日
クロス施工

クロス完了

クロス工事・器具付けが完了しました。
仕上でクリーニングを行います。

3. 2026年05月21日
外壁工事

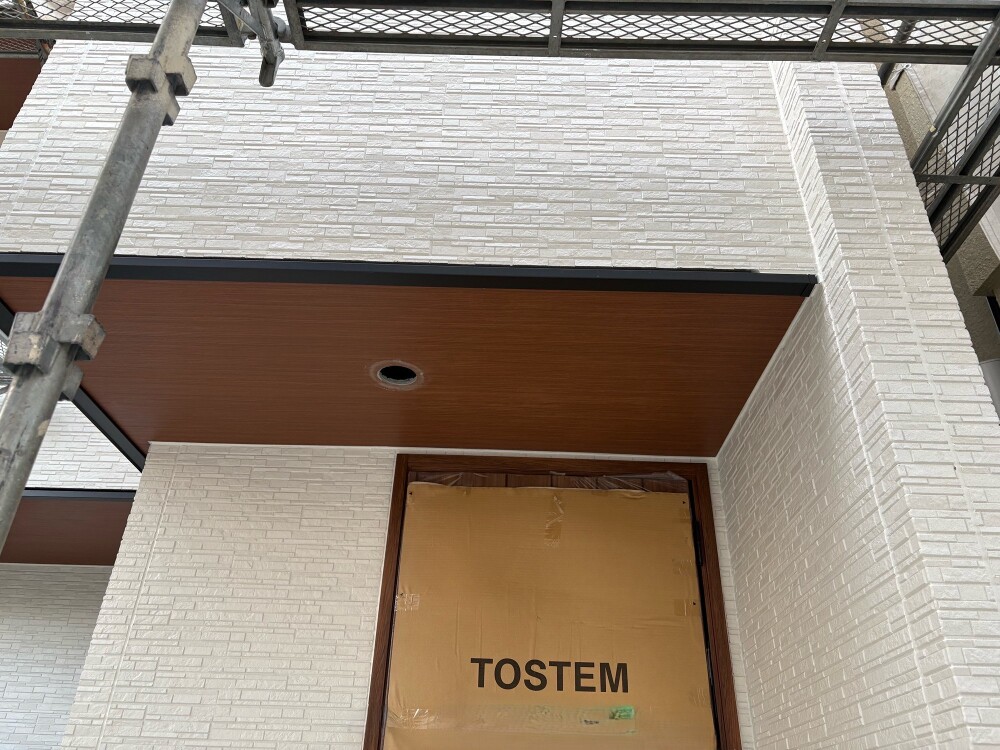

外壁工事

外壁が仕上がってきました。
軒天の施工も完了してます。

4. 2026年05月15日
内部工事

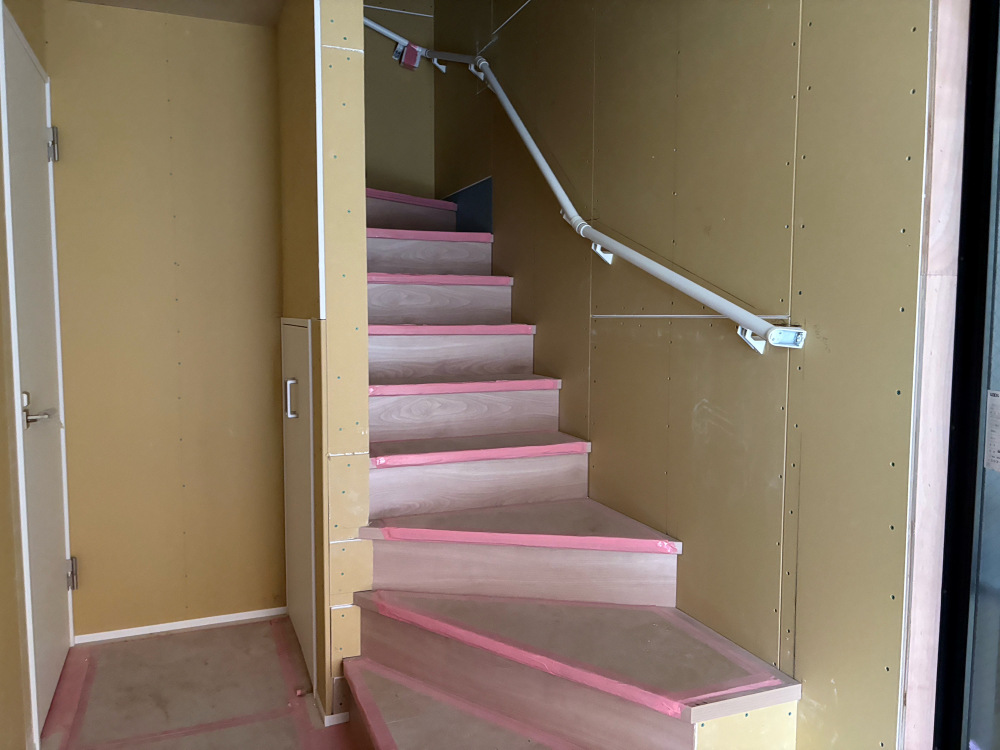

内部工事中

内部の工事も着々と進んでいます。
階段の施工が完了しました。
次はクロス工事に入ります。

5. 2026年05月08日
ボード貼り

ボード貼り

ボード貼りが完了しました。
石膏ボードは、建築用内装材料で、防火性、遮音性、寸法安定性、工事の容易性等の特徴があり、経済性にも優れていることから建築物の壁、天井などに広く用いられています。

6. 2026年04月22日
胴縁施工

胴縁施工

胴縁の施工途中になります。
胴縁を施工することで家の外部の通気を確保します。

7. 2026年04月11日
屋根工事

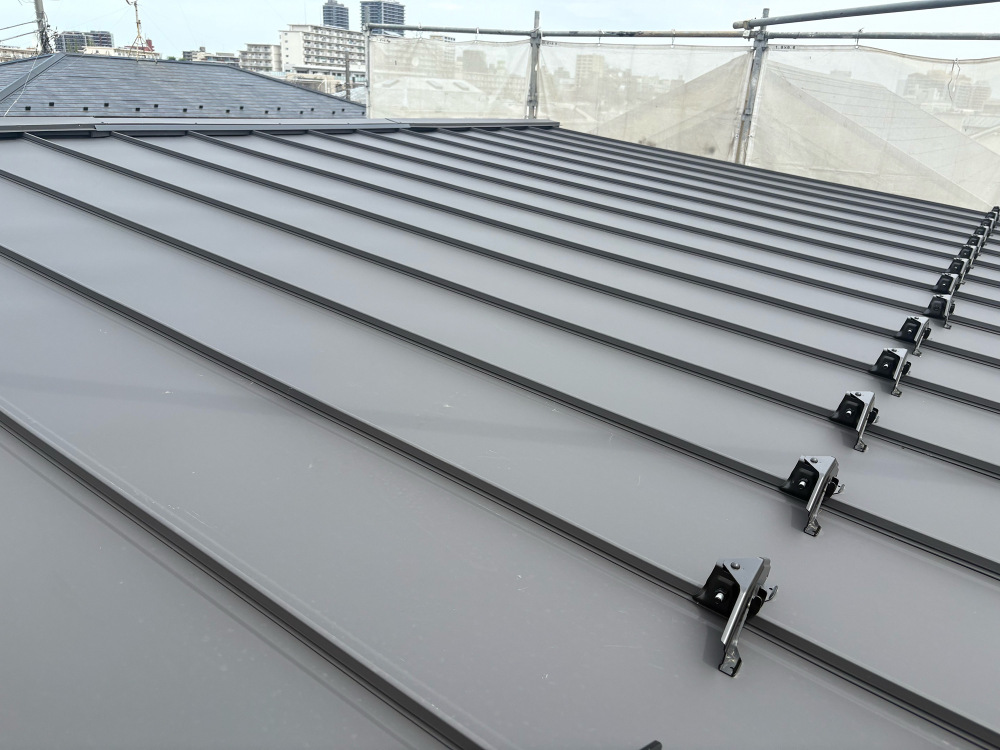

屋根工事

屋根がかけられました。
ガルバリウム鋼板は耐久性・耐候性能が高いことや不燃材なので防火性能に優れているというメリットがあります。

8. 2026年03月25日
上棟

上棟

本日無事上棟しました。
今後も安全第一に進めて参ります。

9. 2026年03月21日
先行足場

先行足場

仮設の足場を設置しました。
これから木工事がスタートします。

10. 2026年03月09日
基礎工事完了

基礎工事完了

基礎工事が完了しました。
この後は木工事の最初となる土台敷きを行います。

11. 2026年03月02日
立上りコンクリート

立上りコンクリート打設

基礎立上りの生コンを打設しました。
これから基礎を乾かすための養生期間に入ります。

12. 2026年02月26日
配筋検査

配筋検査

配筋検査を受けました。
第三者機関による検査で、基礎伏図の通りに配筋されているかが
合否に関係してきます。
かなり細かいチェックの検査です。

13. 2026年02月20日
基礎工事開始

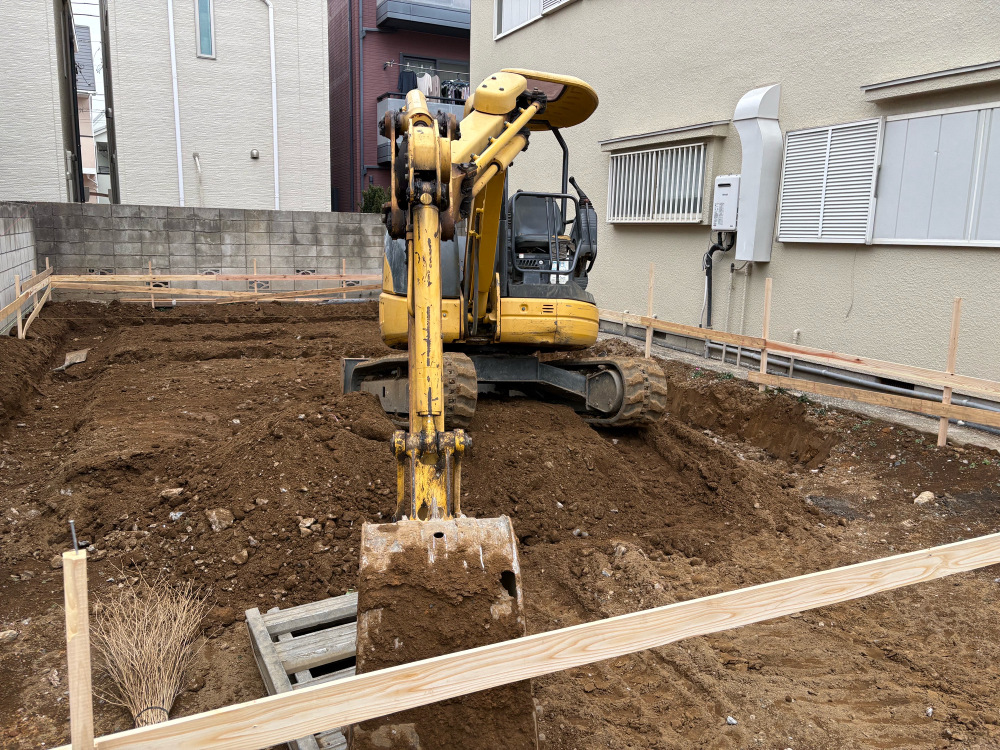

基礎工事開始

基礎工事が始まりました。
地業(根伐り)の作業を行っています。
根伐りとは、基礎の形状、高さなどを考慮しで重機で地盤を掘り進める作業です。

14. 2026年01月13日
地鎮祭

地鎮祭

M様邸の地鎮祭を執り行いました。
ご家族のご健康とご多幸、工事の安全を祈念致しました。
素晴らしいお家が完成しますよう工事を進めて参ります。
