杉並区の家

K様邸

カテゴリ|すべて

建築中レポート

1. 2025年10月30日

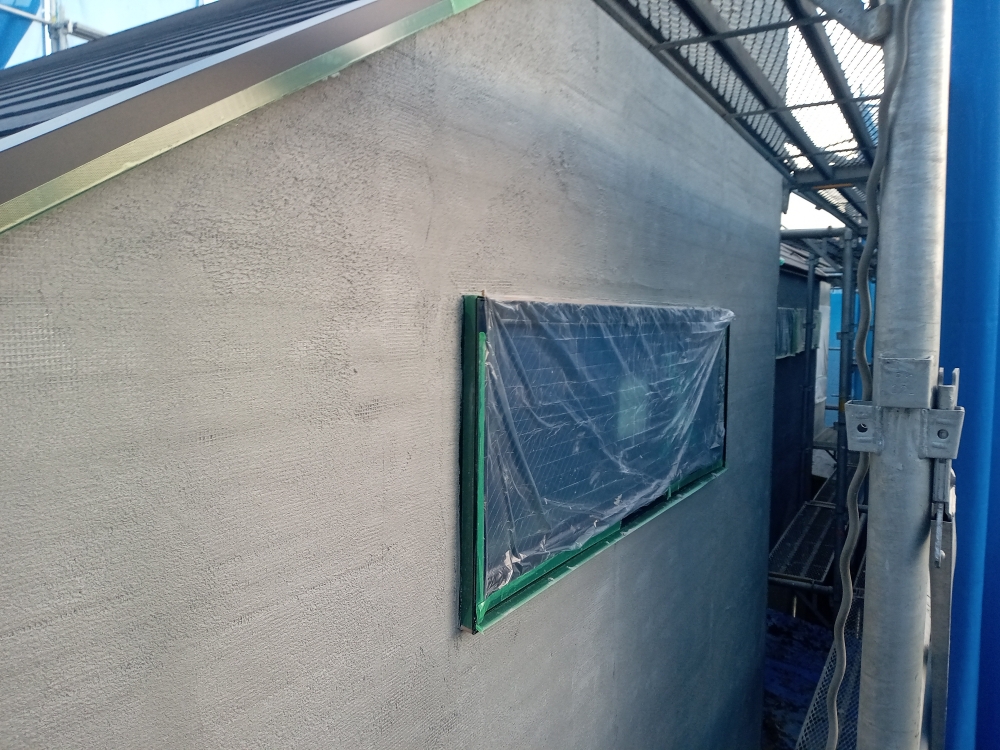

外壁工事

外壁工事

外壁の左官作業が完了しました。
塗装で仕上げる前に養生期間を設けます。

2. 2025年10月14日

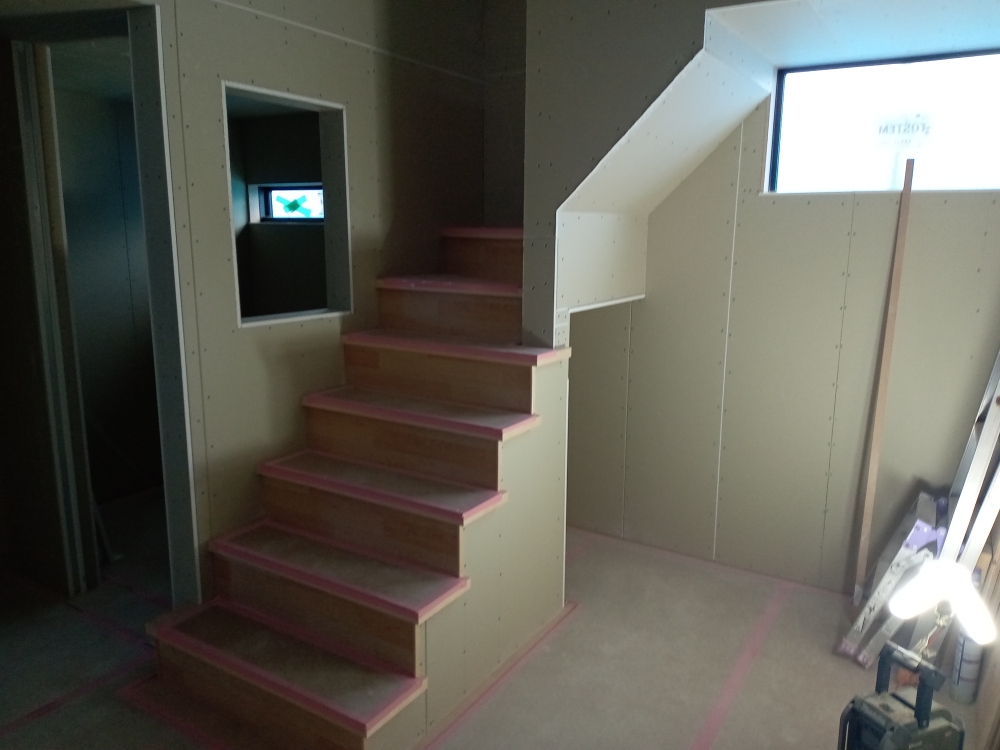

内部工事

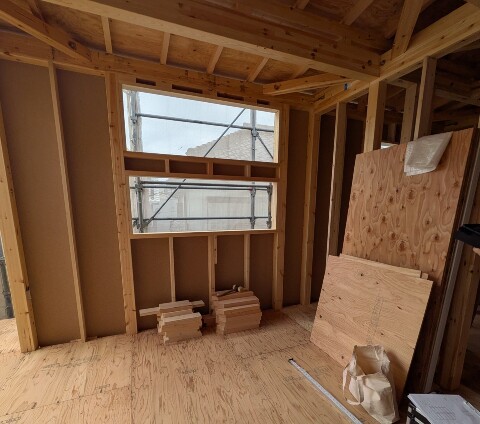

内部工事中

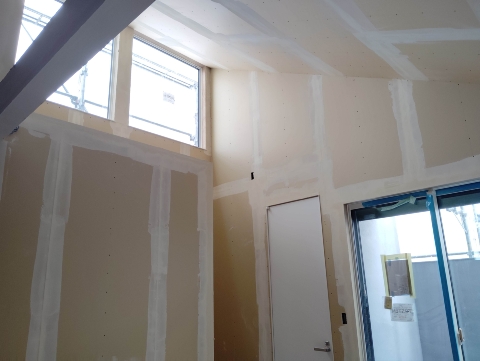

引き続き内部施工中になります。
階段が完成し、着々と仕上がってきています。

3. 2025年10月10日
UB取り付け

UB取り付け

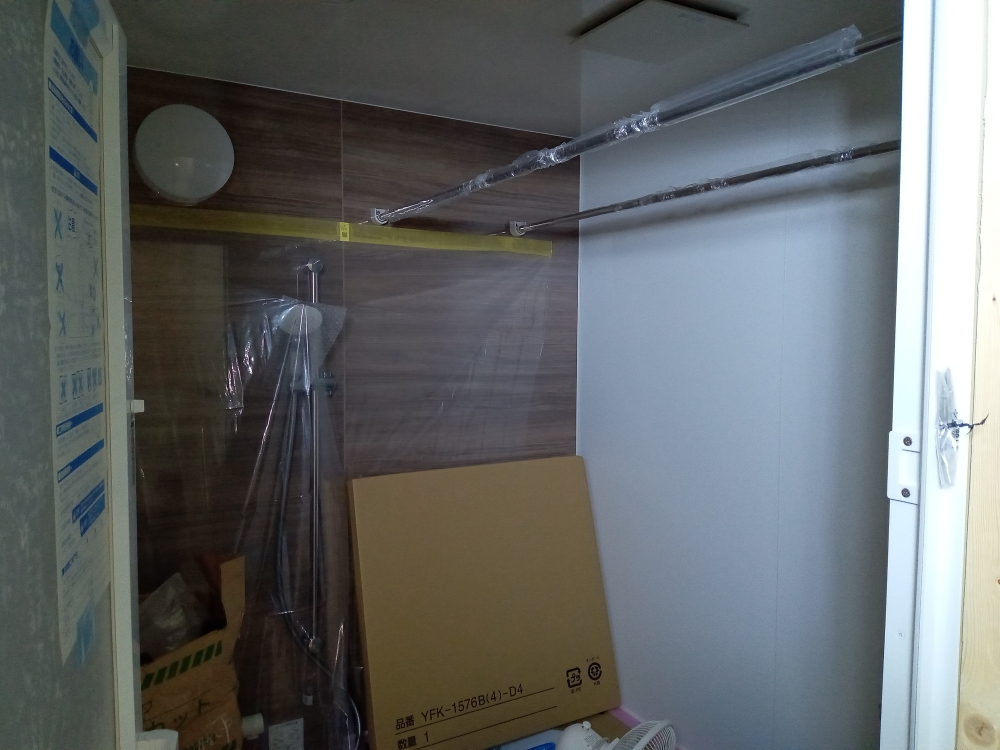

ユニットバスを設置いたしました。

4. 2025年10月07日

ボード貼り

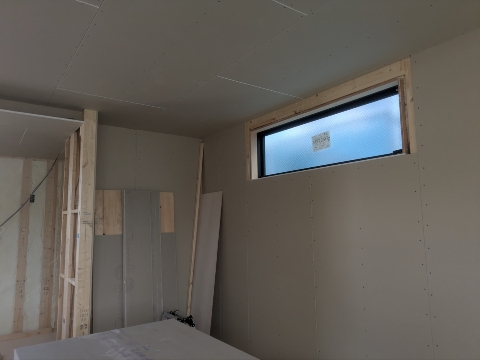

ボード貼り

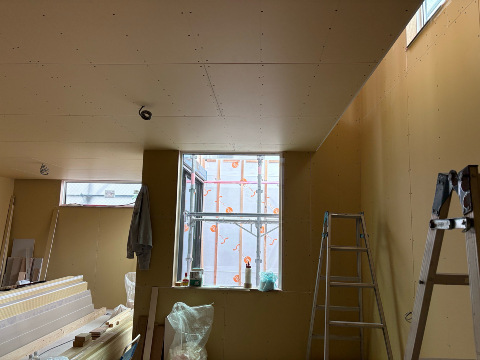

石膏ボード貼りの途中になります。
石膏ボードは、建築用内装材料で、防火性、遮音性、寸法安定性、工事の容易性等の特徴があり、経済性にも優れていることから建築物の壁、天井などに広く用いられています。

5. 2025年10月04日

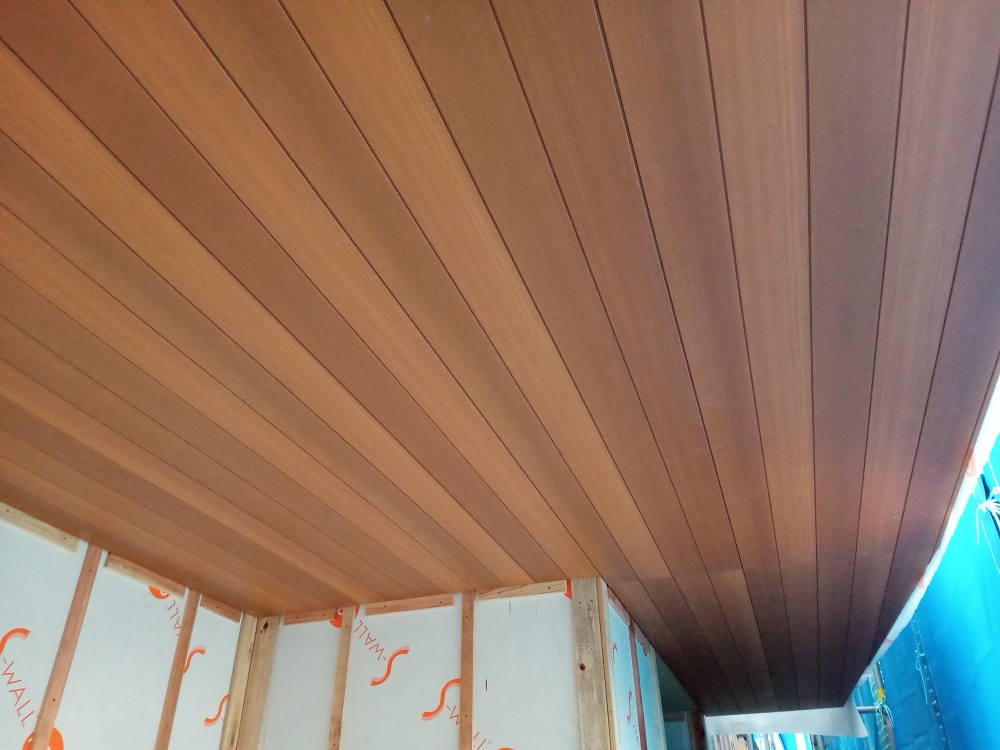

軒天

軒天施工

軒天の板張り施工をしました。

6. 2025年09月30日

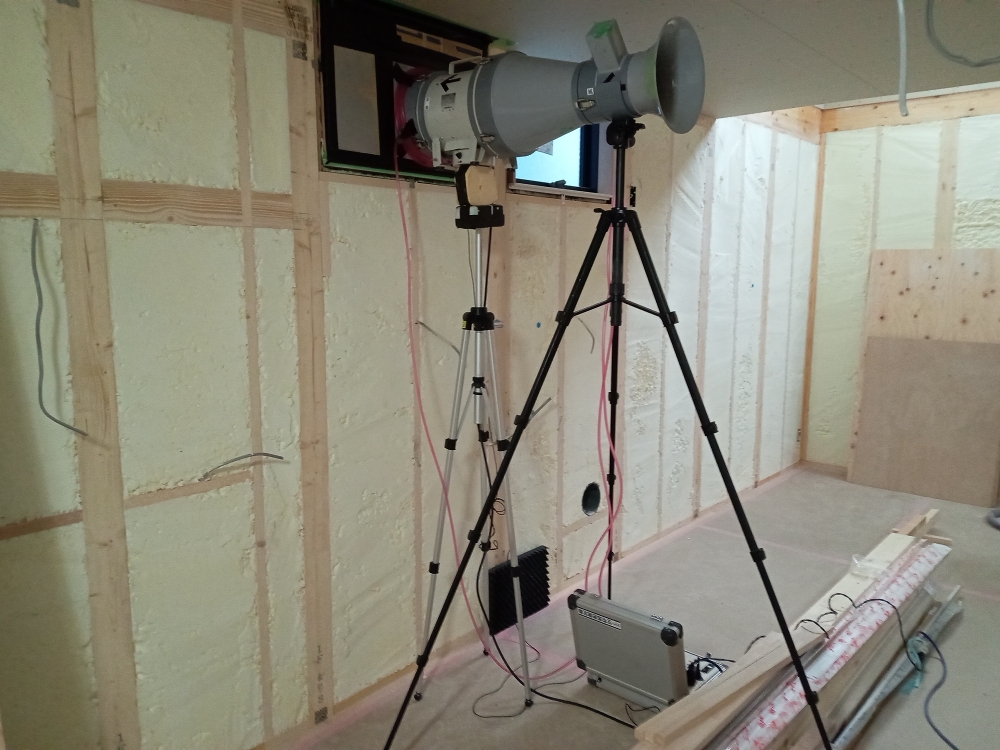

気密測定

気密測定

気密測定を行いました。
特殊な機器を使用し、家全体のすき間面積を図ります。

7. 2025年09月28日

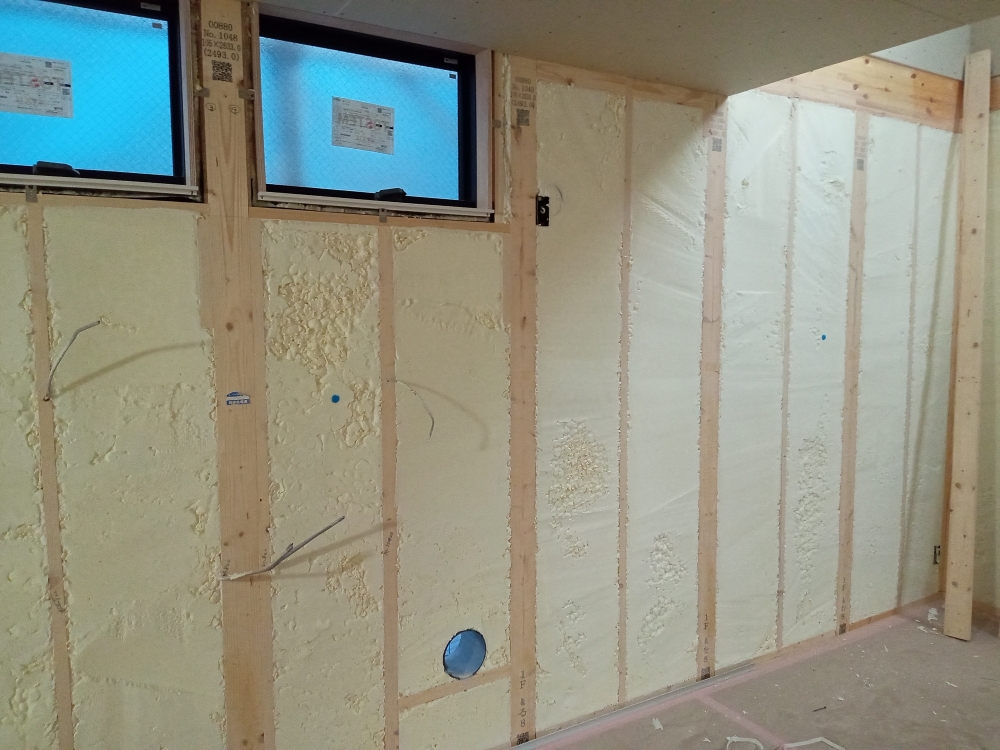

断熱材施工

断熱材施工

吹付断熱工事をしました。
外の暑さ・寒さを室内に伝わりにくくし、快適な室内温度を保つ役目があります。

8. 2025年09月14日

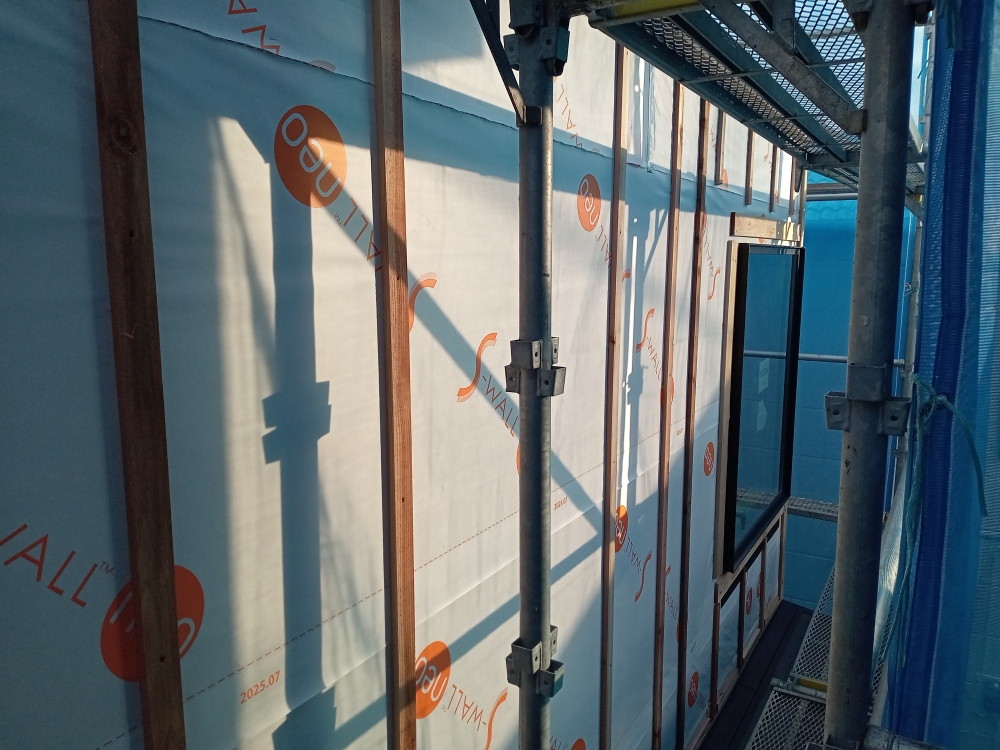

胴縁施工

胴縁施工

胴縁の施工が完了しました。
胴縁を施工することで家の外部の通気を確保します。

9. 2025年09月04日

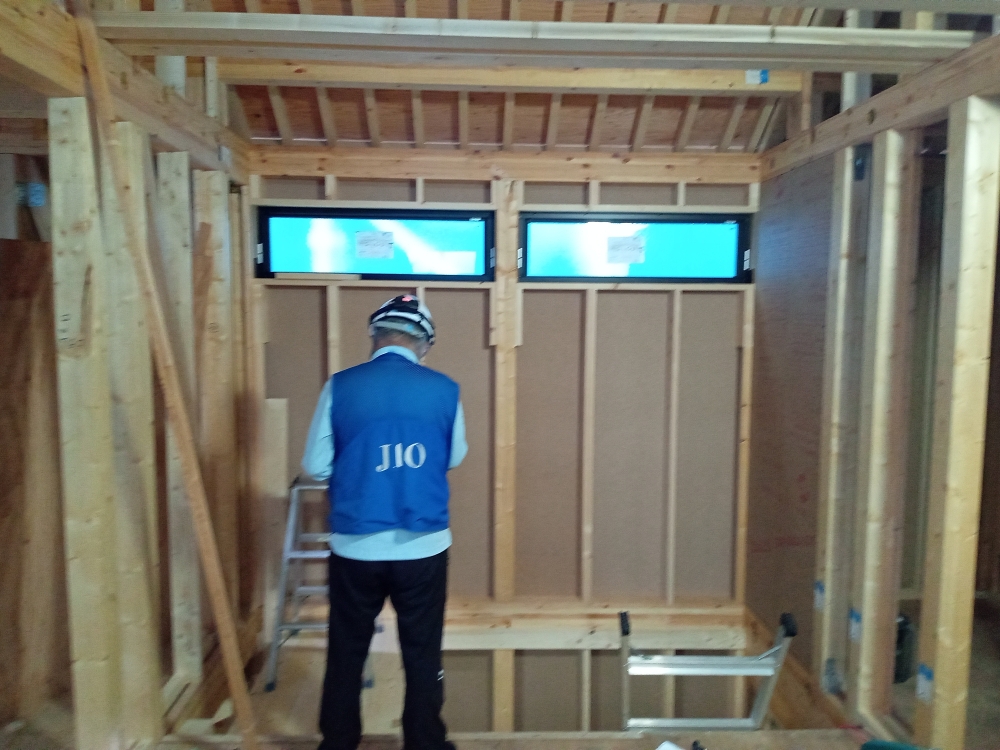

躯体検査

躯体検査

建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。
この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。

10. 2025年08月22日

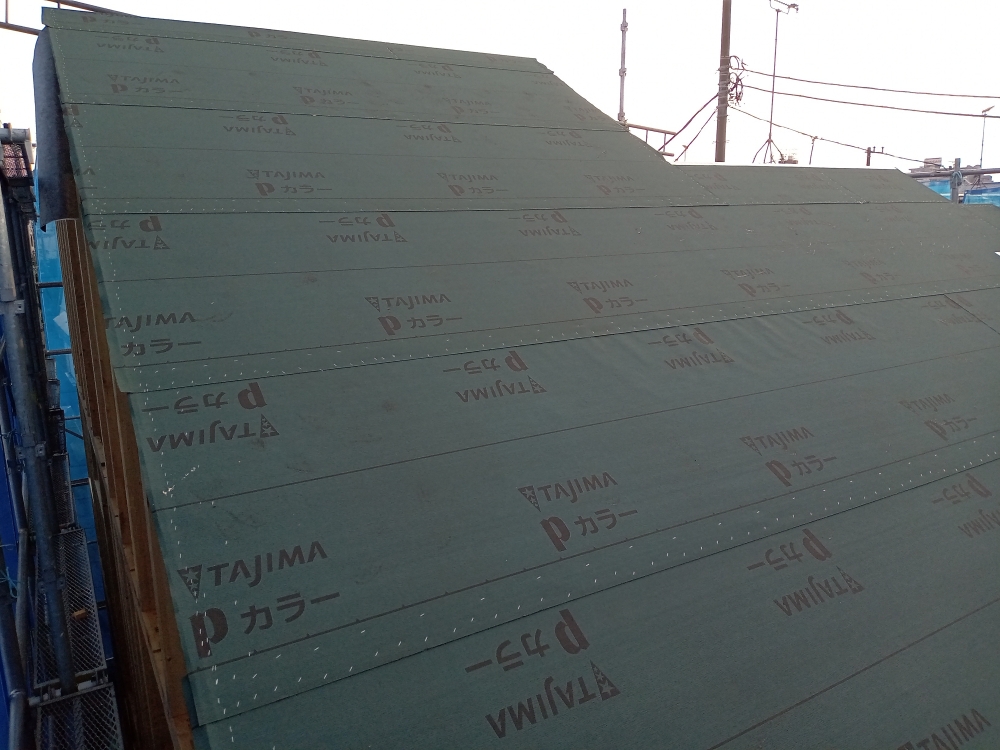

ルーフィング

ルーフィング施工

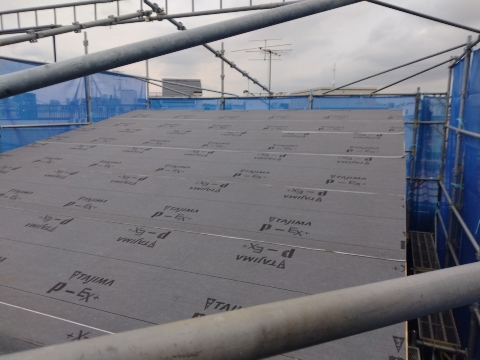

屋根のルーフィング施工を行いました。
ルーフィングは普段目にしませんが、屋根以上にとても重要な役割を果たしています。
しっかり施工されていないと雨漏りや野地板の腐食の危険性が高まってしまいます。

11. 2025年08月18日

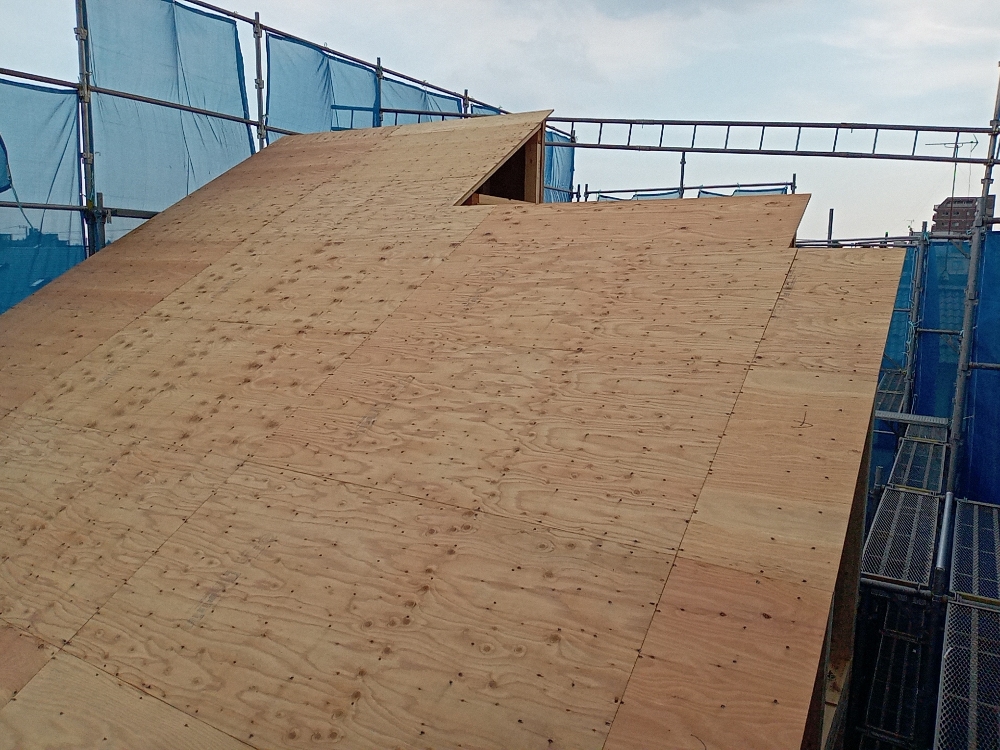

野地板施工

野地板施工

野地板の施工をしました。
屋根の構造は、下から一般的に野地板→ルーフィング→メイン屋根材の順に仕上がります。

12. 2025年08月07日

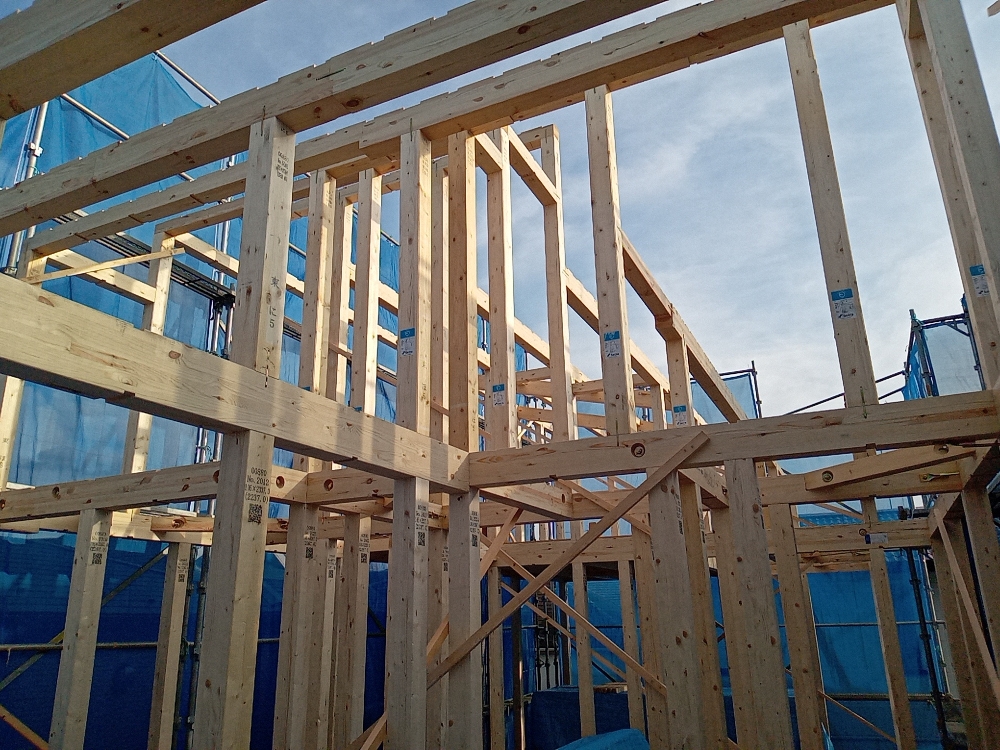

上棟

上棟

上棟しました。
天候にも恵まれ良い環境での上棟作業となりました。
引き続き安全第一で進めて参ります。

13. 2025年08月05日
土台敷

土台敷

土台敷きを行いました。
本日から木工事スタートです。

14. 2025年08月01日
先行足場

先行足場

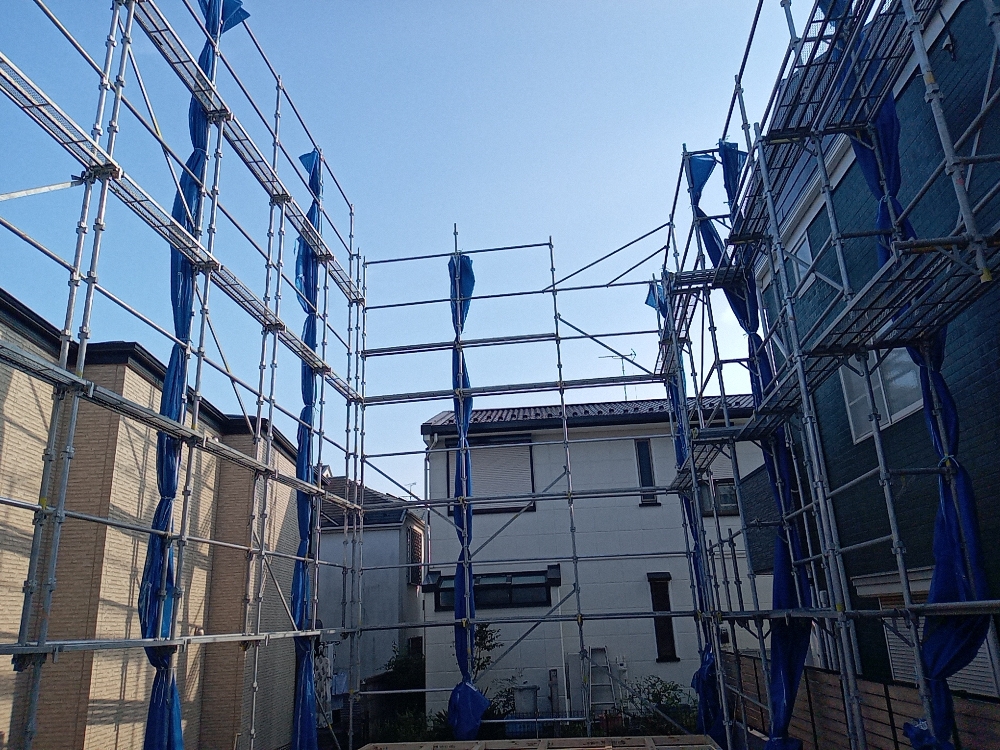

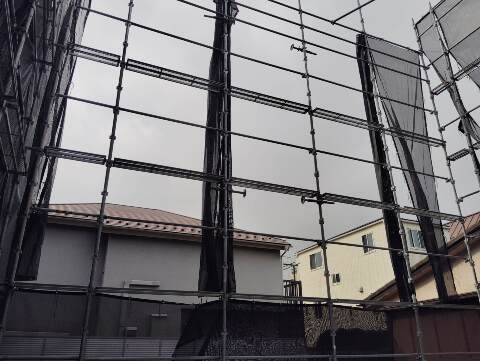

建物上棟前に先行にて足場を組みます。
建物を建てる前に足場を組むことによって、転落のリスクを下げたり、足場があるために上棟の作業がしやすくなります。

15. 2025年07月30日
基礎工事完了

基礎工事完了

養生期間が終わり枠を解体しました。
基礎完了後の給排水先行配管もおこないました。
後日床下に潜らなくてもいいように、先行で配管をしておく工程です。

16. 2025年07月26日

立ち上がりコンクリート打設

立ち上がりコンクリート打設

立ち上がりコンクリートを打設しました。
乾いたら、枠組みを外していきます。

17. 2025年07月23日

耐圧盤打設

耐圧コンクリート打設

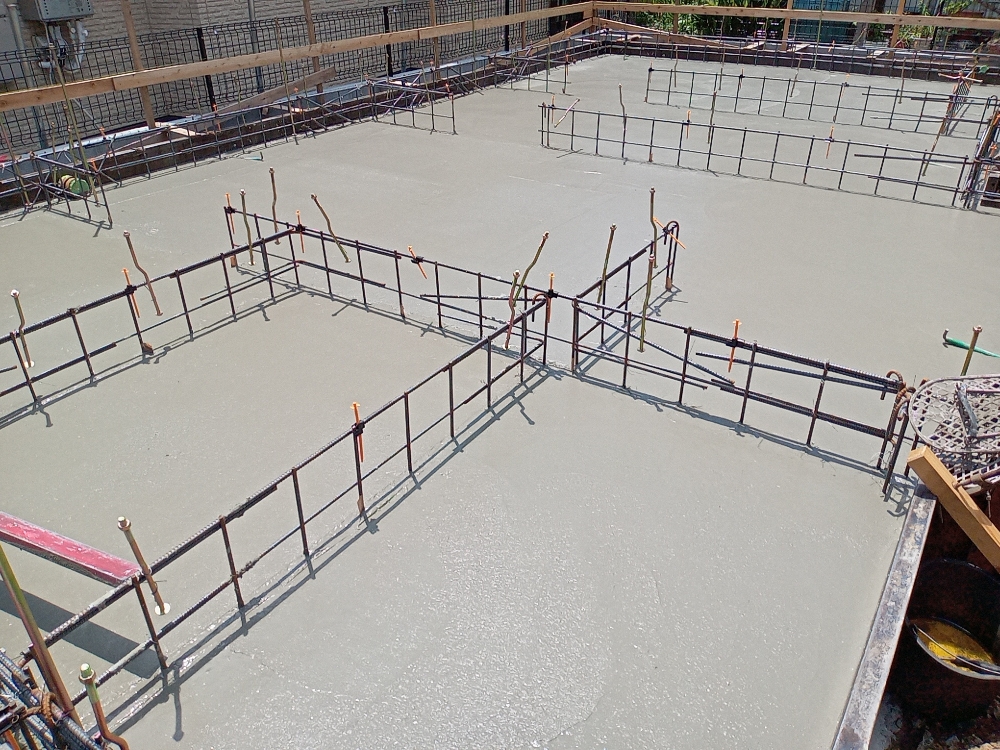

耐圧盤の生コン打設を行いました。
耐圧盤とは、基礎の床部分にあたるところです。

18. 2025年07月17日

配筋検査

配筋検査

第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。
問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。

19. 2025年07月10日
捨てコンクリート

捨てコンクリート打設

捨てコンクリートを打ちました。
捨てコンクリートを打つ目的は、墨出しです。捨てコンクリートに墨を出すことによって正確な基礎を作ることができます。

20. 2025年07月07日

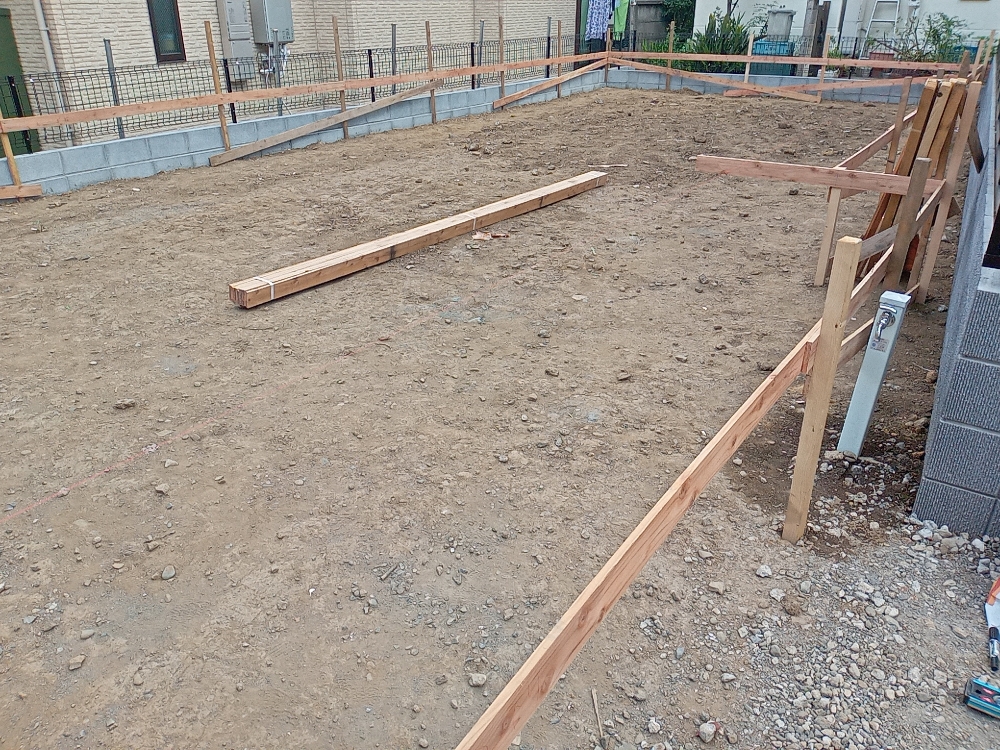

遣り方

遣り方

遣り方の施工をしました。
この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。
敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します。

21. 2025年06月08日
地鎮祭

地鎮祭

K様邸の地鎮祭を執り行いました。
ご家族のご健勝とご多幸、工事の安全を祈念いたしました。
いよいよこれから着工となります。
素晴らしいお家が完成しますよう工事を進めてまいります。
