品川区の家

K様邸

カテゴリ|すべて

建築中レポート

1. 2025年08月24日
外構工事

外構工事中

外構工事中になります。
工事も終盤になってきました!

2. 2025年08月03日
パテ処理

パテ処理

クロスを張る前処理としてボードの継ぎ目やビスのところへパテ処理をし平にする作業を行っています。
綺麗にクロスを張る準備として重要な作業です。

3. 2025年07月26日
階段施工

階段施工中

内部木工事中です。
こちらは階段施工中の様子になります。

4. 2025年07月18日
屋根工事

屋根工事

屋根仕上げ工事の様子になります。

5. 2025年07月14日
ボード貼り

ボード貼り

石膏ボードは、建築用内装材料で、防火性、遮音性、寸法安定性、工事の容易性等の特徴があり、経済性にも優れていることから建築物の壁、天井などに広く用いられています。

6. 2025年07月08日
外壁工事

外壁工事

外壁の施工中になります。
外壁の仕上げにはSHiZEN OBOROのオボログレーを使用しています。

7. 2025年07月02日
胴縁施工

胴縁施工

通気胴縁と呼ばれる、外壁の裏に通気層を確保するための板材を取り付けています。

8. 2025年06月28日
透湿シート

防水透湿シート

防水透湿シートの施工が完了しました。
防水透湿シートの役割は、家の結露の発生を防ぎ、雨から家を守ってくれます。
これで雨が降っても安心です。

9. 2025年06月25日
吹付断熱

吹付断熱施工

吹付け断熱工事が完了しました。
吹付硬質ウレタンフォームを採用しています。吹付けなので隙間なく充填でき、接着性も高いため安定した断熱効果を得ることができます。

10. 2025年06月20日
床暖房

床暖房パネル

床暖房パネルを敷設中です。
床暖房が終わるとフローリングの施工へと進みます。

11. 2025年06月17日

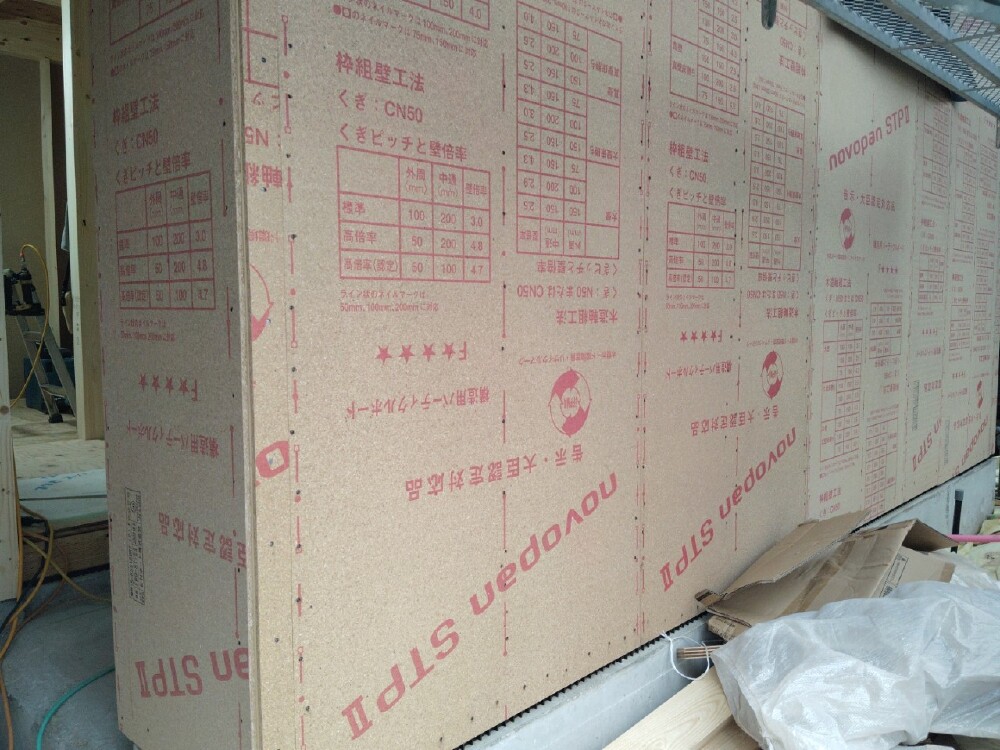

外壁下地

外壁下地施工

外壁下地材(ノボパン)の施工が始まりました。
下地とはいっても構造耐力壁になりますので釘ピッチを守り施工する等
重要な施工になります。

12. 2025年06月11日

木工事中

木工事中

木工事中でになります。
内部耐力壁と下地の施工中です。

13. 2025年06月02日
屋根工事

屋根工事

野地板の施工をしました。
屋根の構造は、下から一般的に野地板→ルーフィング→メイン屋根材の順に仕上がります。

14. 2025年05月28日

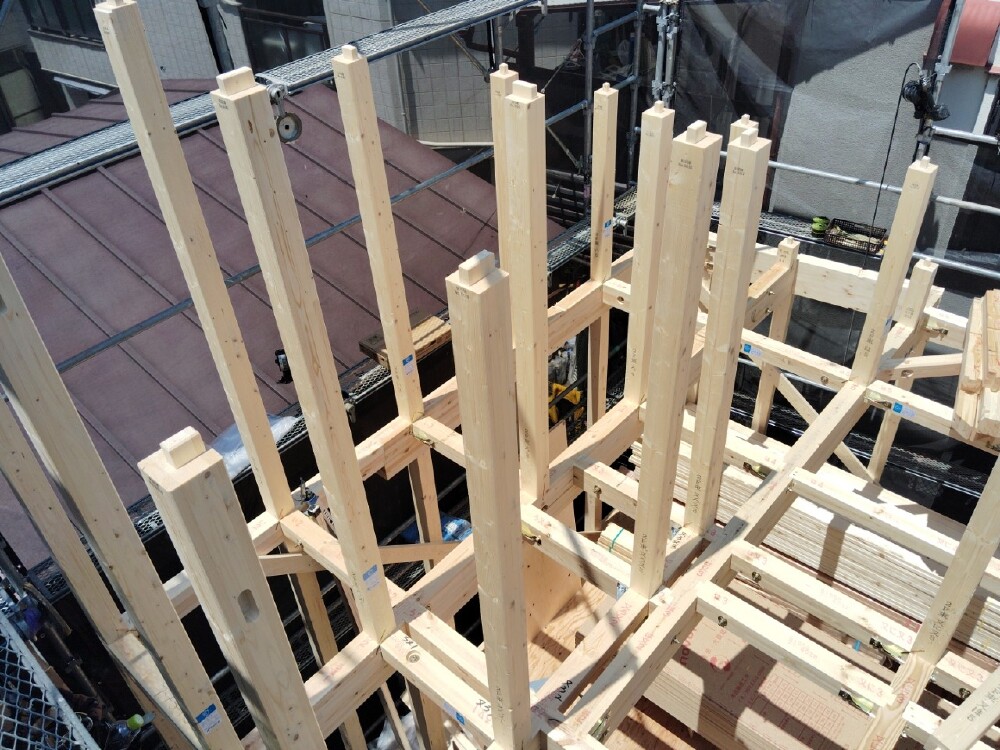

上棟

上棟

本日、上棟しました。
今後も安全第一に進めて参ります。

15. 2025年05月26日

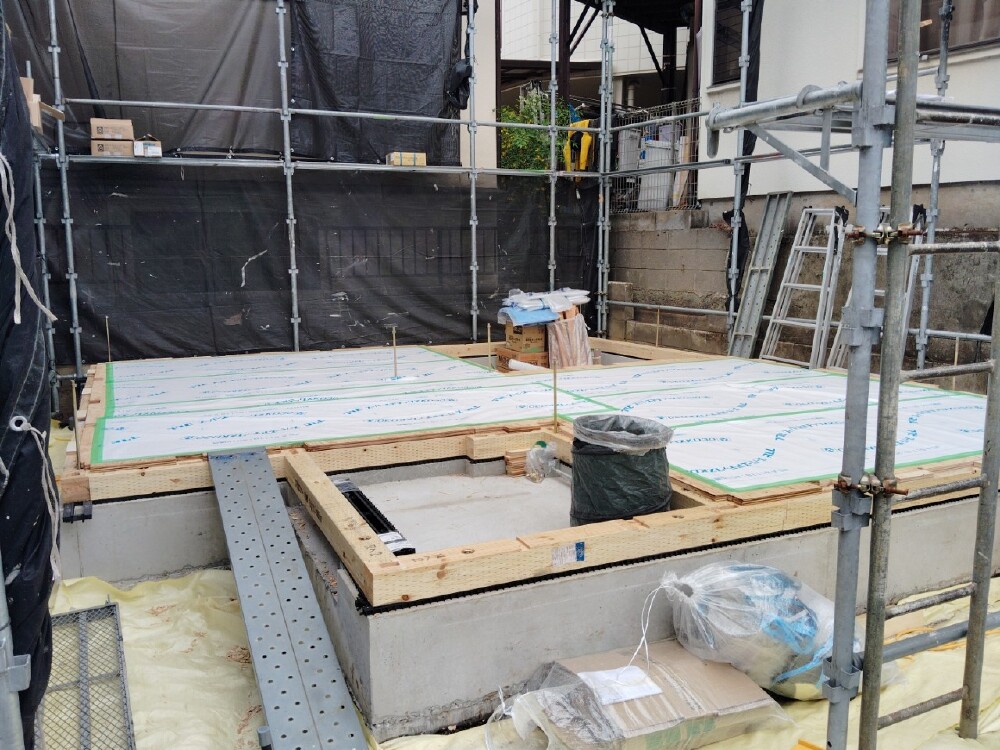

土台敷

土台敷

土台敷きを行いました。
土台を敷き床パネルまで施工し上棟前の準備になります。

16. 2025年05月24日

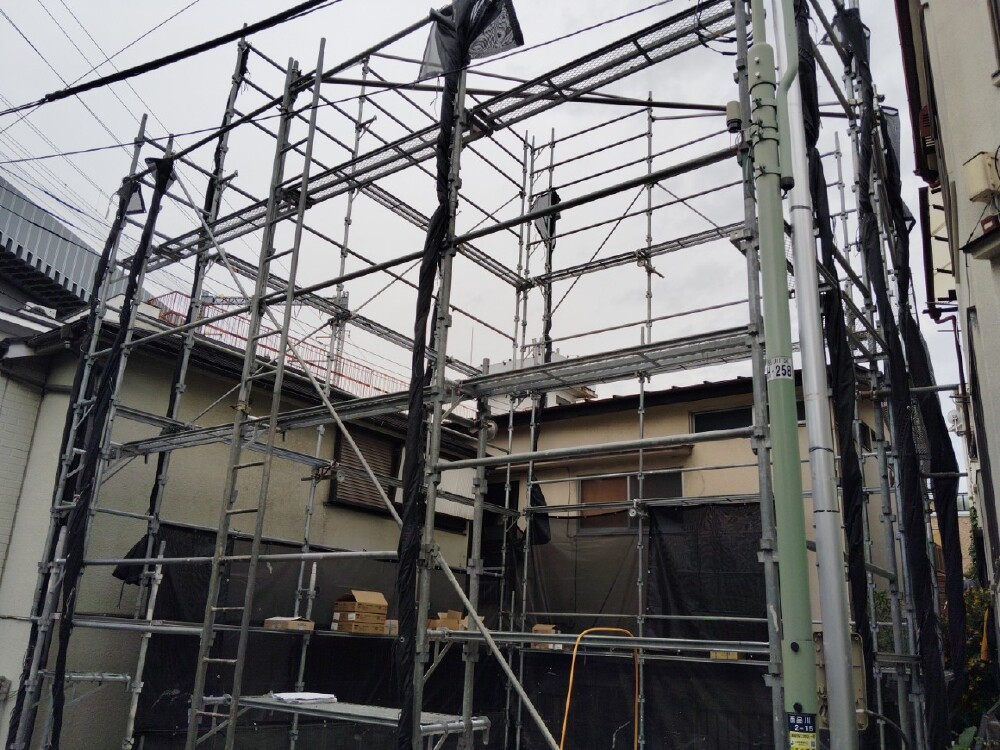

先行足場

先行足場

先行足場が建てられました。
建物を建てる前に足場を先に組むことによって転落のリスクを下げたり、足場があるために上棟作業がしやすくなります。

17. 2025年05月21日

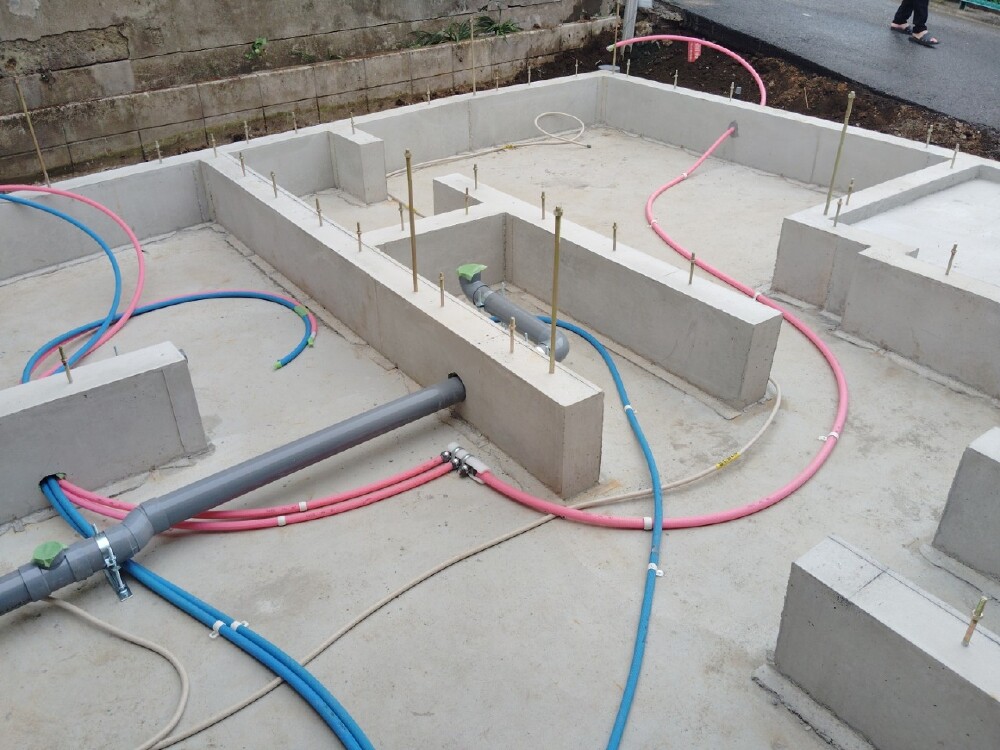

先行配管

先行配管

基礎完了後の給排水先行配管をおこないました。
後日床下に潜らなくてもいいように、
先行で配管をしておく工程です。

18. 2025年05月16日
枠バラシ

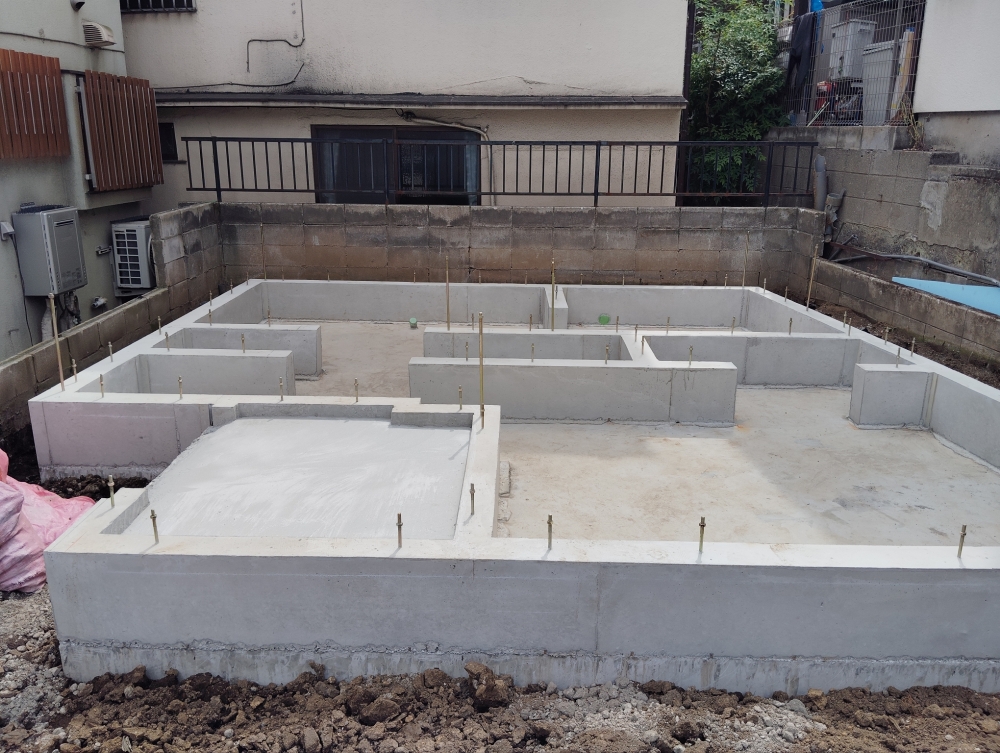

枠バラシ

立ち上がりコンクリートの養生期間が終わり、枠バラシをしました。

19. 2025年05月01日
耐圧盤打設

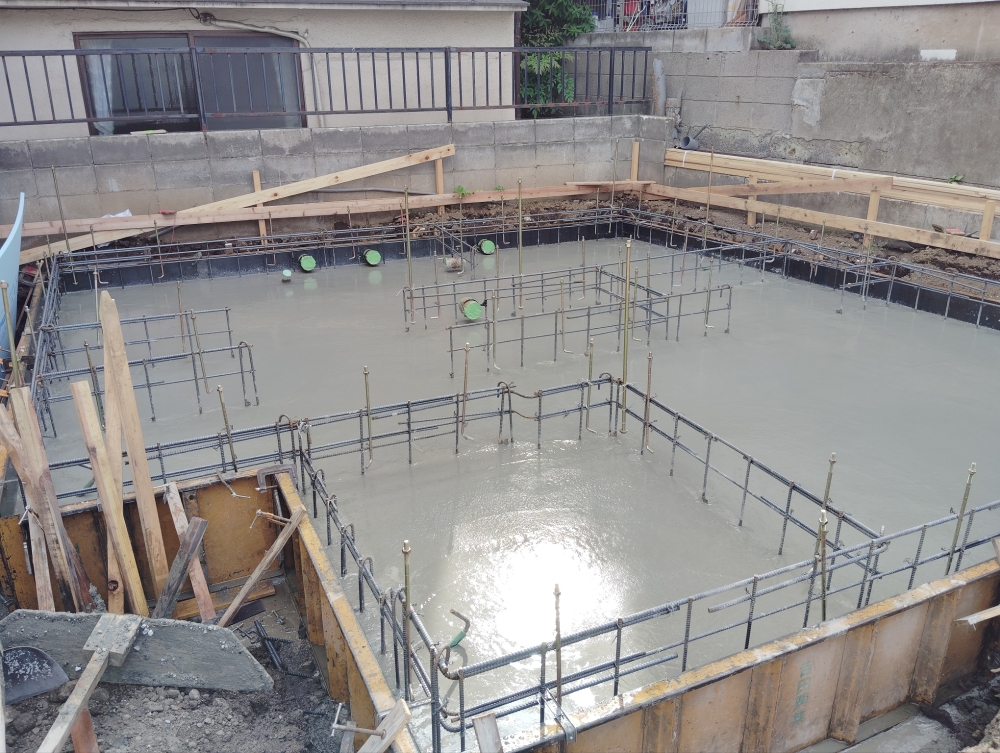

耐圧盤コンクリート打設

耐圧盤の生コンを打設しました。
耐圧盤とは基礎の床部分の事を指します。

20. 2025年04月28日
基礎配筋

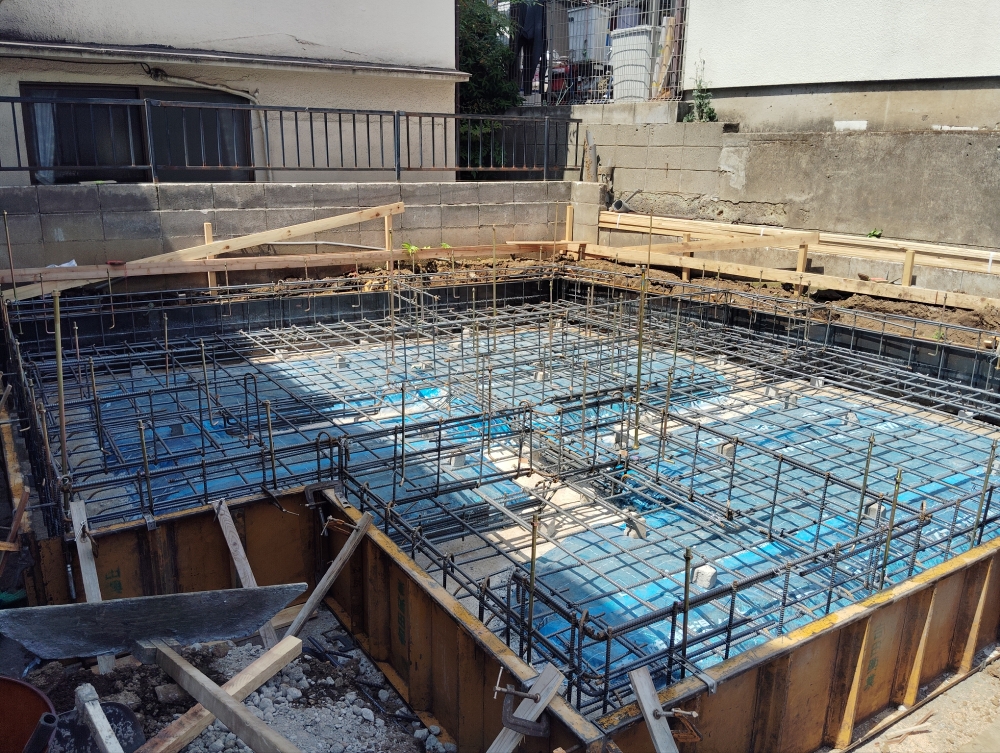

基礎配筋

基礎の図面通りに鉄筋を配列させることを配筋といい、全て完了した時点で、自社チェック・第三者機関による配筋検査を受けます。

21. 2025年04月24日
砕石転圧

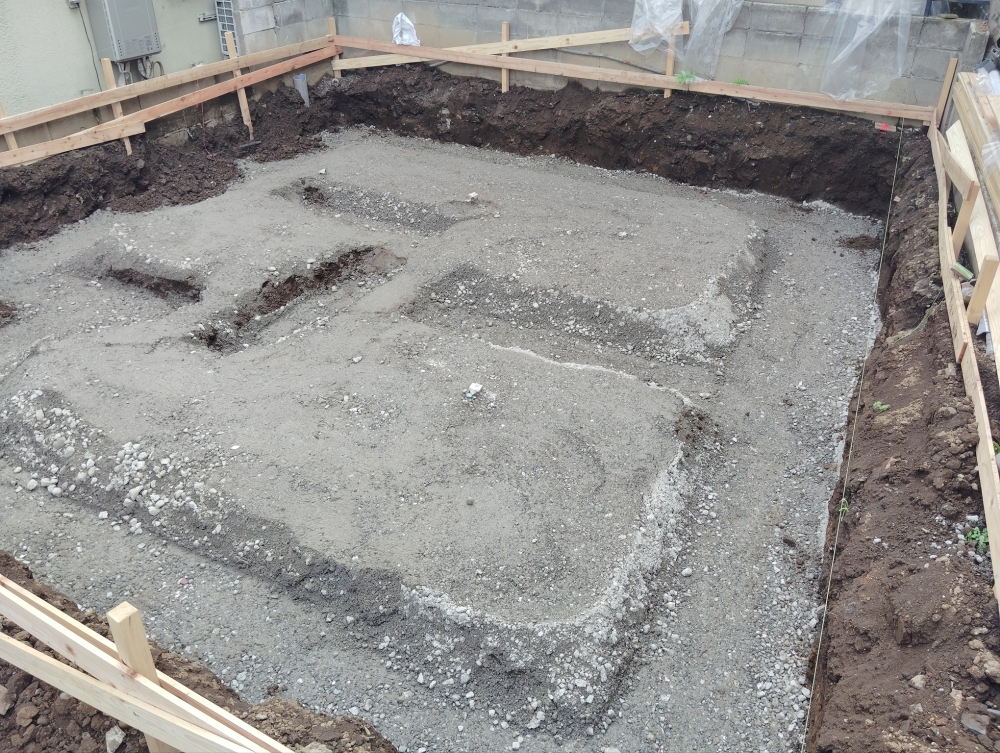

砕石転圧

根伐をした地盤面に砕石を敷きランマで締固めました。
基礎下に砕石を敷く理由は、地盤面の安定化(沈まないこと)です。

22. 2025年04月21日
根伐り

根伐り

根伐りの作業を行っています。
根伐りとは、基礎の形状、高さなどを考慮しで重機で地盤を掘り進める作業です。

23. 2025年04月15日

遣り方

遣り方

遣り方の施工をしました。
この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。
敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します。

24. 2025年02月18日
地鎮祭

地鎮祭

K様邸の地鎮祭を執り行いました。
ご家族のご健勝とご多幸、工事の安全を祈念いたしました。
いよいよこれから着工となります。
素晴らしいお家が完成しますよう工事を進めてまいります。
