ページトップへ

引渡済現場レポート

  • カテゴリ
  • すべて

三鷹市の家

Y様邸

  • 建築中レポート

1.2020年06月30日
遣り方
遣り方

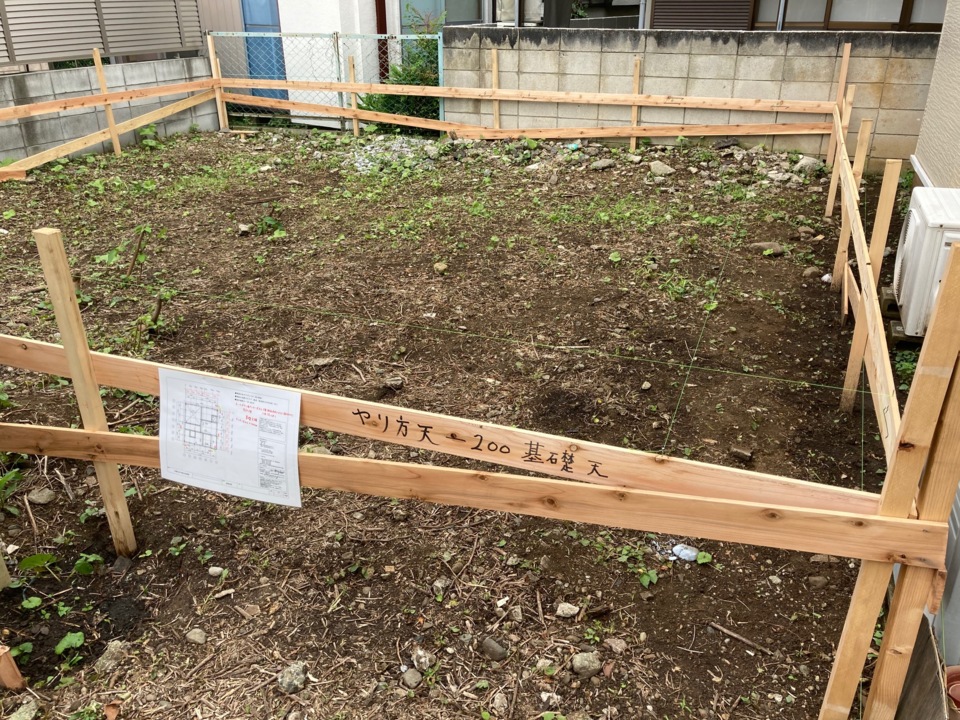

基礎工事前:遣り方
基礎工事着前の遣り方を施工しました。
【遣り方】とは
敷地に対する建物(基礎)の配置、基礎の高さ、幅、直角などの情報を基礎業者に分かるようにする囲いの様なものです。
2.2020年07月03日

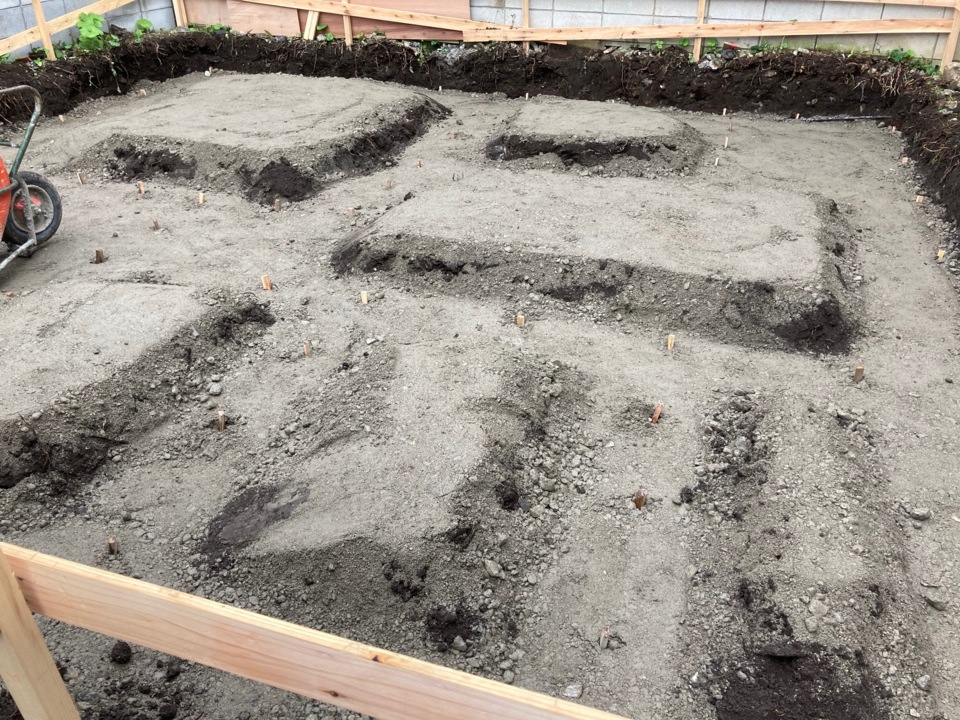

根伐り
根伐り
基礎工事:根伐り
遣り方に基づいて、敷地地面を掘り進める作業です。
残土の処分などもありますので、現場によっては手間のかかる作業です。
作業には、重機を用います。
3.2020年07月06日
捨てコン
捨てコン
基礎工事:捨てコン打設
捨てコンの打設が完了しました。
捨てコンとは配筋を配列する前に、掘り進めた地盤面にコンクリートを打設することです。
正確な墨出しをするために必要な工程です。
4.2020年07月10日
配筋検査
配筋検査
基礎工事:配筋検査

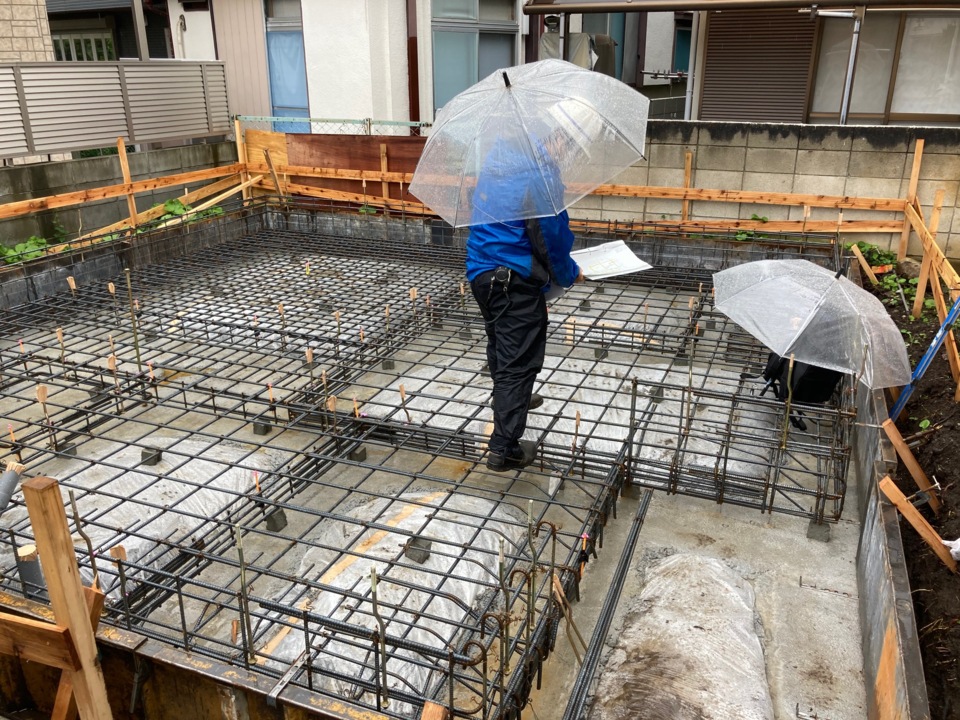

本日、配筋検査を受けました。
基礎伏図に通りに施工できているか検査員にチェックしてもらいます。
合格しなければ次の工程に進むことができない重要な検査です。
5.2020年07月10日
耐圧盤生コン
耐圧盤生コン

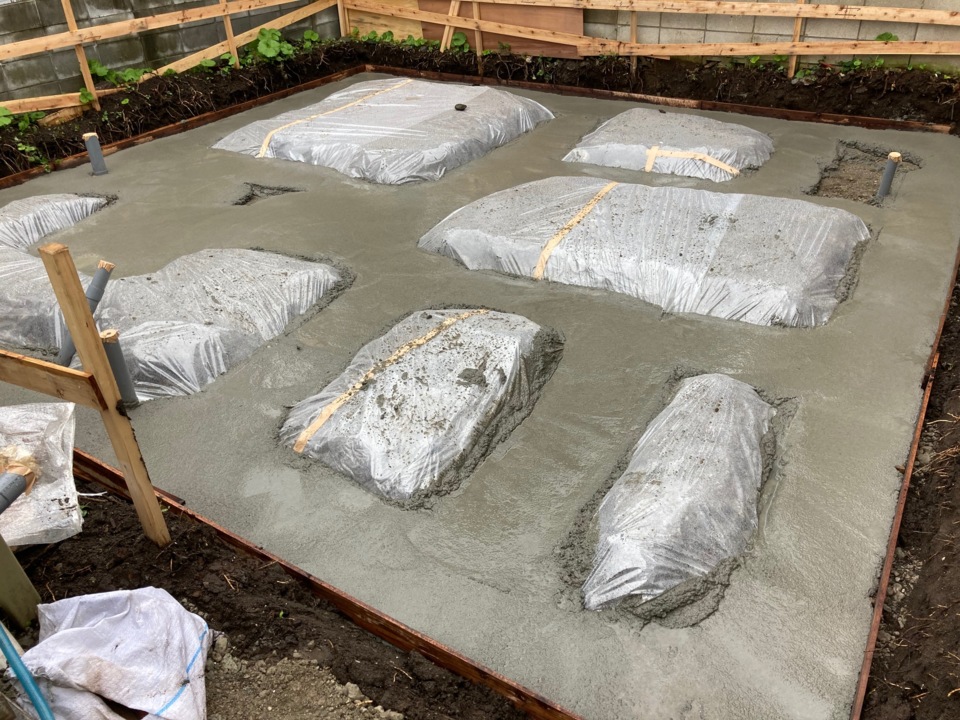

基礎工事:耐圧盤生コン打設

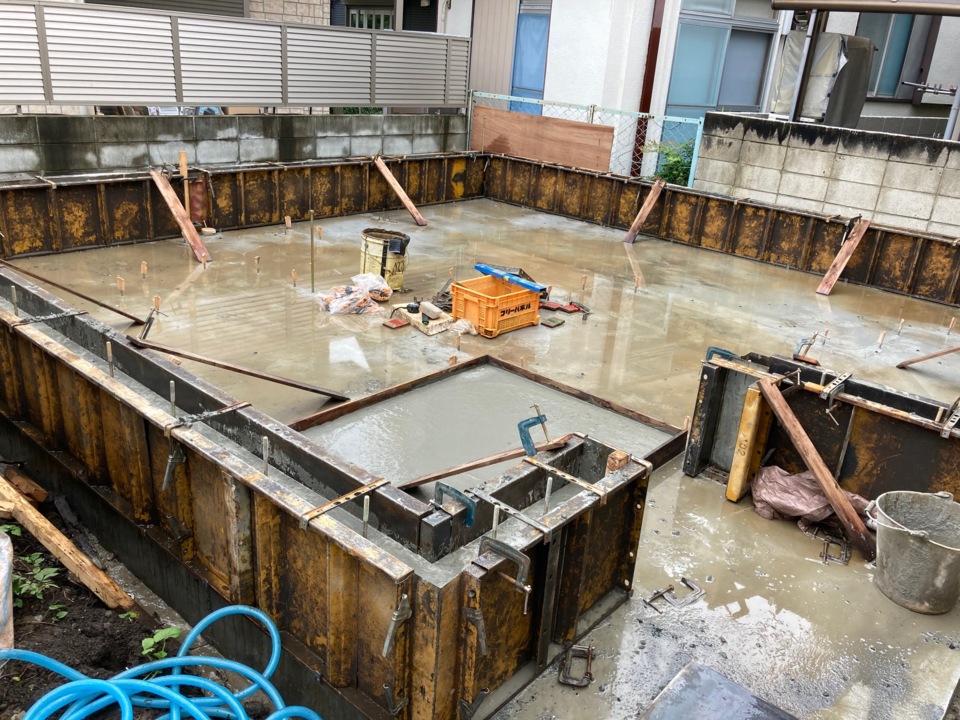

耐圧盤の生コンを打設しました。

配筋検査時は、雨が降っていましたが、天気が回復して予定通り生コンを打つことができました。
この後、養生期間をとります。
6.2020年07月14日
基礎 立上り
基礎 立上り

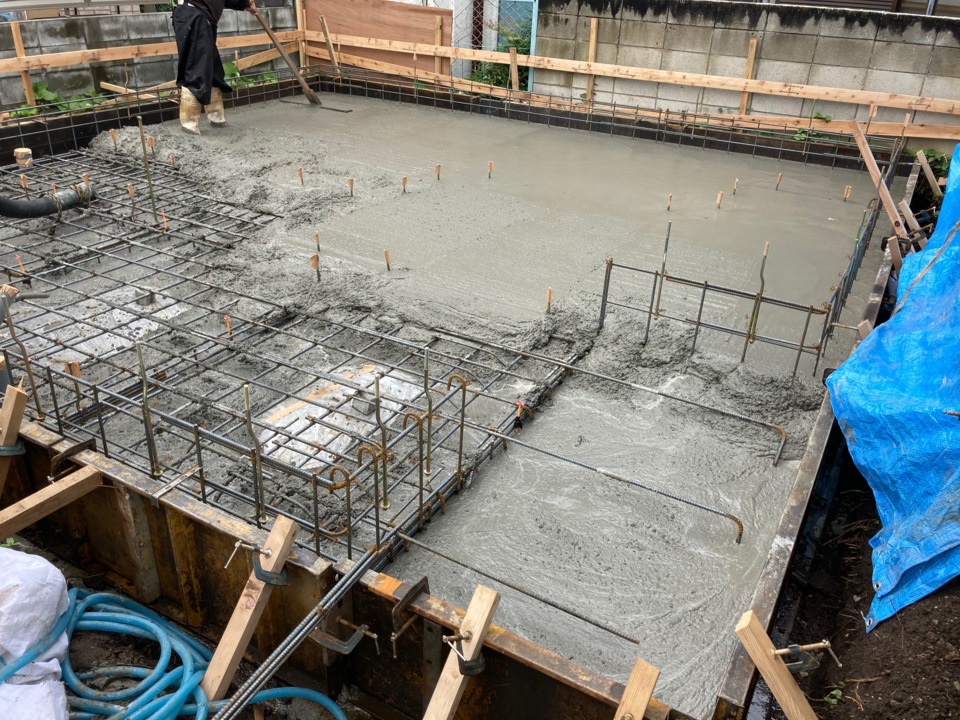

本日、立上り部分の生コンを打設しました。
養生期間をとって枠バラシをします。
7.2020年07月21日
基礎工事完了
基礎工事完了

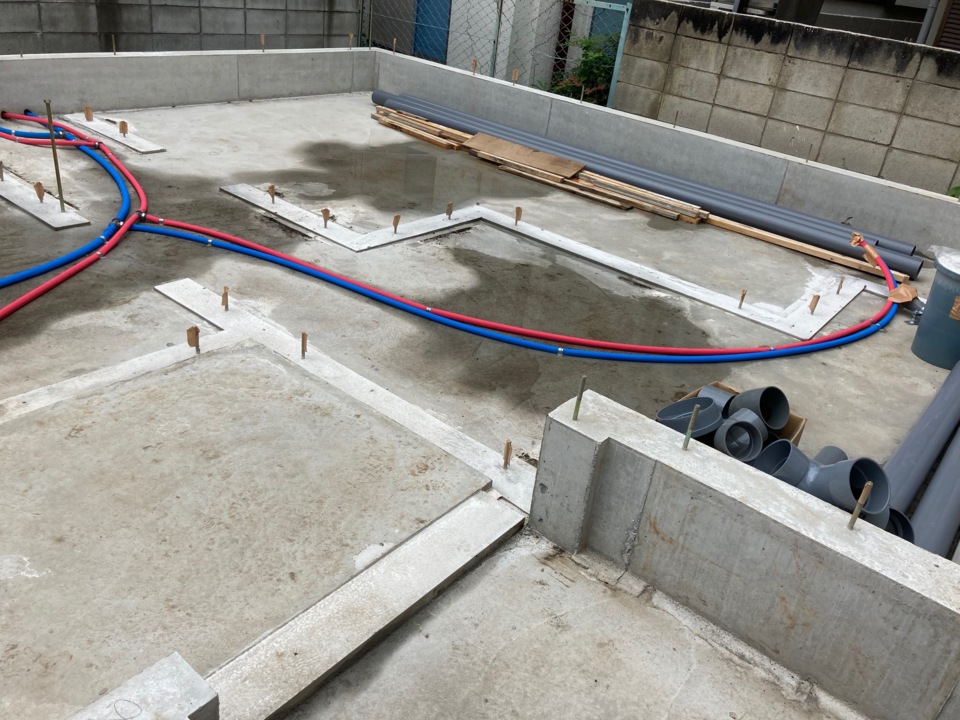

立上り部分の枠が外れ、水道の先行配管工事も完了しました。
次は、先行足場工事です。

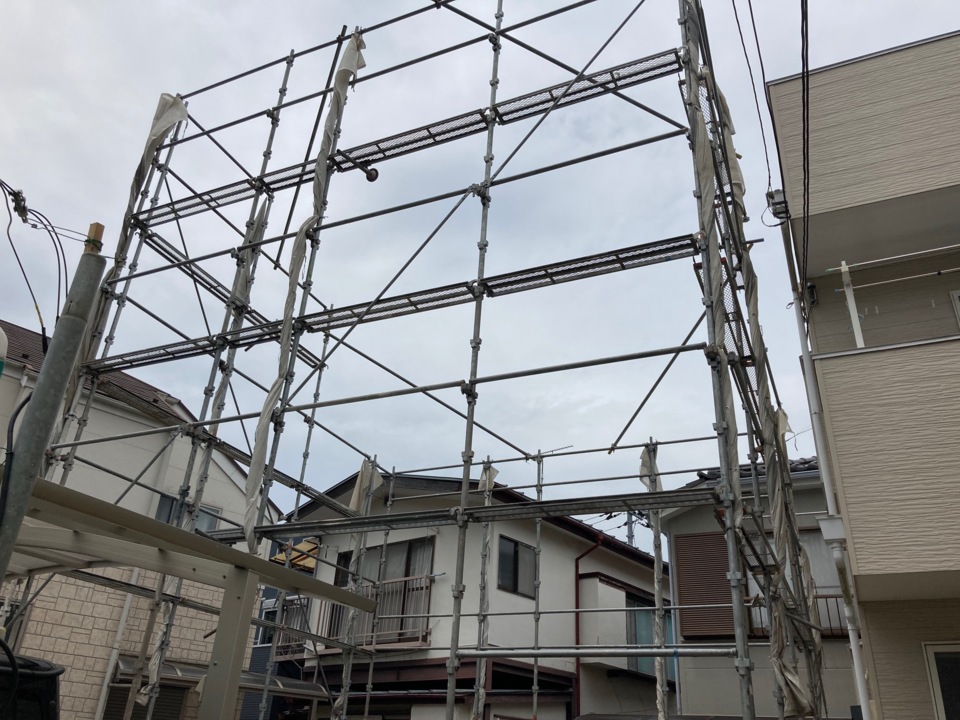

8.2020年07月27日
先行足場工事
先行足場工事
本日、先行足場が建てられました。
建物を建てる前に足場を先に組むことによって転落のリスクを下げたり、足場があるために上棟作業がしやすくなります。
9.2020年07月28日
土台敷
土台敷
本日、土台敷をおこないました。

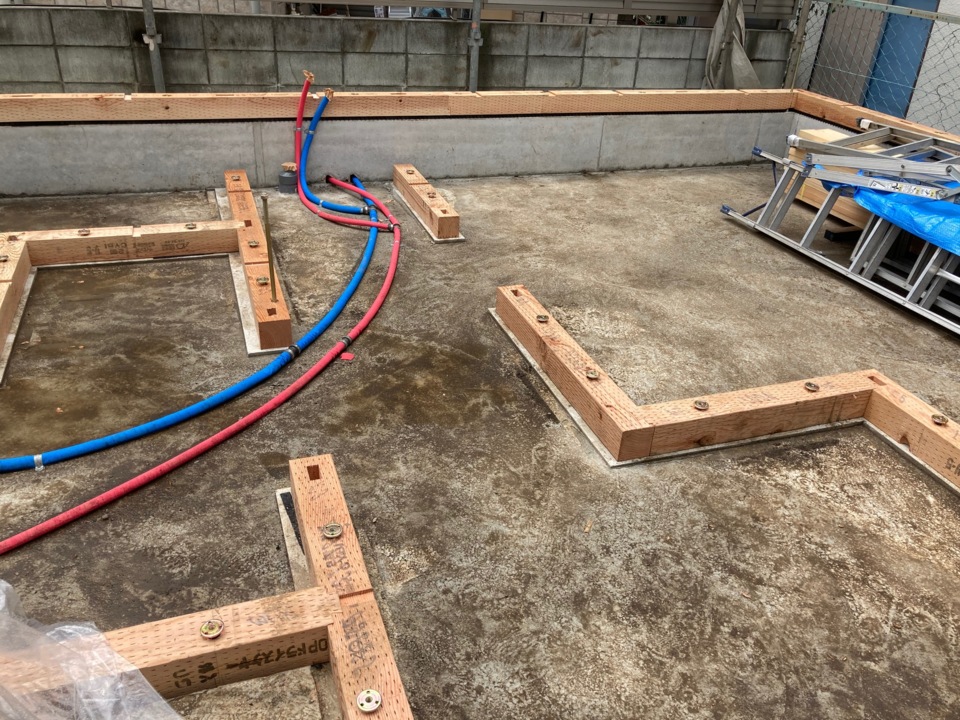

基礎の天端に気密パッキンを敷いていきます。
この現場は、置床工法です。

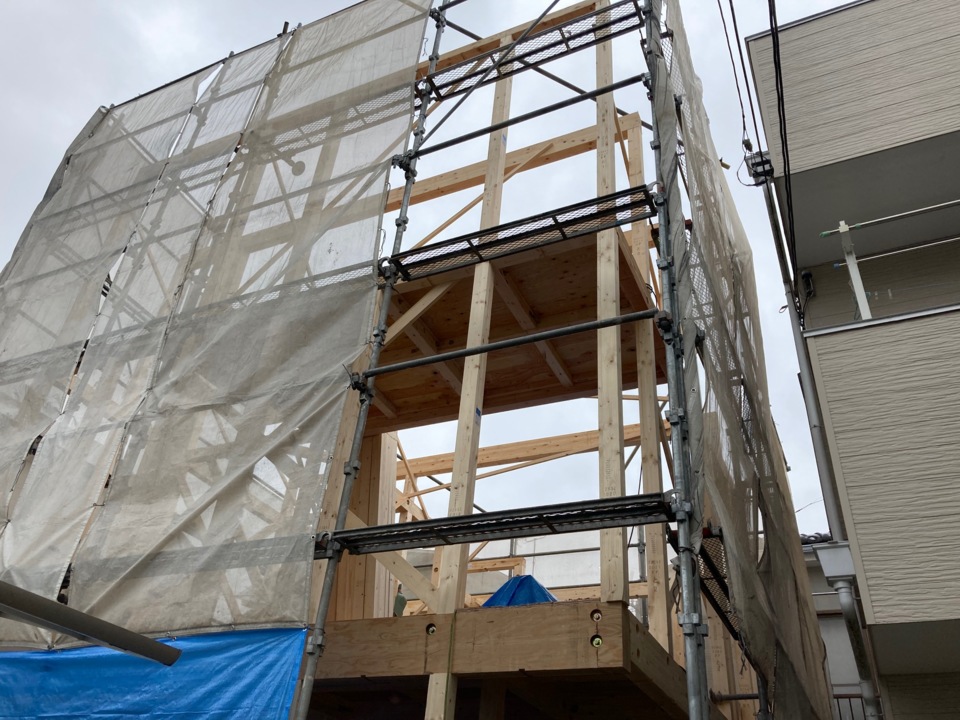

10.2020年07月29日
上棟作業
上棟作業
本日、上棟しました。
梅雨時期でしたが、雨が降らず助かりました。
お昼前には、棟まで上がりスムーズな上棟作業でした。
11.2020年07月30日
屋根下地
屋根下地

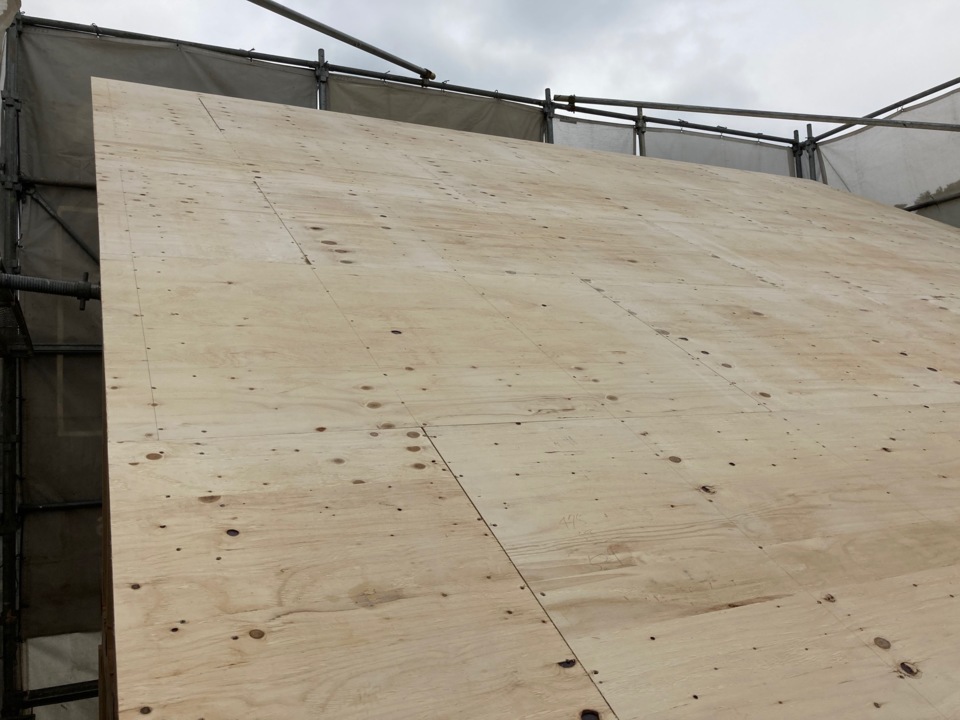

屋根の下地が完了しました。
この上から屋根のルーフィングを貼っていきます。
12.2020年07月31日

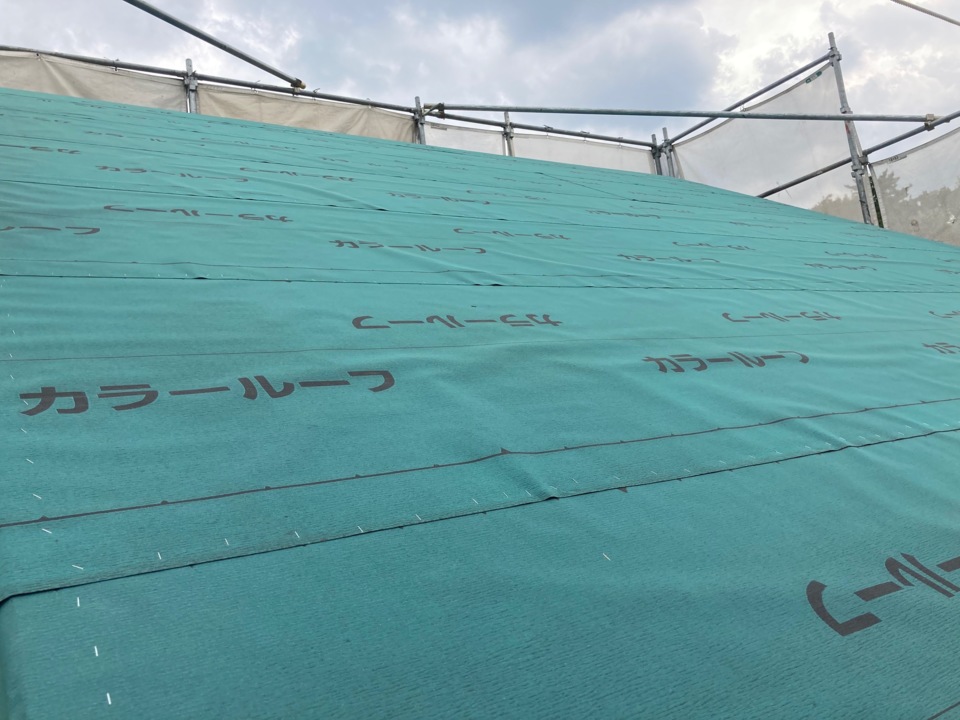

ルーフィング
ルーフィング
本日、ルーフィングが施工されました。
ルーフィングは、普段目にしませんが、屋根以上にとても重要な役割を果たしています。
しっかり施工がされていないと雨漏りや野地板の腐食の危険性が高まってしまいます。
13.2020年08月15日

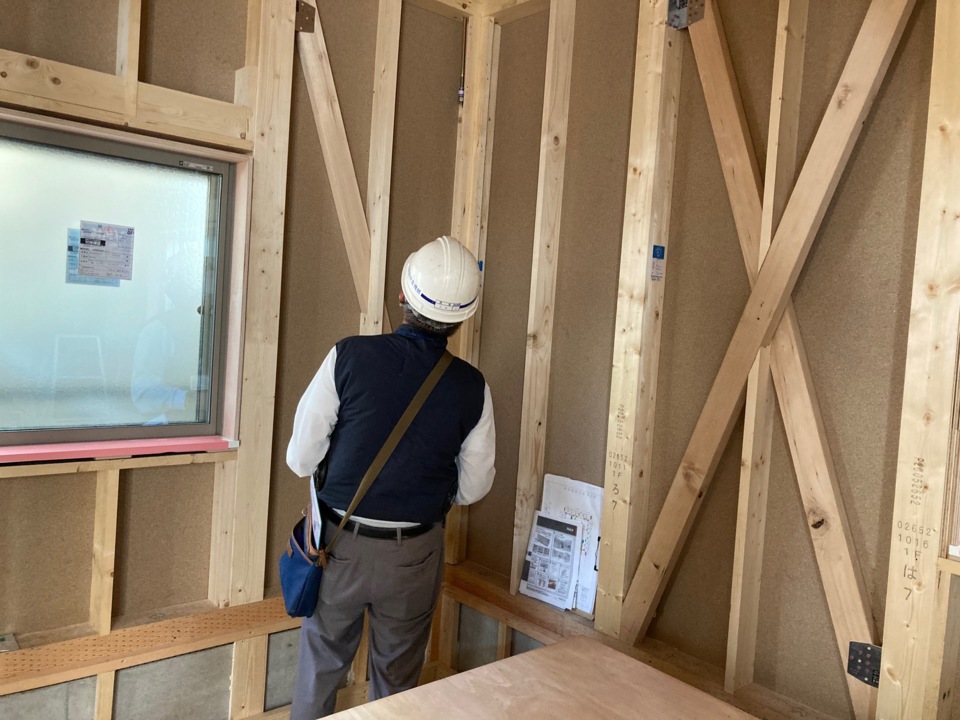

中間検査
中間検査
本日、第三者機関による躯体検査を受けました。
指定の箇所に金物がついているか、耐力壁の釘のピッチは、規定通りかチェックをしてもらいます。
問題なく合格しましたので次の工程に進みます。

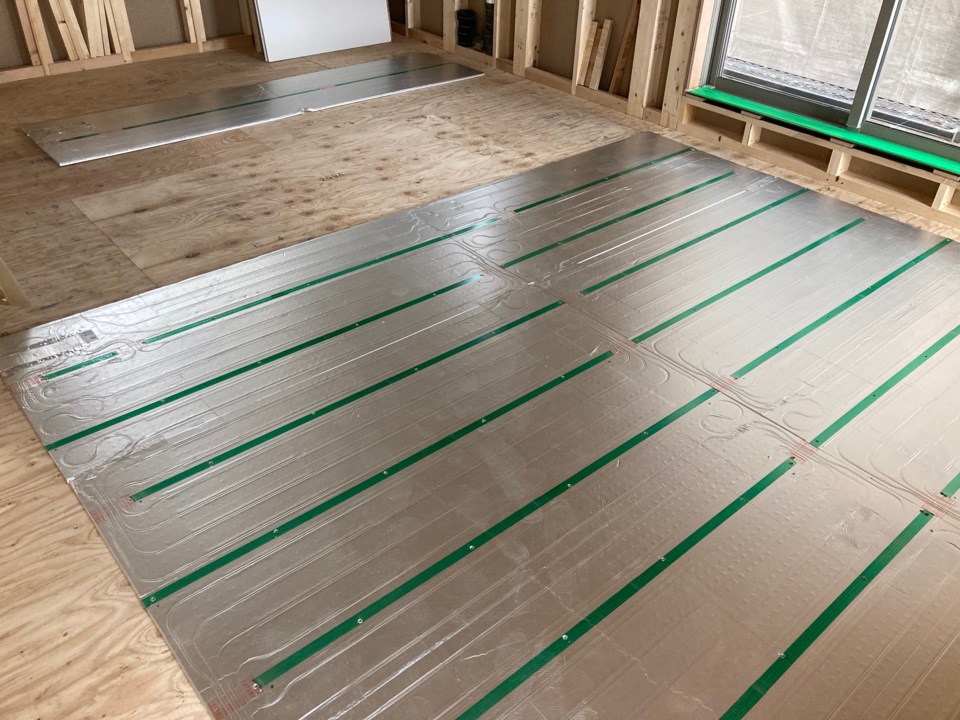

14.2020年08月17日
床暖房パネル
床暖房パネル
本日、床暖房パネルを施工しました。
15.2020年08月22日

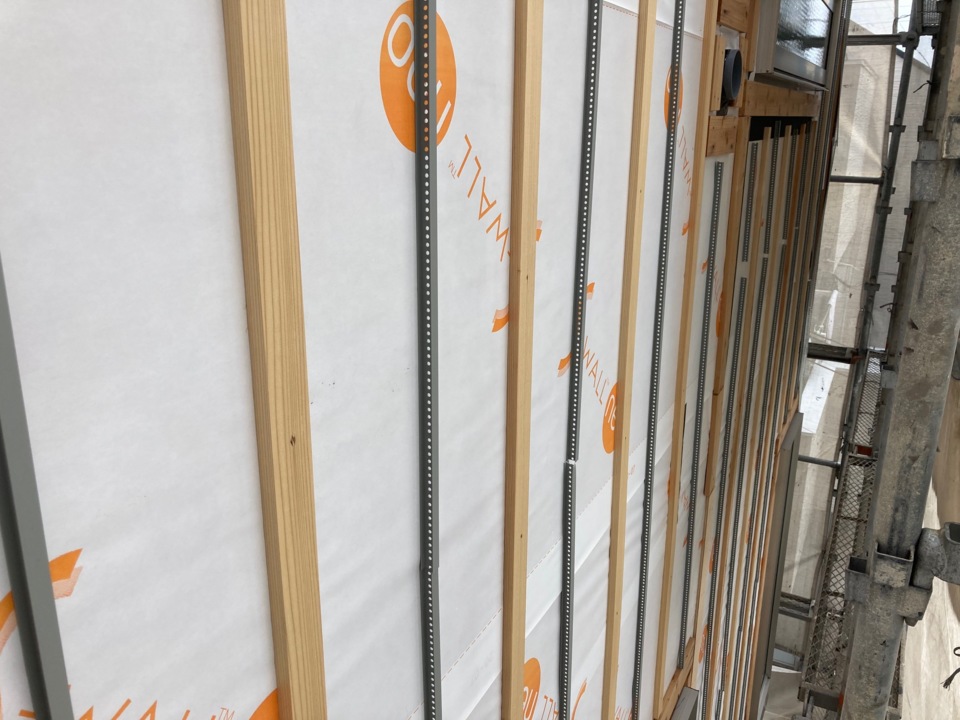

外装下地検査
外装下地検査

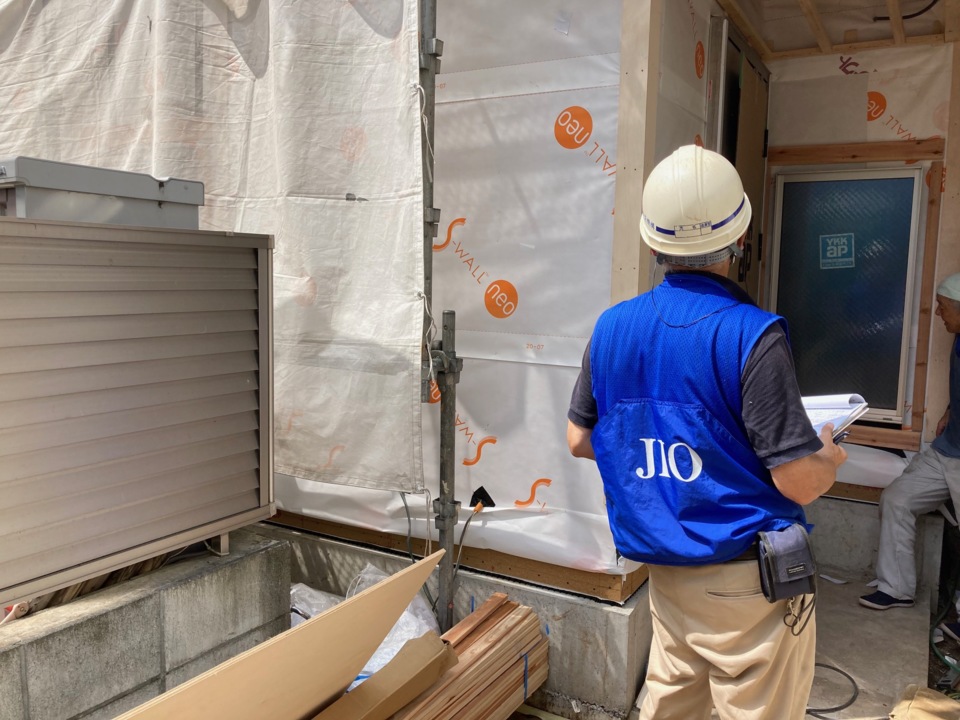

本日、第三者機関による外装下地検査を受けました。
外装下地検査とは、防水シートの重ね代・外壁貫通部の防水処理・サッシ廻りの防水テープの施工状況のチェックを受けます。
問題なく合格しましたので外壁工事に入ります。
16.2020年08月22日
防水検査
防水検査
本日、

17.2020年08月24日
基礎吹き付け断熱
基礎吹き付け断熱
本日、基礎吹き付け断熱施工を行いました。
次は、屋根・壁の吹き付け断熱施工です。

18.2020年08月25日
屋根・壁吹き付け断熱施工
屋根・壁吹き付け断熱施工
本日、屋根・壁の吹き付け断熱工事を行いました。
屋根は、180㎜ 壁は、75㎜の厚さまで吹き付けます。

19.2020年08月26日
気密測定
気密測定
本日、気密測定を受けました。
気密性能試験の結果、高気密住宅であることを認定していただきました。

20.2020年08月28日
置床工事
置床工事
置床工事中です。
指定の位置に束を置き、その上にパーティクルボード→べニア→フローリングの順でつくっていきます。
21.2020年08月29日
床貼り工事
床貼り工事

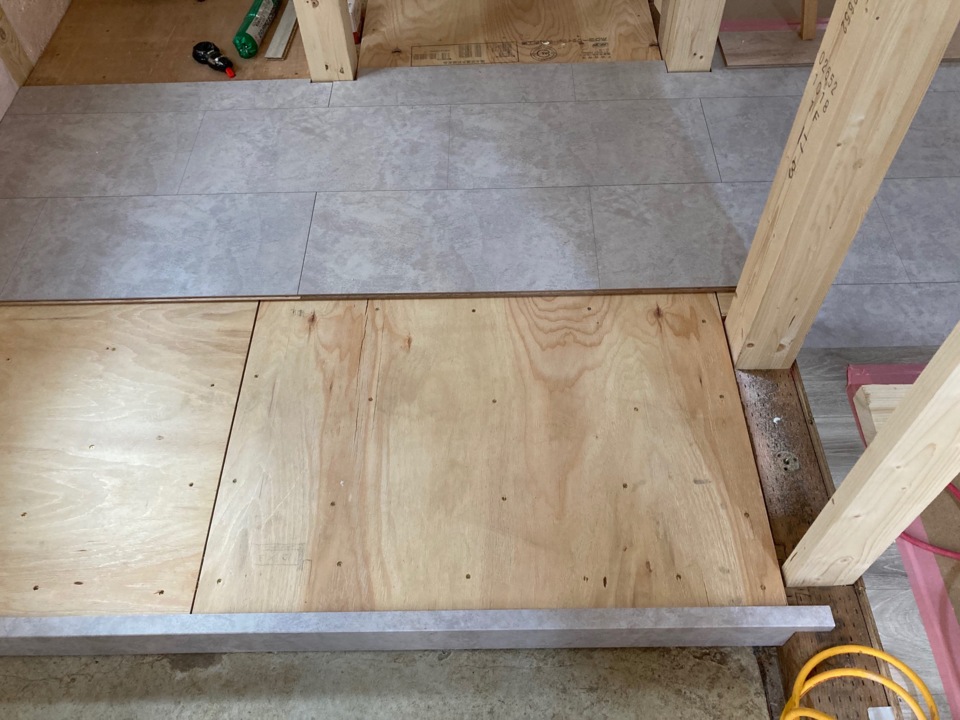

床貼り工事中です。
フローリングですが、タイルのような見た目です。
22.2020年08月31日
屋根工事
屋根工事

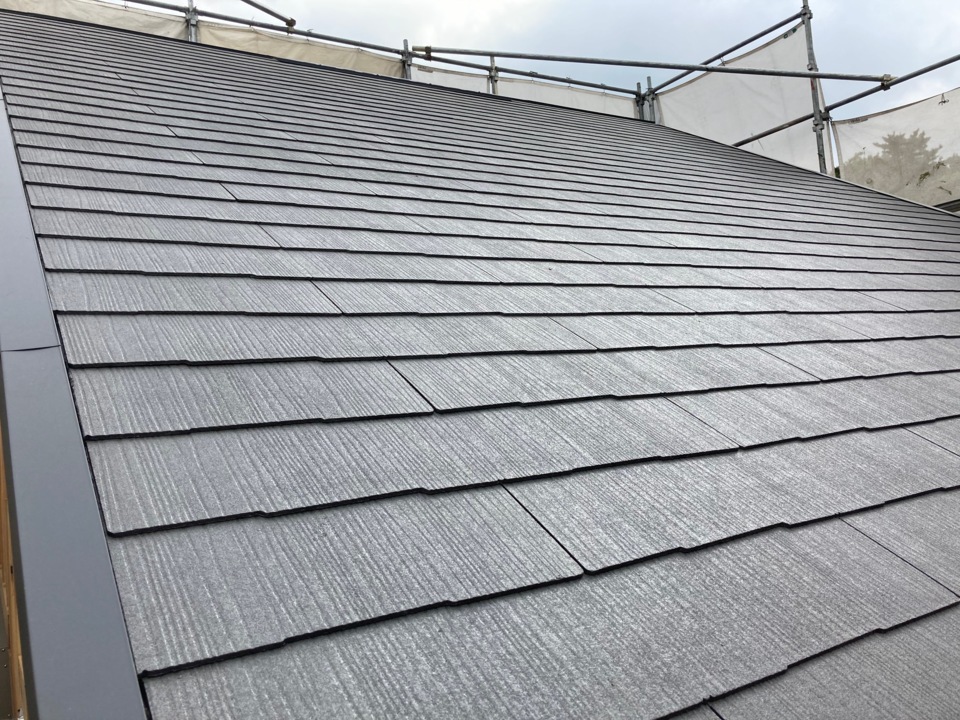

本日、屋根工事が完成しました。
23.2020年09月05日

ラス工事
ラス工事
防水検査を合格しましたので、ラス工事中です。
ラスとは、モルタルなどの左官材を付着させるための金属網です。
この後、左官工事が始まります。
24.2020年09月21日
大工工事
大工工事
大工工事も終盤です。

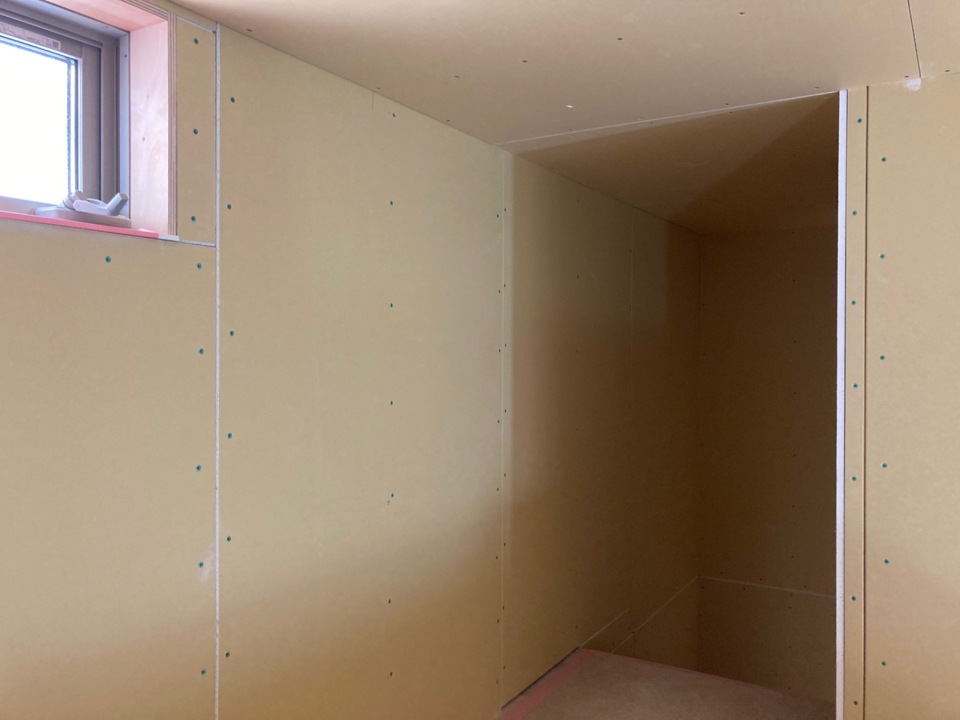

ボード貼り中です。
木完まであと少しです。
25.2020年09月29日
左官工事
左官工事

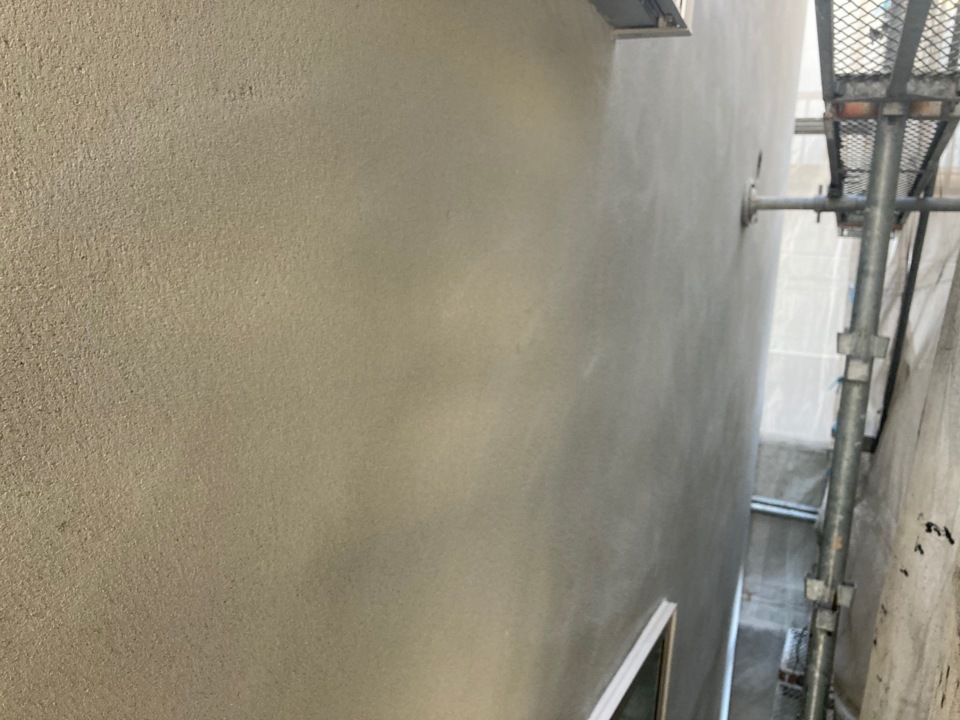

ジョリパットの下地モルタル左官が完了しました。
仕上りも確認しましたので、吹付けの準備に入ります。
26.2020年10月10日
クロス工事開始
クロス工事開始
本日からクロス工事始まりました。

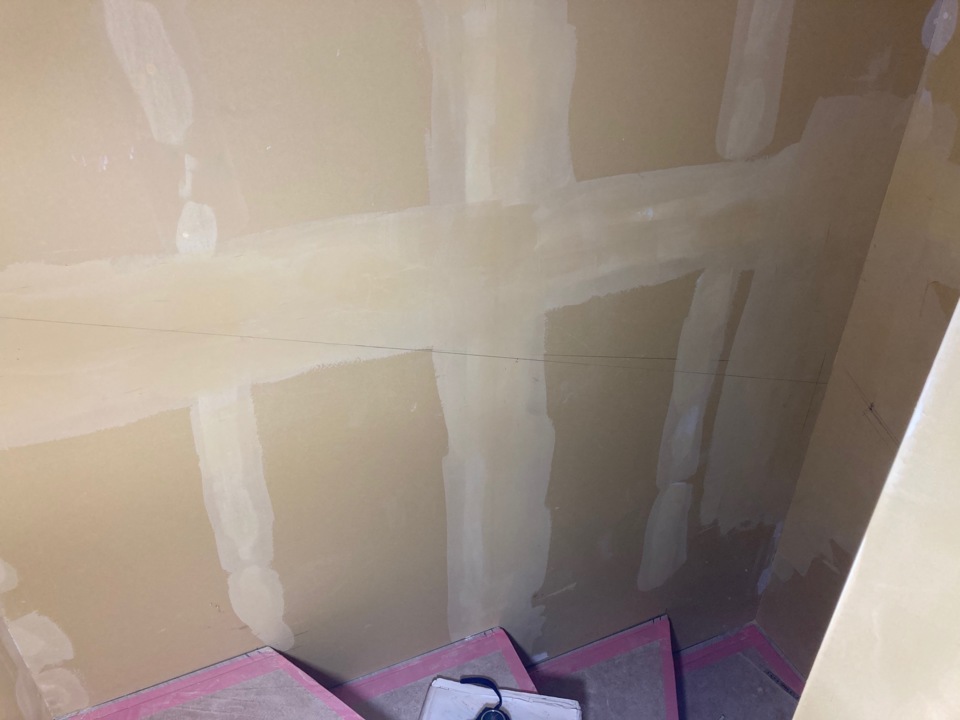

壁紙を貼る前に下地処理をします。石膏ボードの繋ぎ目の部分にパテを埋めて、ペーパーをかけ段差ができないように平らにしていきます。
27.2020年10月12日
吹付け工事
吹付け工事
本日から吹付け工事スタートしました。
28.2020年10月16日
足場解体
足場解体

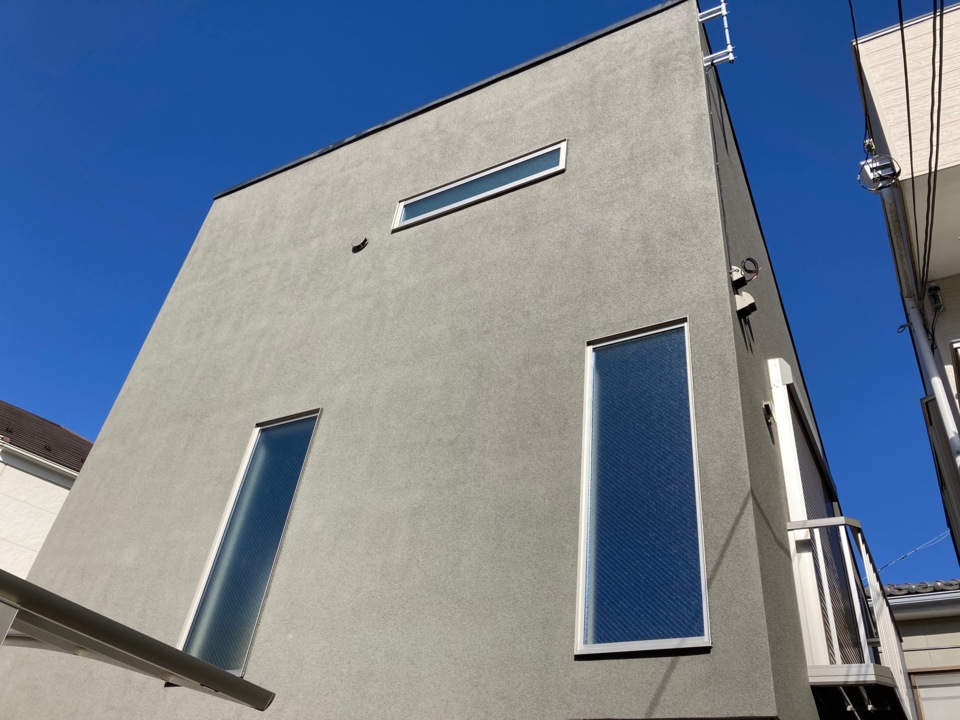

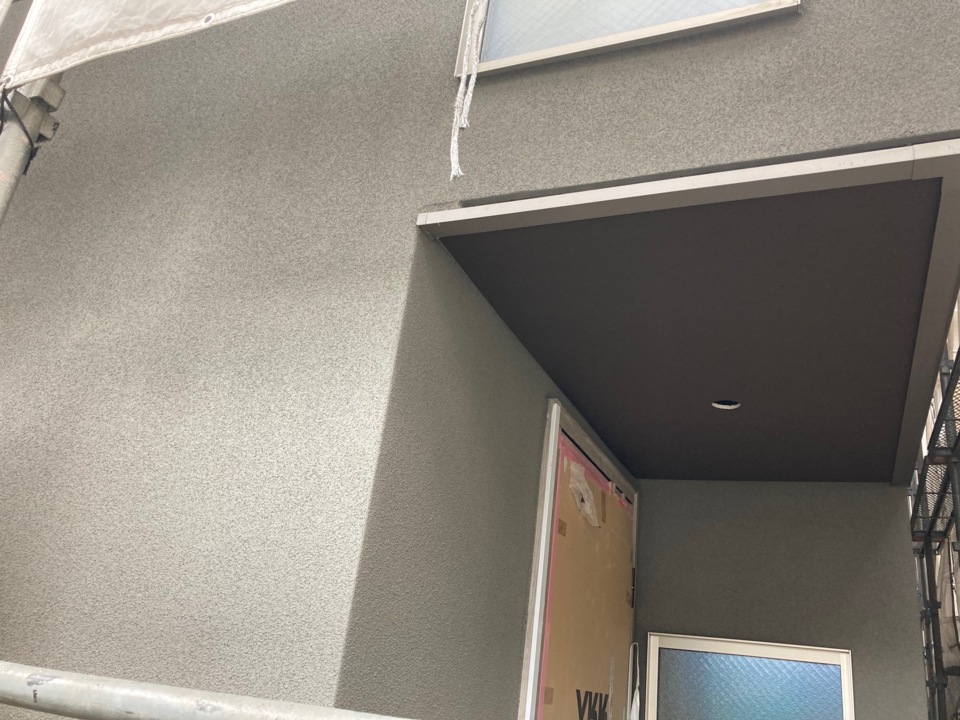

吹付けが完了し、足場解体を行いました。
グレーの落ち着いた外観です。

29.2020年10月30日
クロス工事完了
クロス工事完了
本日、クロス工事完了しました。
設備の器具付けをしたら、いよいよクリーニングです。
