杉並区の家
S様邸
カテゴリ|すべて
建築中レポート
- 1. 2025年01月18日
-
地鎮祭
S様邸の地鎮祭を執り行いました。
ご家族のご健康とご多幸、工事の安全を祈念致しました。
素晴らしいお家が完成しますよう工事を進めて参ります。
- 2. 2025年01月26日
-
遣り方
遣り方の施工をしました。
この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。
敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します。
- 3. 2025年02月15日
-
捨てコンクリート打設
捨てコンクリートを打設しました。
鉄筋を組んでいく際の墨出しや枠材の固定等に必要な工程です。
- 4. 2025年02月26日
-
配筋検査
第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。
問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。
- 5. 2025年03月05日
-
立上りコンクリート打設
立ち上がり部分の生コン打設を行いました。
養生期間は季節、気温、天候等により日数は異なります。
養生期間が完了しましたら枠をばらす工程に入るので、基礎全体の姿が見えてきます。
- 6. 2025年03月21日
-
先行足場
本日、先行足場が建てられました。
建物を建てる前に足場を先に組むことによって転落のリスクを下げたり、足場があるために上棟作業がしやすくなります。
- 7. 2025年03月25日
-
土台敷
土台敷を行いました。
この後の工程でいよいよ上棟になります!
- 8. 2025年03月27日
-
上棟
本日無事に上棟となりました。
引き続き安全第一で進めてまいります!
- 9. 2025年04月01日
-
野地板施工
屋根の野地板が施工されました。
屋根の構造は、下から一般的に野地板→ルーフィング→メイン屋根材の順に仕上がります。
- 10. 2025年04月10日
-
木工事中
内部耐力壁と下地の施工中です。
- 11. 2025年04月16日
-
基礎吹付断熱施工
基礎吹付断熱工事を行いました。
- 12. 2025年04月21日
-
バルコニー防水工事
バルコニー防水が完了しました。
防水の種類は、FRP防水です。
FRP防水は、防水用のポリエステル樹脂と防水用ガラスマットで作られた防水層を形成することから他の素材に比べ物にならないほど、高硬度で、耐衝撃性、摩擦性に優れた仕上りになります。
- 13. 2025年04月24日
-
躯体検査
建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。
この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。
- 14. 2025年05月02日
-
ボード貼り
石膏ボードは、建築用内装材料で、防火性、遮音性、寸法安定性、工事の容易性等の特徴があり、経済性にも優れていることから建築物の壁、天井などに広く用いられています。
- 15. 2025年05月13日
-
透湿防水シート
透湿シートの施工をしました。
透湿シートは水を通さず、湿気は外へ通す性質があります。
シート施工後第三者機関による外装下地検査を受けました。
検査は適合をいただきましたので次の工程胴縁施工に移ります。
- 16. 2025年05月19日
-
胴縁施工
透湿シートの施工が終わりましたので、通気胴縁と呼ばれる、外壁の裏に通気層を確保するための板材を取り付けています。
- 17. 2025年05月24日
-
内部配線・内部配管
電気および上下水の先行配管が完了しました。
- 18. 2025年06月01日
-
ボード貼り
石膏ボードは、建築用内装材料で、防火性、遮音性、寸法安定性、工事の容易性等の特徴があり、経済性にも優れていることから建築物の壁、天井などに広く用いられています。
- 19. 2025年06月09日
-
木工事中
内部工事も着々と進んでいます!
- 20. 2025年06月12日
-
ラス網施工
ラス網施工中です。
モルタルの下地になります。
- 21. 2025年06月20日
-
左官工事
外壁の左官工事中の様子になります。
快晴で絶好の作業日よりでした!
- 22. 2025年07月02日
-

パテ処理
クロスを張る前処理としてボードの継ぎ目やビスのところへパテ処理をし平にする作業を行っています。
綺麗にクロスを張る準備として重要な作業です。
- 23. 2025年08月08日
-
パテ処理②
引き続きパテ処理中です。
施工範囲が広いため、なかなかやりごたえがあります!
- 24. 2025年08月18日
-

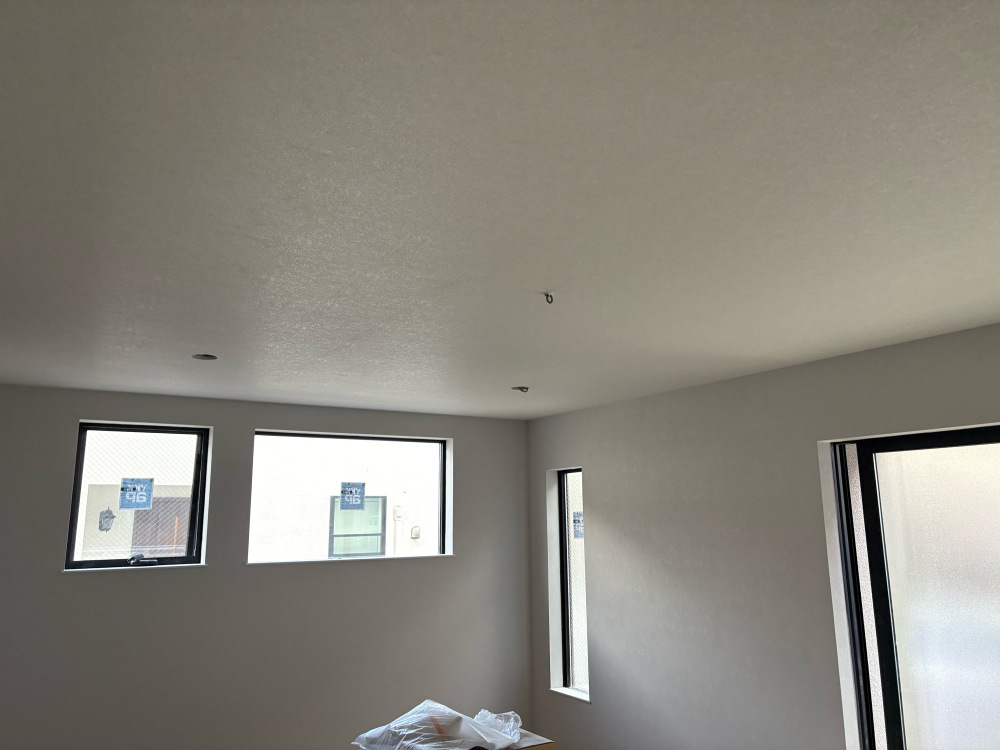

クロス施工
クロス工事が完了しました。
器具付けへと進みます。
