武蔵野市の家

E様邸

カテゴリ|すべて

建築中レポート

1. 2025年03月07日

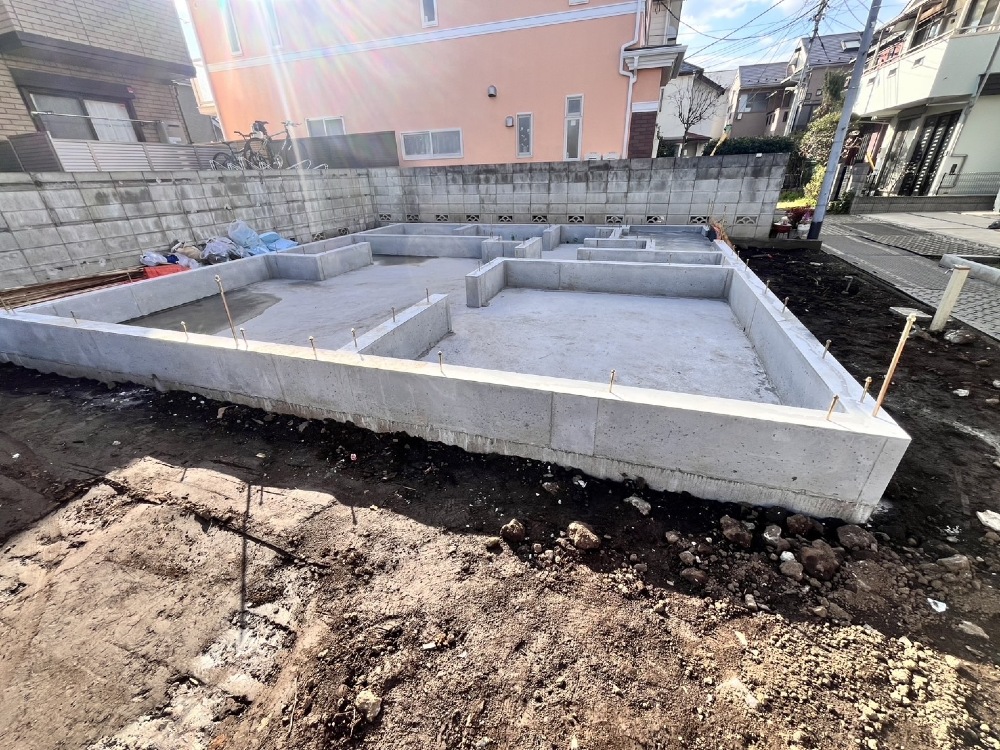

配筋検査

配筋検査

基礎工事が進んでおります。
本日は第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。
問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。

2. 2025年03月10日
立上りコンクリート

立上りコンクリート打設

立ち上がり部分の生コン打設を行いました。
養生期間は季節、気温、天候等により日数は異なります。
養生期間が完了しましたら枠をばらす工程に入るので、基礎全体の姿が見えてきます。

3. 2025年03月18日

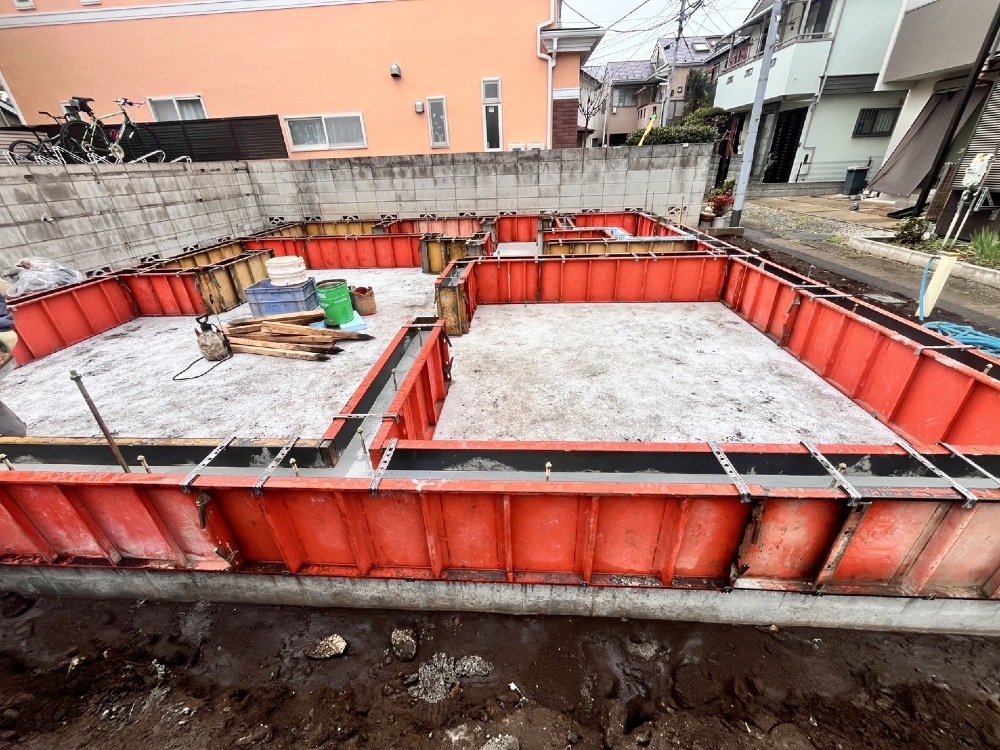

枠バラシ

枠バラシ

立ち上がりコンクリートの枠バラシを行いました。
この後、現場監督による最終チェックを行い、基礎天端のレベルや配置を確認します。

4. 2025年03月21日
先行配管

先行配管

先行配管を施工しました。
土台前に施工することによってスムーズに作業することができます。

5. 2025年04月07日

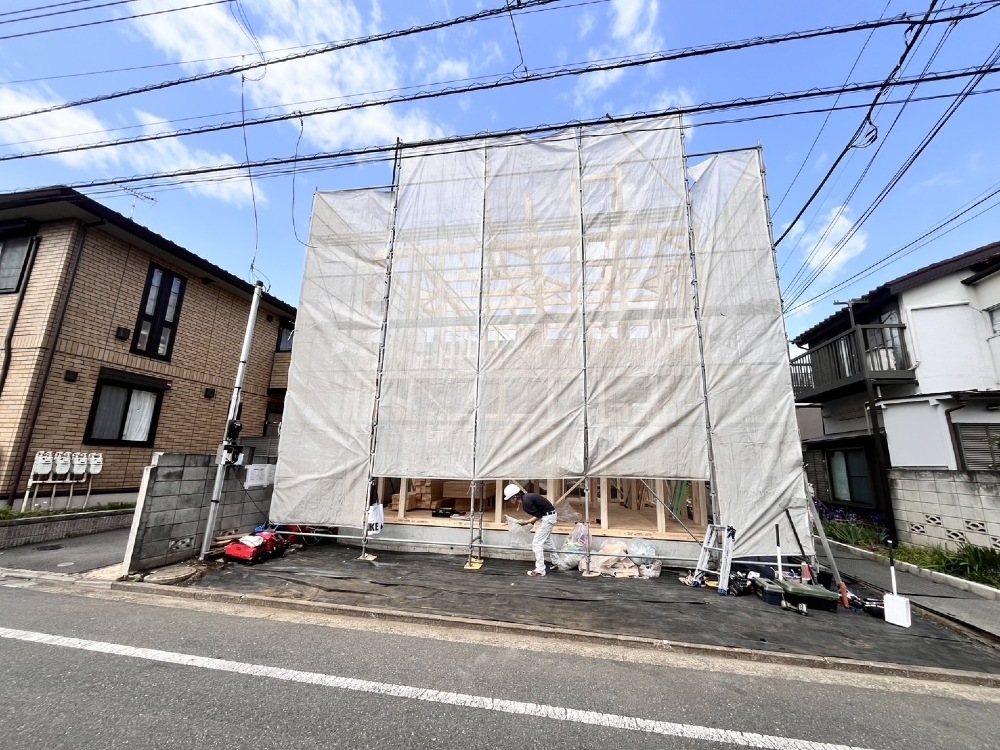

上棟

上棟

天気にも恵まれ、無事に上棟となりました。
引き続き安全第一で進めてまいります。

6. 2025年04月12日
ルーフィング

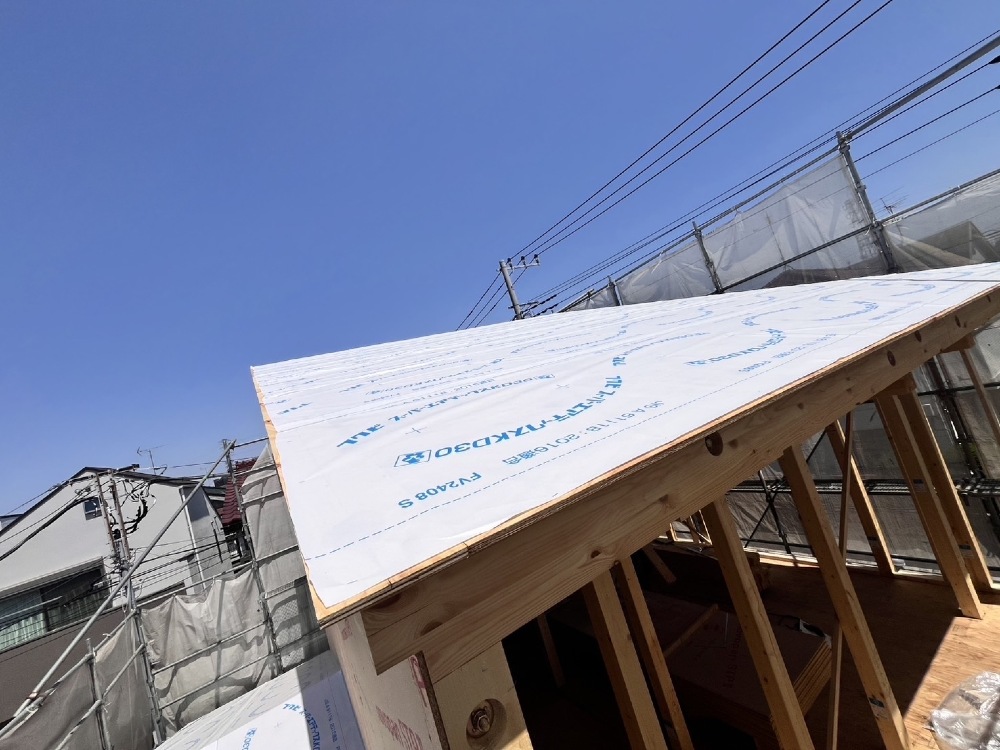

ルーフィング工事

屋根のルーフィング作業をおこないました。
ルーフィングとは屋根の下地材を施工した上に張り広げる防水シートのようなものです。
このルーフィングは雨水の進入を防ぐためには欠かせない物です。

7. 2025年04月18日
木工事中

木工事中

内部木工事中です。

サッシ開口などの施工中になります。

8. 2025年04月26日
外壁下地

外壁下地施工

外壁用下地でノボパンを施工しました。
ノボパンは、せん断性能、釘接合性、遮音性、断熱性に優れています。

9. 2025年05月09日

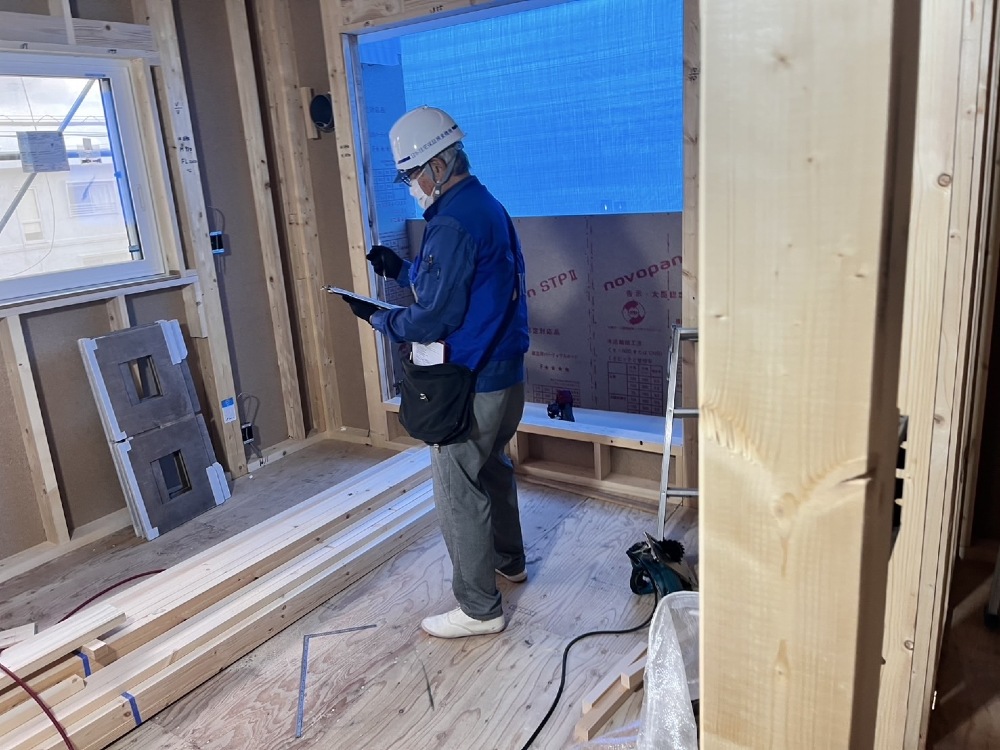

躯体検査

躯体検査

建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。
この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。

10. 2025年05月14日
吹付断熱

吹付断熱施工

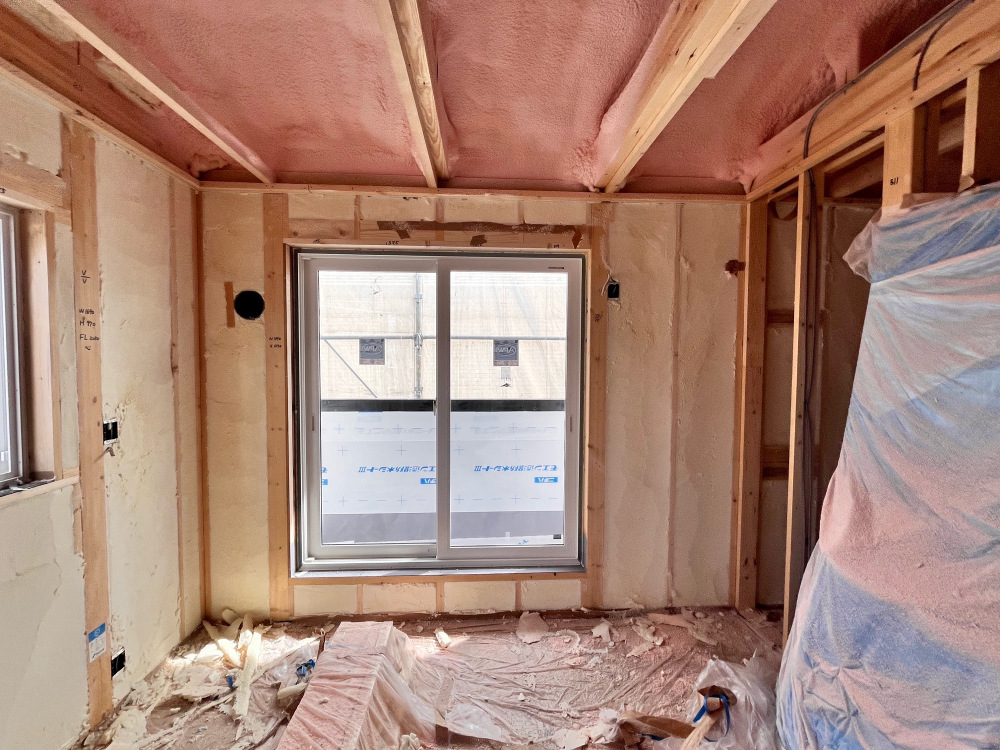

吹付断熱工事をしました。
外の暑さ・寒さを室内に伝わりにくくし、快適な室内温度を保つ役目があります。

11. 2025年05月18日
木工事中

木工事中

引き続き木工事中になります。

12. 2025年05月22日
ボード貼り

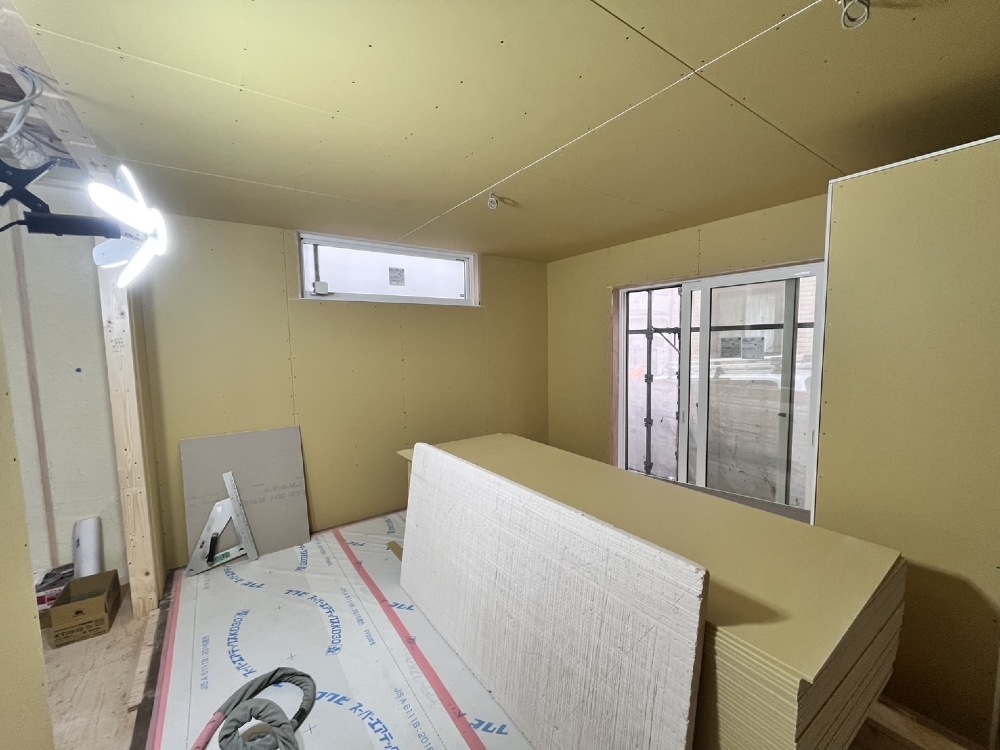

ボード貼り

石膏ボードは、建築用内装材料で、防火性、遮音性、寸法安定性、工事の容易性等の特徴があり、経済性にも優れていることから建築物の壁、天井などに広く用いられています。

13. 2025年05月25日
左官

左官工事

外壁の左官工事を行っております。
最近は雨の日が増え天気が心配でしたが、無事作業を進める事が出来ました!

14. 2025年06月03日
木工事中

木工事中

木工事中です。

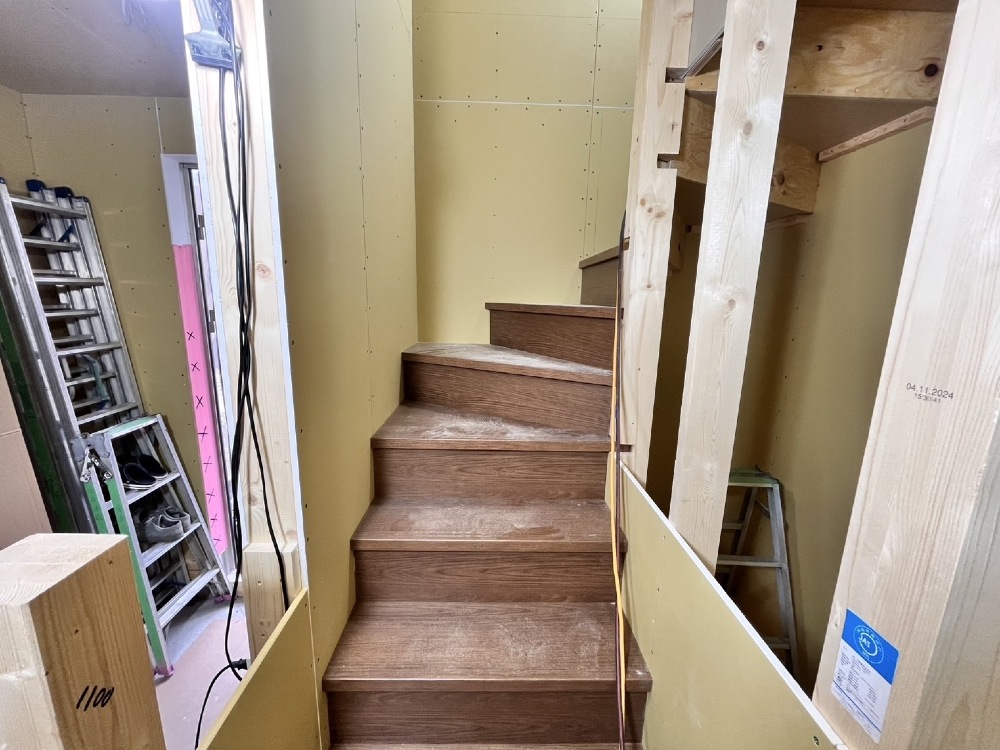

階段の取り付けが完了しました。

15. 2025年06月06日
木工事中

木工事中

引き続き木工事中の様子になります。
造作の棚を取り付けています。

16. 2025年06月13日
キッチン取り付け

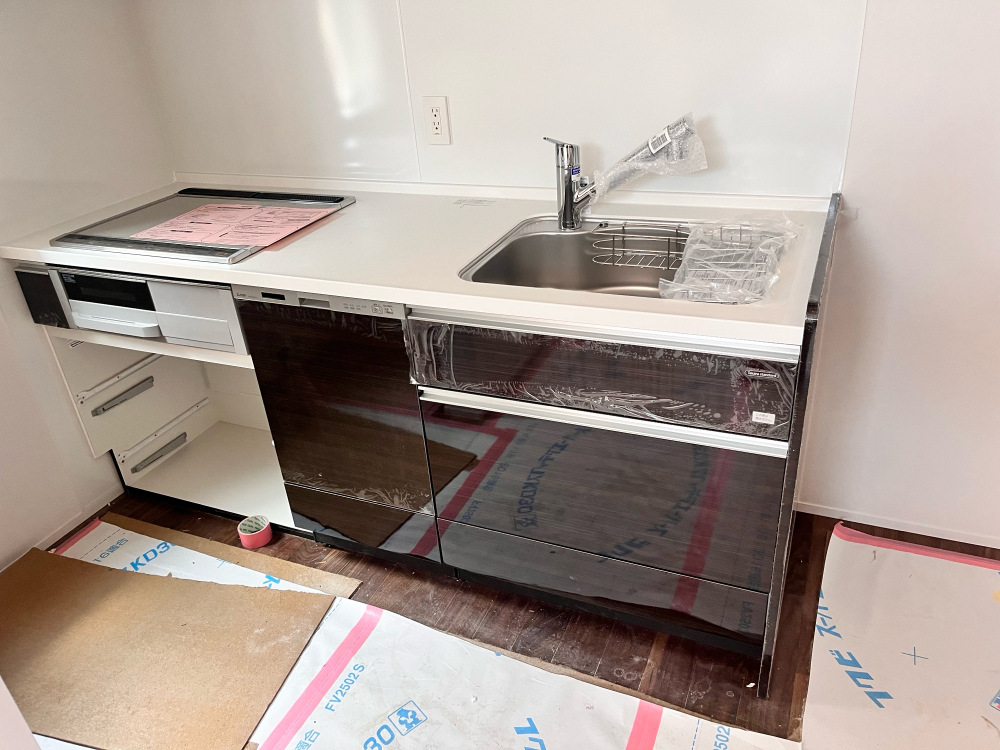

キッチン取り付け

キッチンの取り付けが完了しました。
内部も段々と仕上がってきました。

17. 2025年06月18日

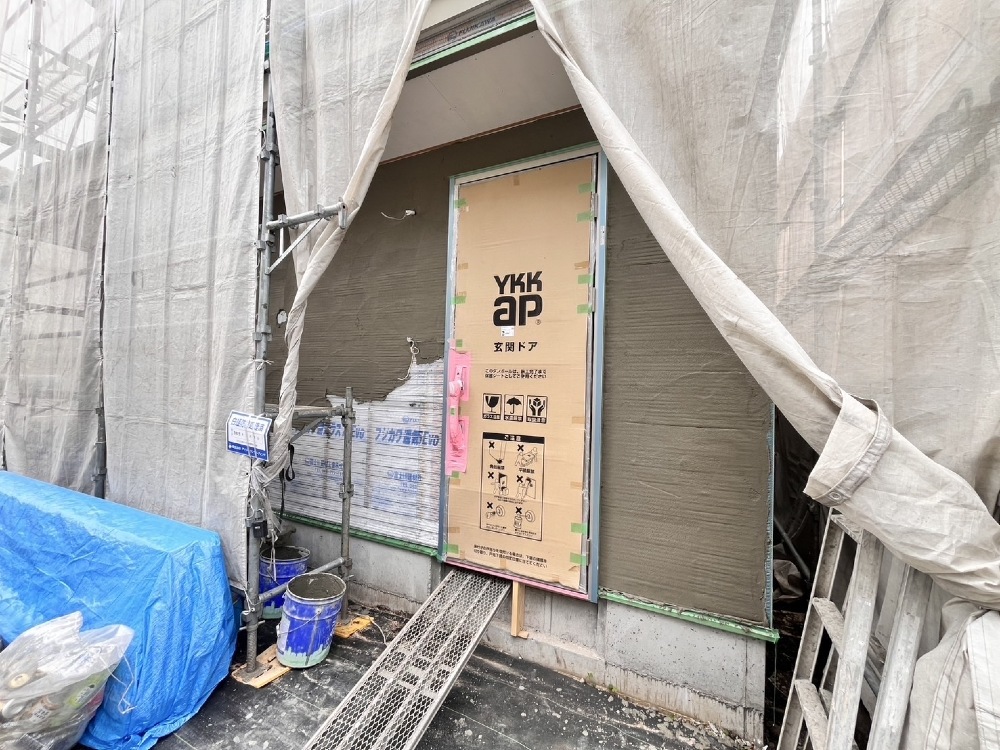

足場解体

足場解体

外壁工事が完了し足場の解体を行いました。

18. 2025年06月21日
クリーニング

クリーニング完了

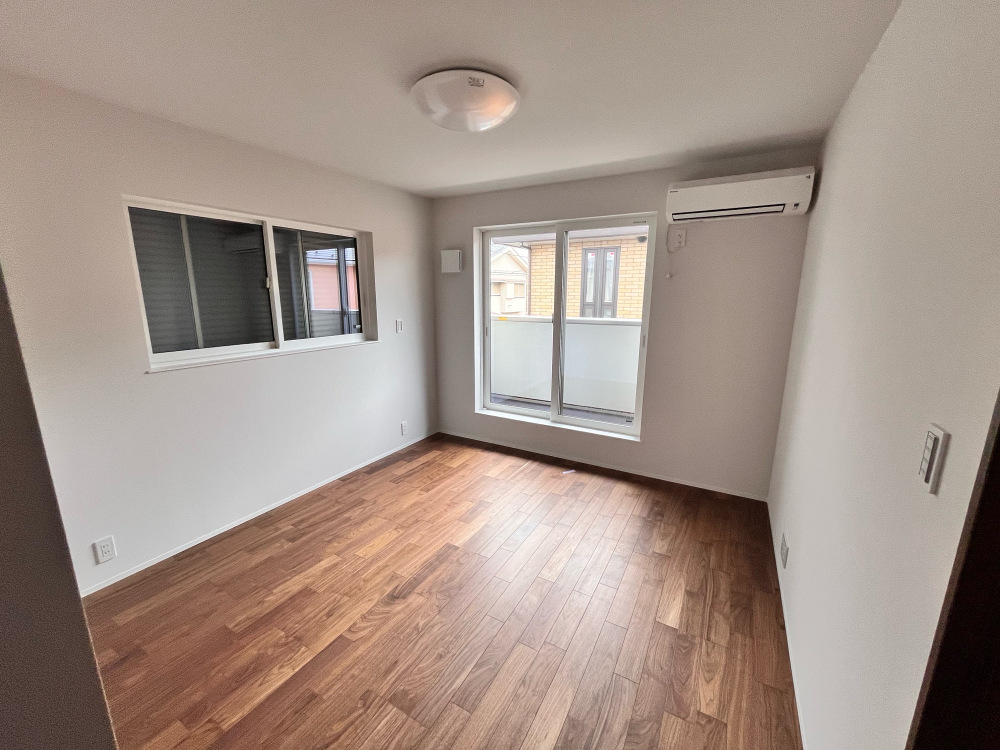

クリーニングが終わり内部工事完了しました。
綺麗に仕上がっています。工事に携わっていただいた職人さんに感謝です。
