引渡済現場レポート

カテゴリ|すべて

杉並区の家

OT様邸

建築中レポート

1.2021年04月03日
地鎮祭
地鎮祭

O様邸の地鎮祭を執り行いました。
ご家族のご健勝とご多幸、工事の安全を祈念いたしました。
いよいよこれから着工となります。
素晴らしいお家が完成しますよう工事を進めてまいります。

2.2021年06月04日
遣り方
遣り方

基礎工事前の遣り方を施行しました。

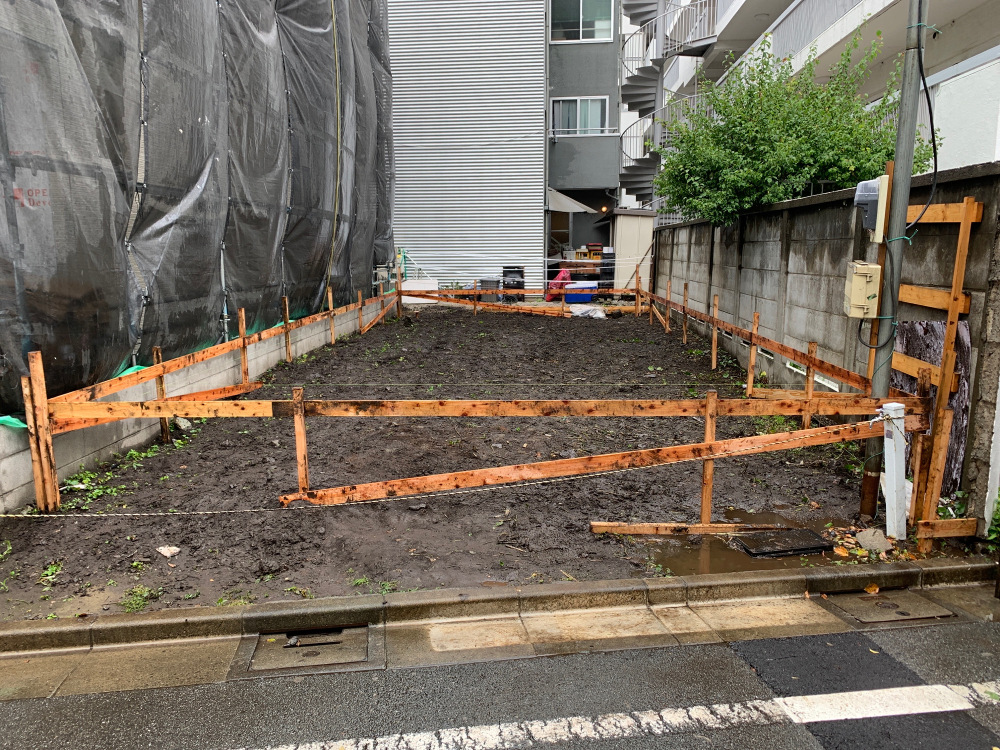

遣り方とは、敷地に対する基礎の配置や、基礎の高さ・直角・幅などの情報を基礎屋さんにわかりやすくする囲いのようなものです。
この作業は、私たち現場監督で行います。

3.2021年06月15日
配筋検査
配筋検査

本日、第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。
問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。

4.2021年06月17日
耐圧コンクリート打設
耐圧コンクリート打設

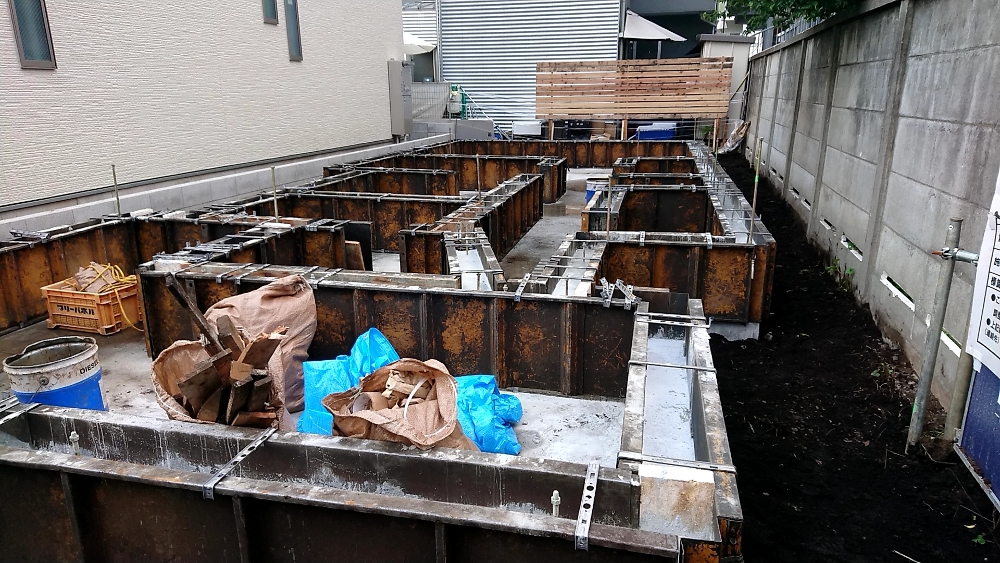

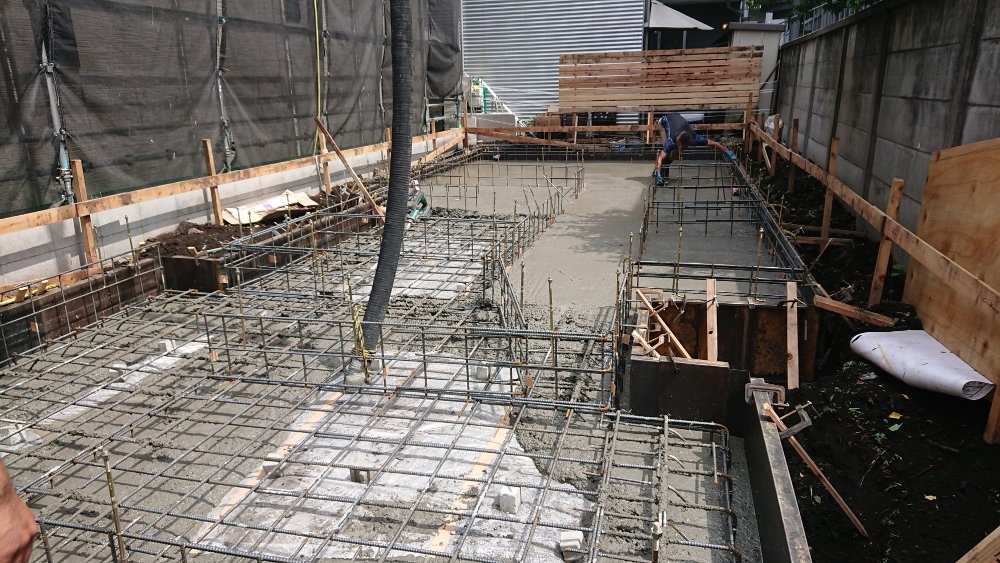

配筋検査を問題なく完了しましたので耐圧コンクリートの打設を行いました。

5.2021年06月19日
立上りコンクリート
立上りコンクリート

立上りコンクリートの打設を行いました。

6.2021年07月06日
上棟

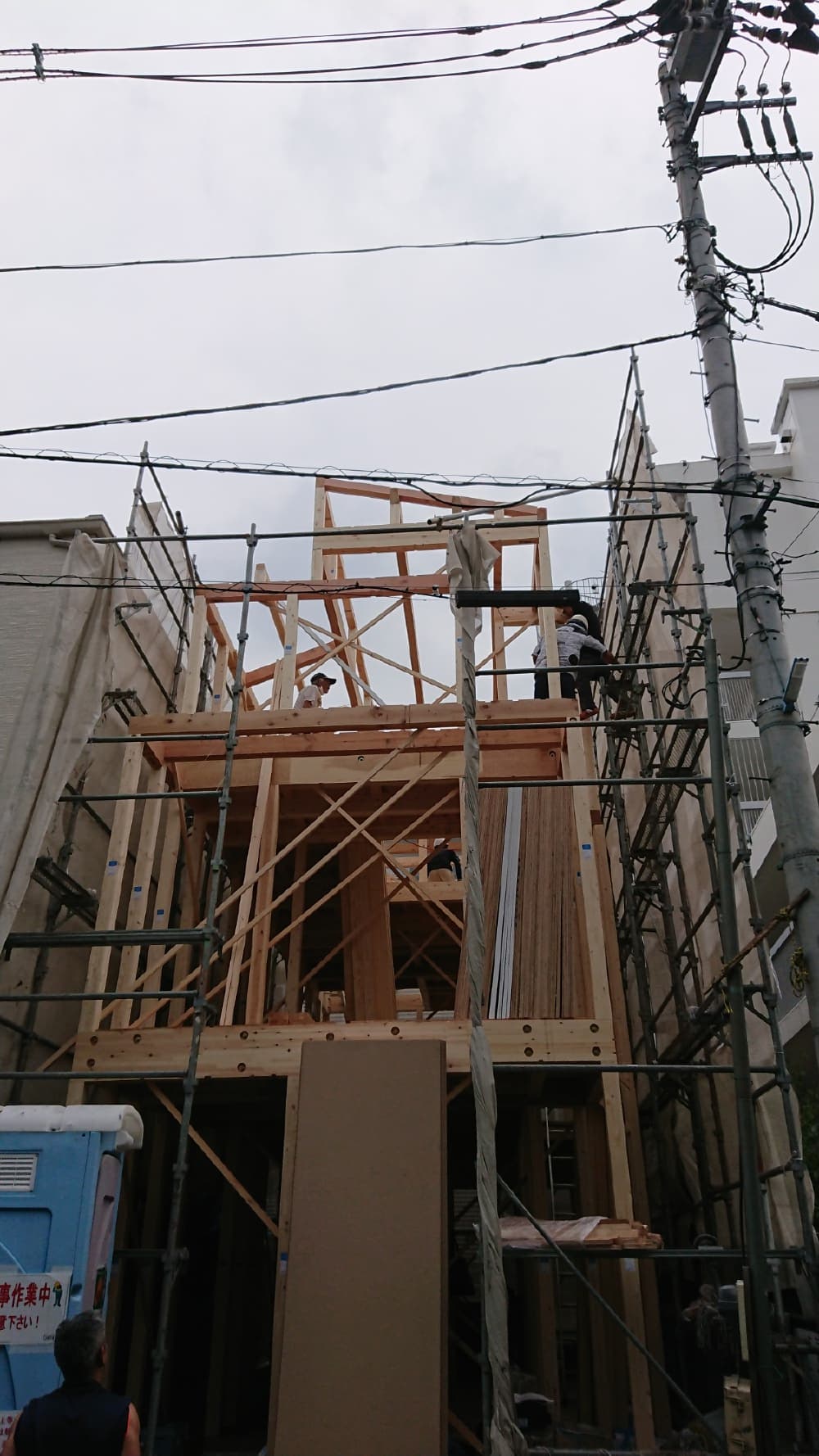

上棟

本日、上棟しました。
今後も安全第一に進めて参ります。

7.2021年07月15日
ルーフィング

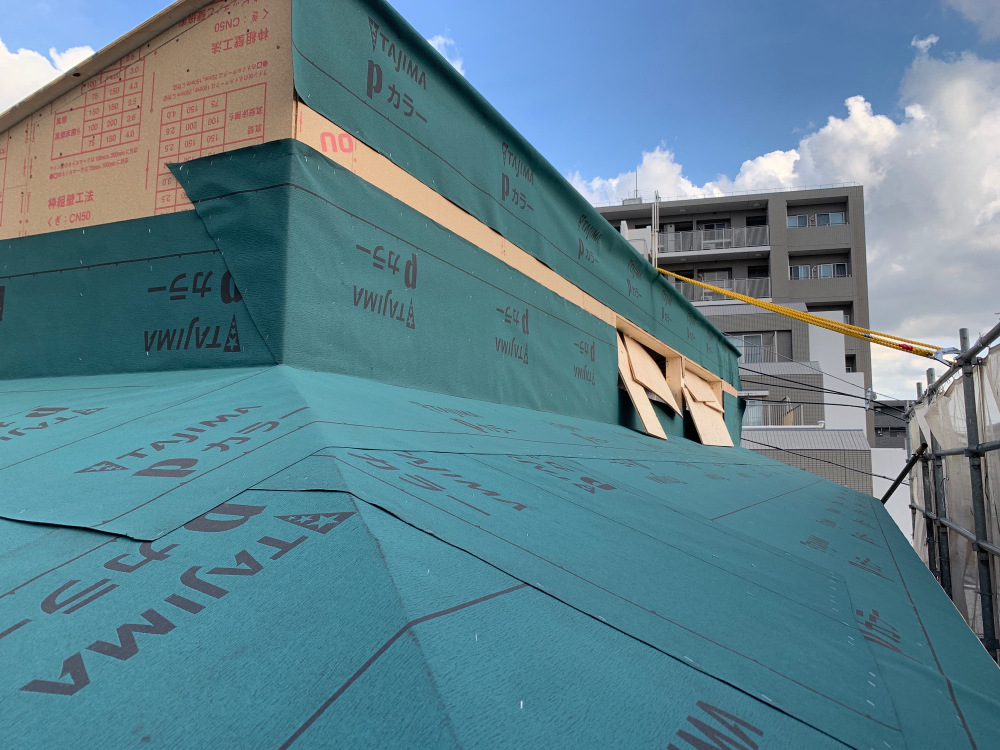

ルーフィング施工

本日、ルーフィング施工が行われました。
ルーフィングは普段目にしませんが、屋根以上にとても重要な役割を果たしています。
しっかり施工されていないと雨漏りや野地板の腐食の危険性が高まってしまいます。

8.2021年07月19日
バルコニー防水工事
バルコニー防水工事

バルコニーの防水工事が完了しました。

9.2021年07月24日
躯体検査
躯体検査

本日は建物の躯体や金物取り付けに問題がないか
第三者機関によるチェックを行いました。

10.2021年07月26日
床材施工
床材施工

フローリングの施工が始まりました。

11.2021年07月27日
内部配管工事
内部配管工事

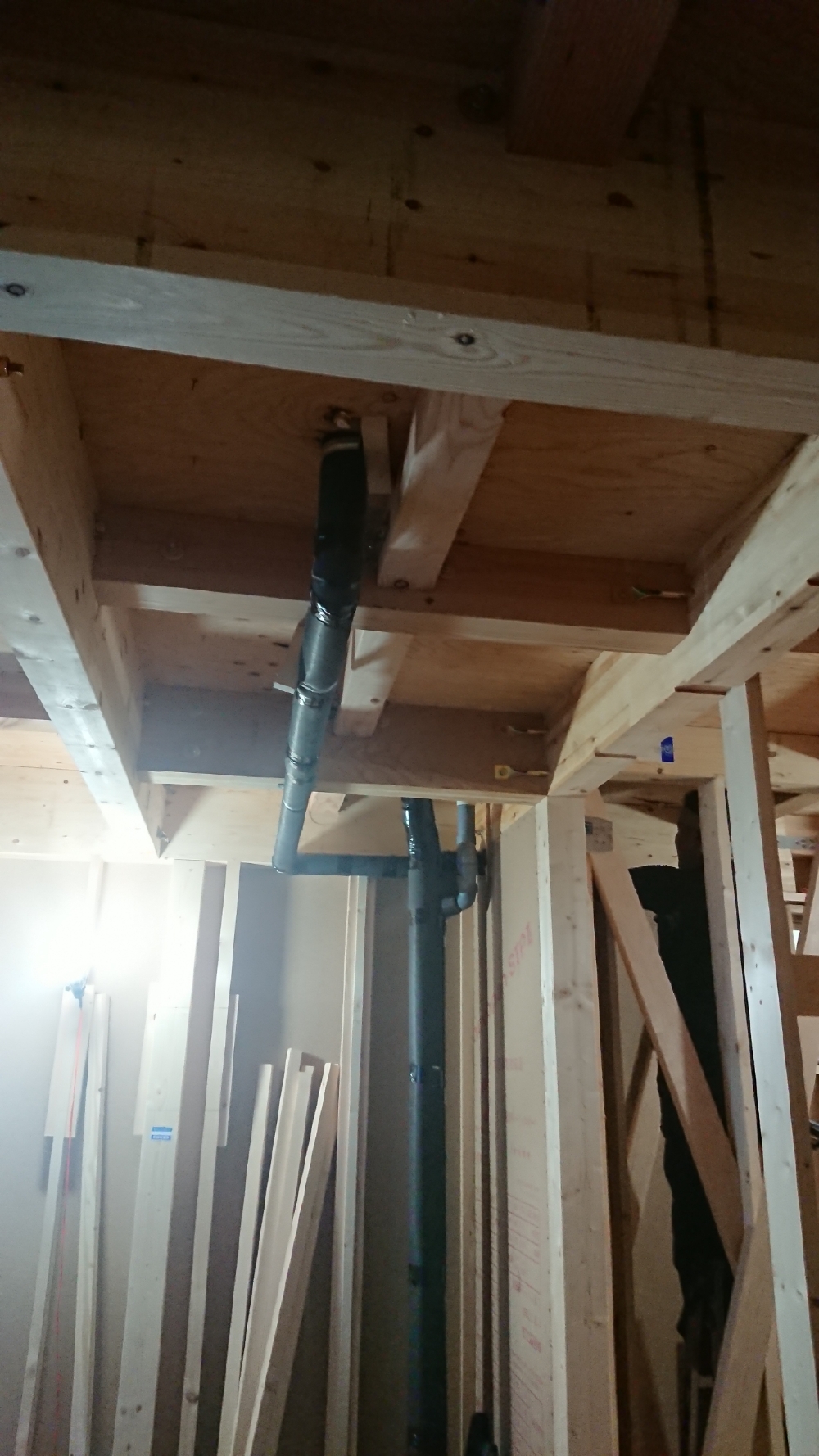

上下水の先行配管を行いました。

12.2021年07月27日
内部配線工事
内部配線工事

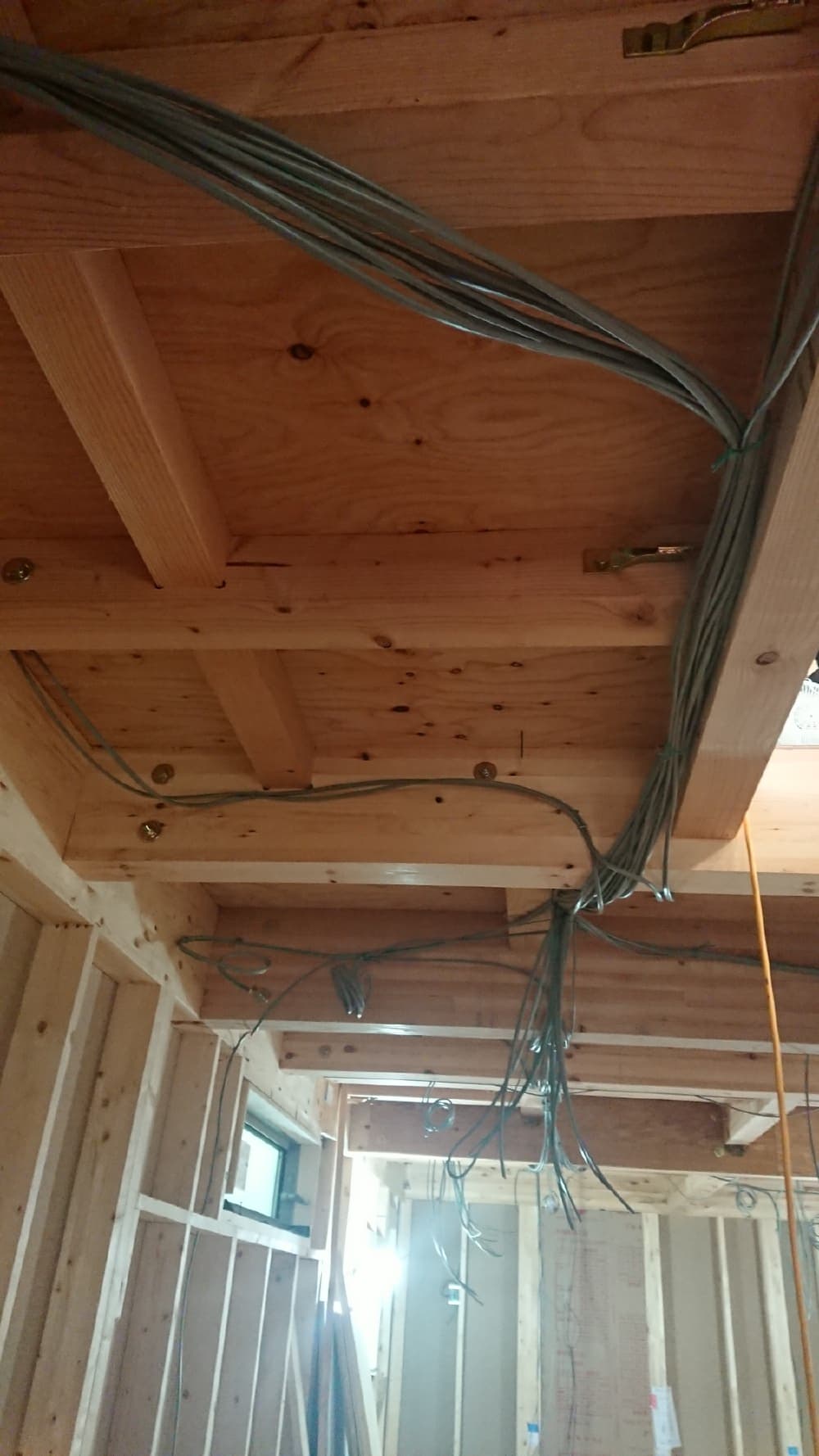

電気の先行配線を行いました。

13.2021年07月28日

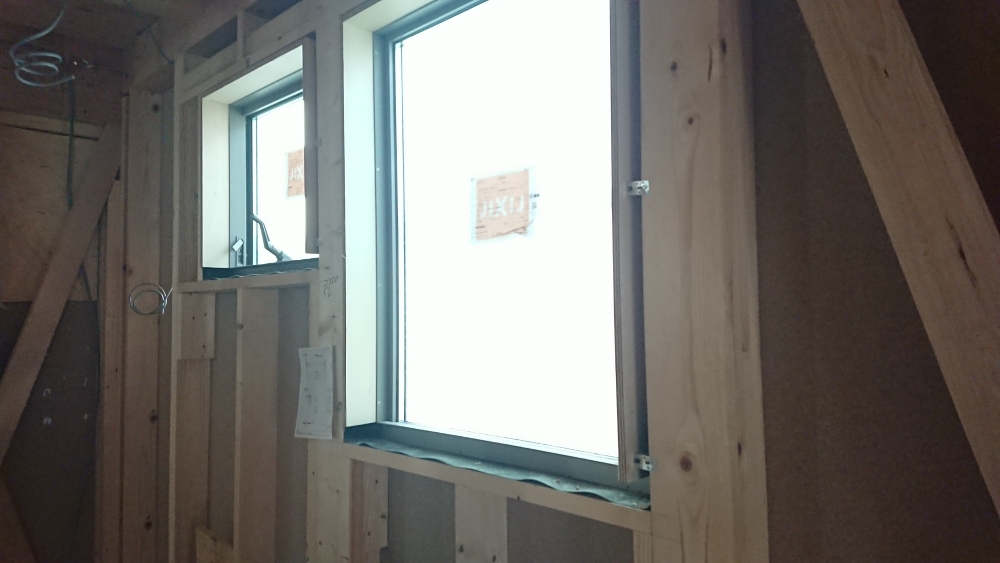

サッシ取付
サッシ取付
14.2021年07月30日
断熱施工

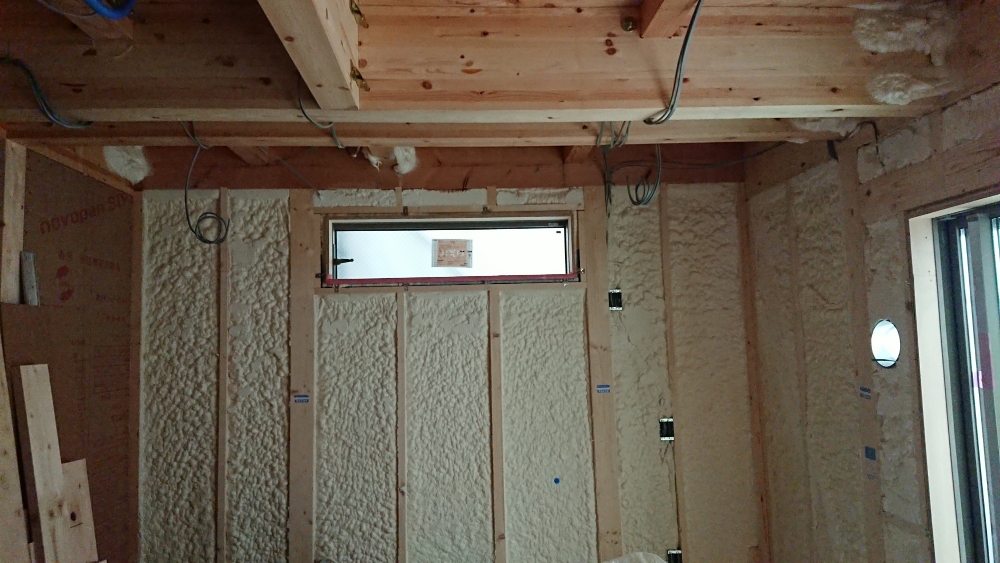

断熱施工

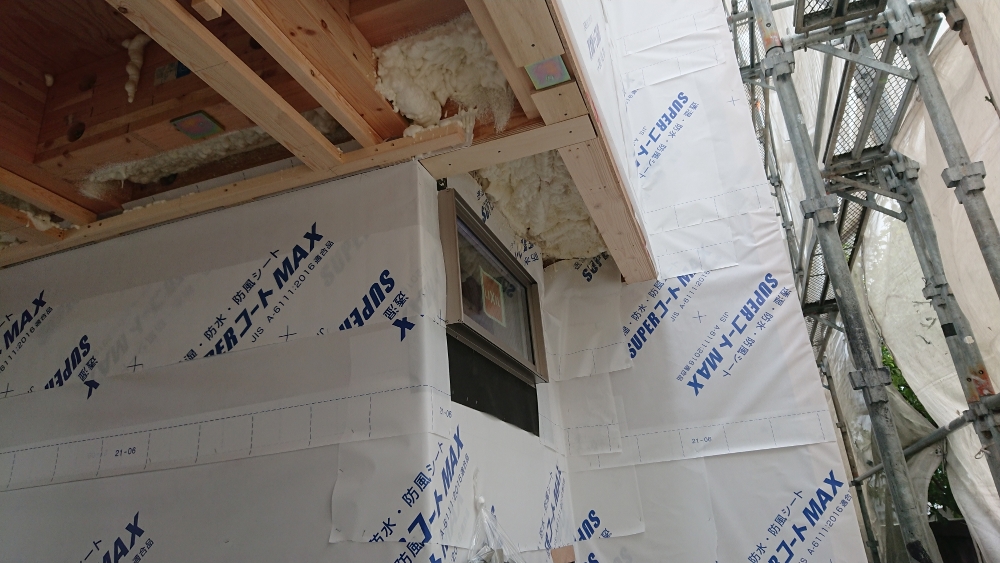

引き続き木工事中です。断熱施工が完了しています

15.2021年07月30日
透湿シート施工
透湿シート施工

透湿シートの施工を行いました。
内部からの貫通部やサッシ廻しの防水処置を完璧にしておく必要があります。
施工完了後、外装下地検査を行います。

16.2021年08月07日
木工事

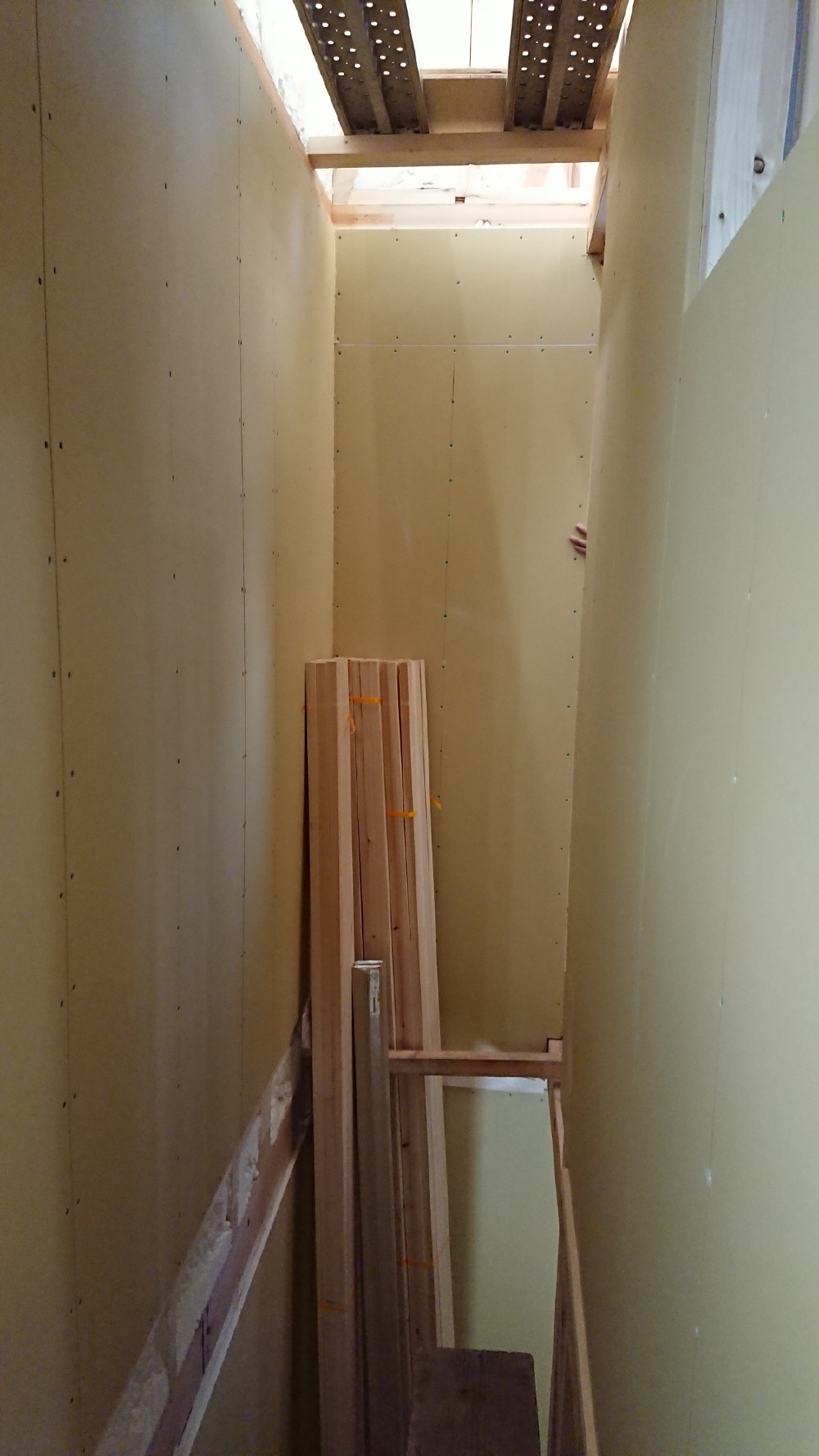

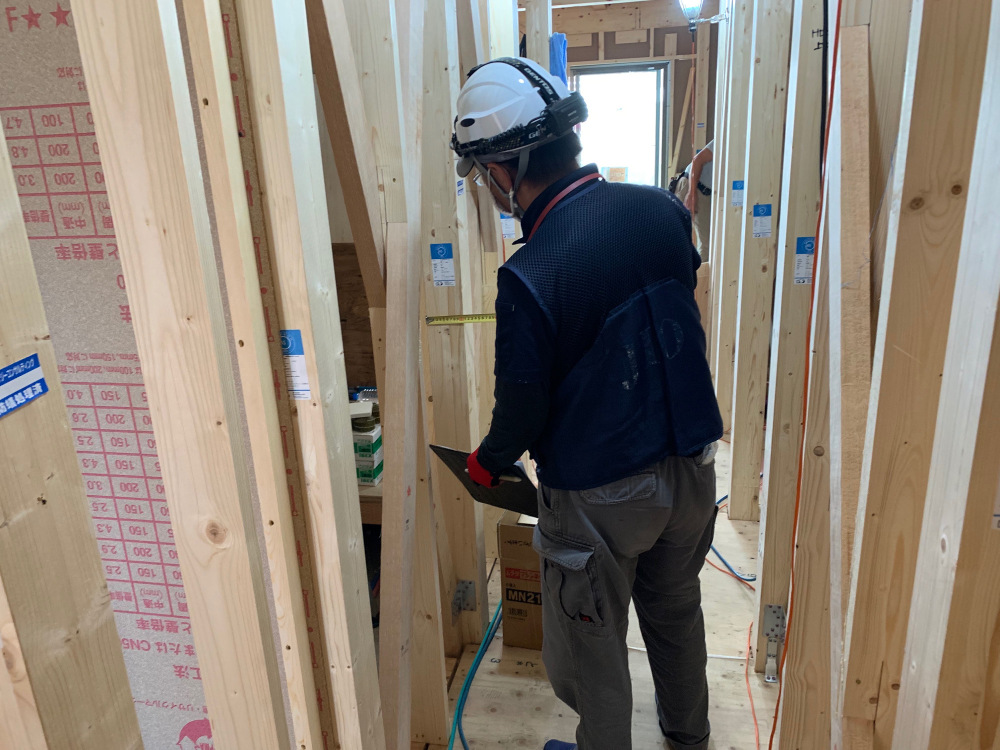

木工事

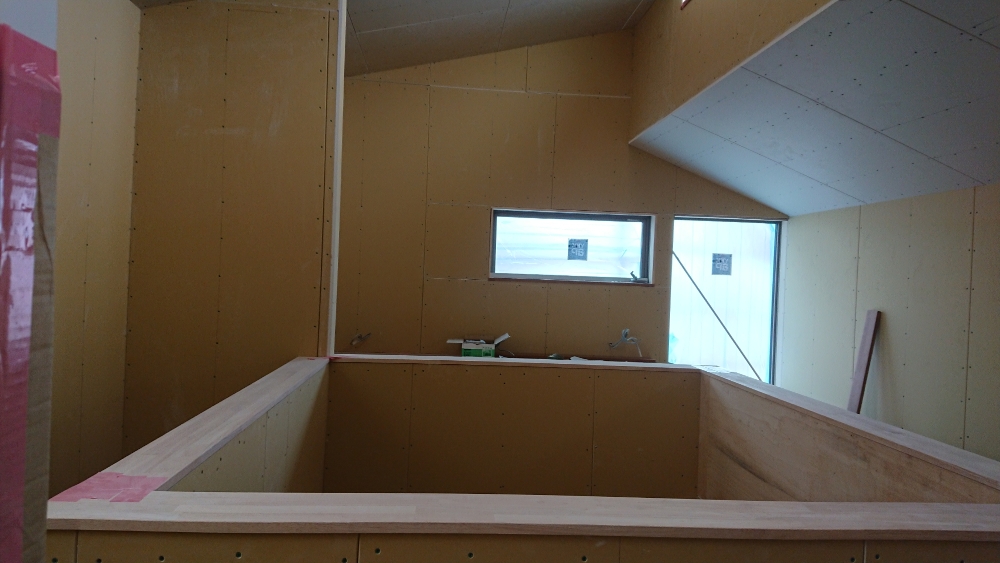

石膏ボード(壁)の施工中です。

17.2021年08月10日
ユニットバス施工

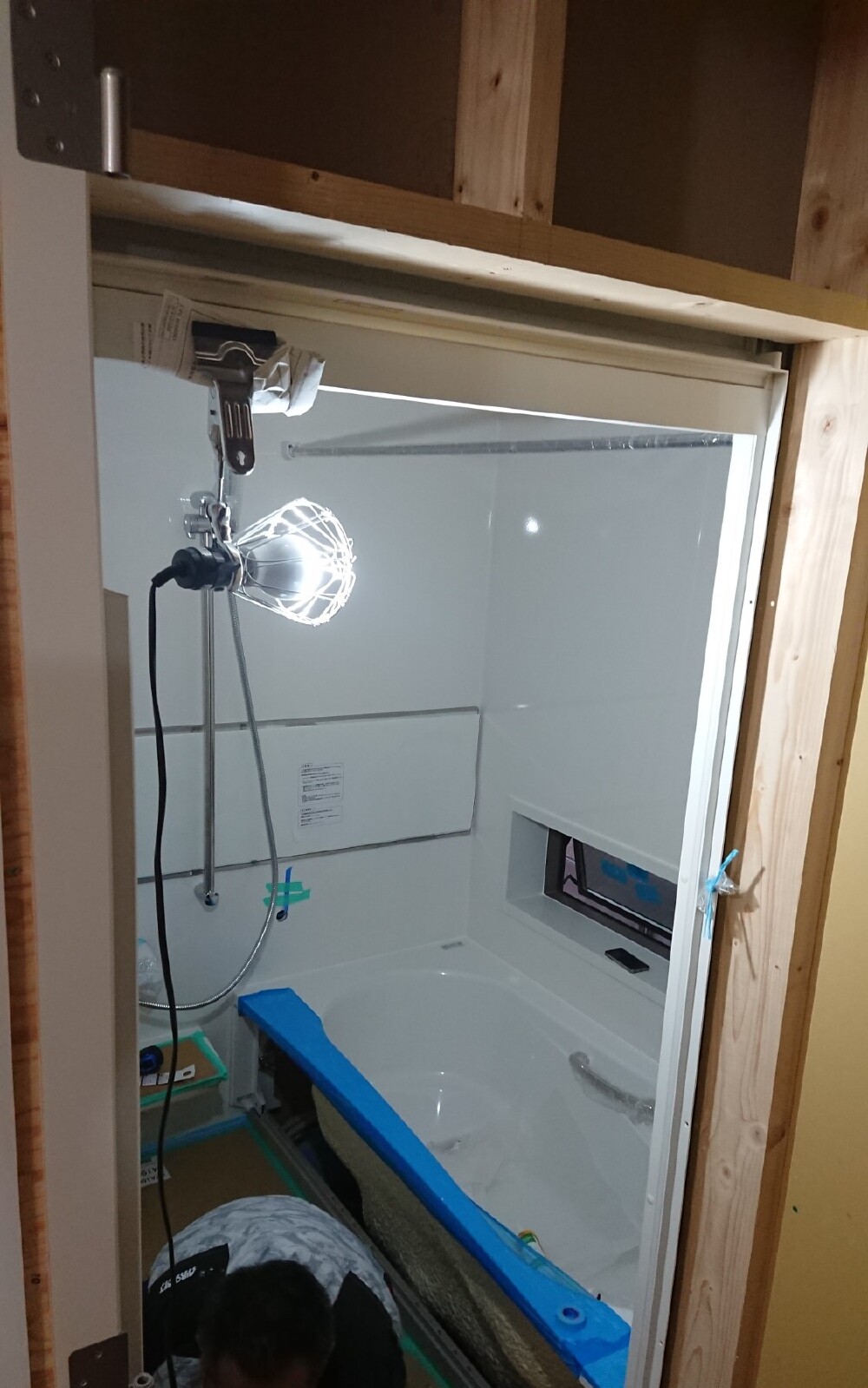

ユニットバス施工
18.2021年08月16日
木工事
木工事

引き続きボード貼り中です。
建具枠も取付ています。

19.2021年08月19日
ラス網施工
ラス網施工

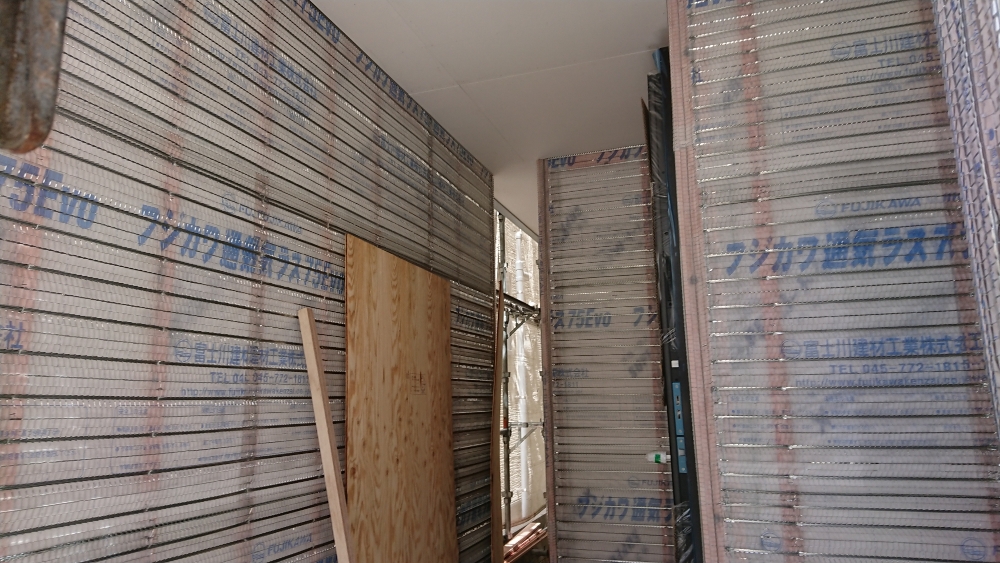

外壁ラス下地の施工中です。
モルタル工事の準備になります。

20.2021年08月20日
木工事
木工事

3階の石膏ボード施工が完了しました。

21.2021年08月21日
木工事
木工事

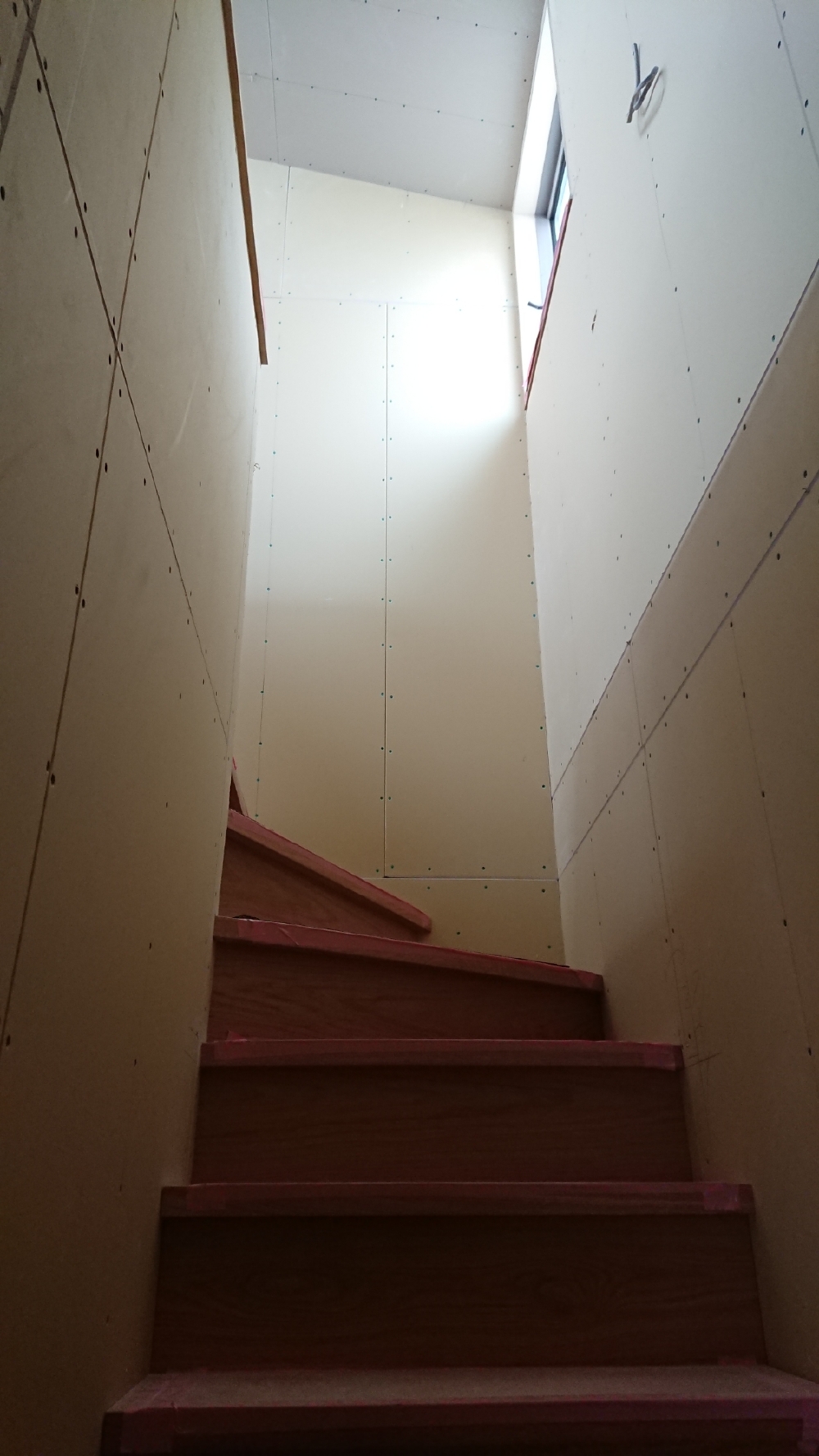

階段の施工が完了しました。

22.2021年08月23日
外壁工事
外壁工事

ラス下地にモルタルをのせていきます。

23.2021年08月24日
木工事
木工事

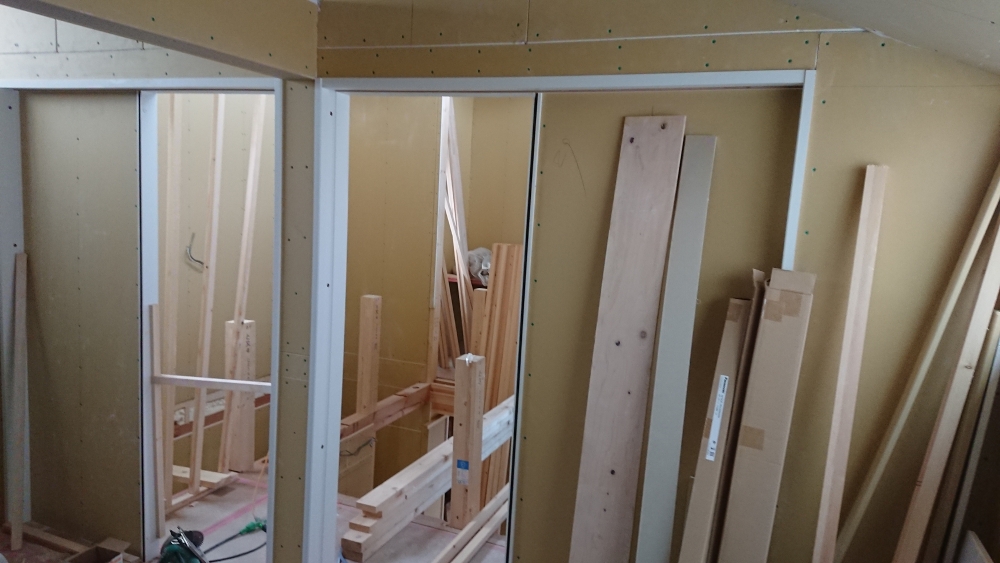

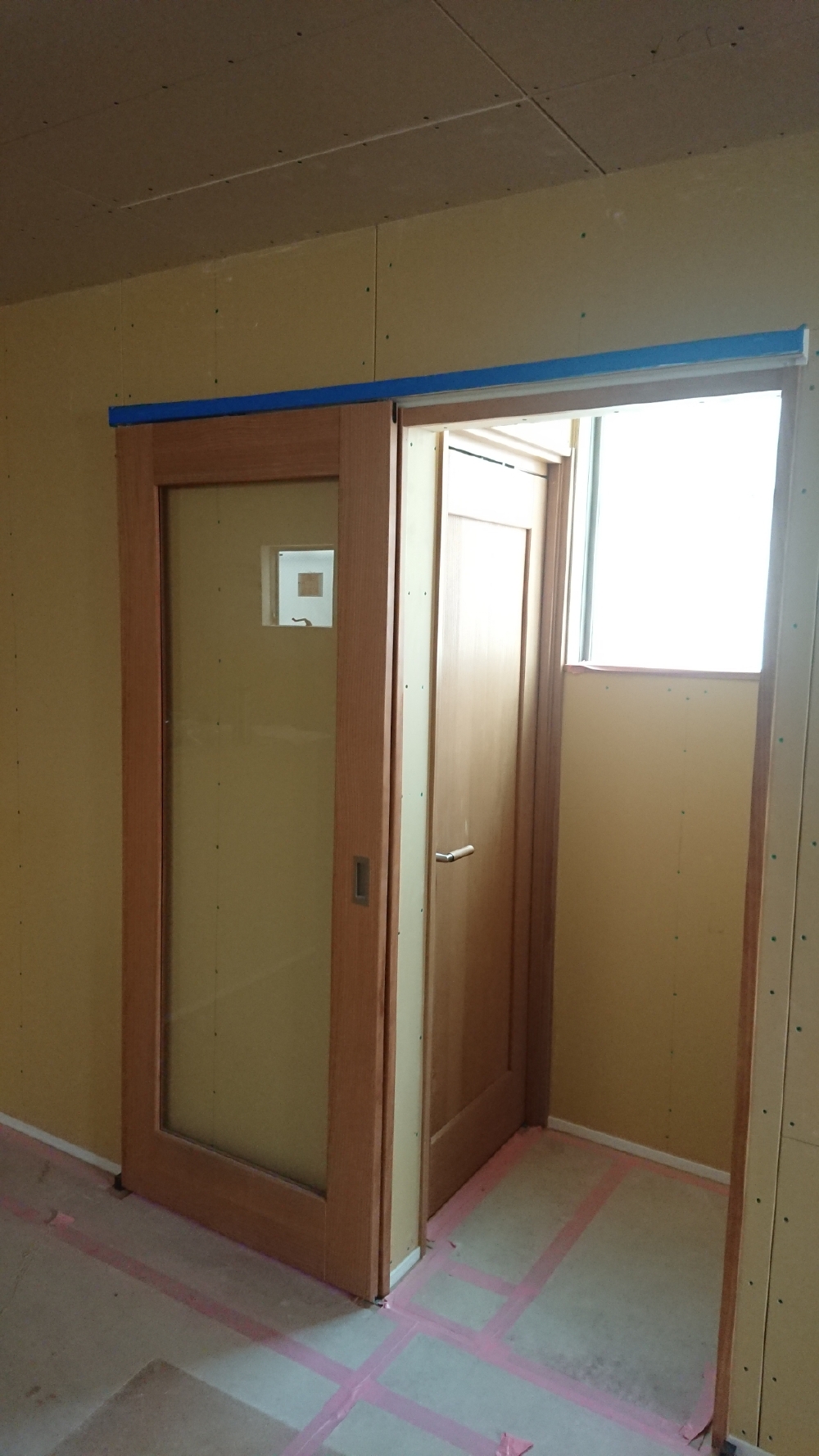

各部屋の建具を設置しています。

24.2021年08月25日

外壁工事
外壁工事

モルタル下地が完了しました。

25.2021年08月26日
木工事
木工事

石膏ボードの施工が完了しました。

26.2021年09月10日

クロス工事
クロス工事
27.2021年09月13日
足場解体
足場解体

外壁工事、完了しましたので足場解体いたしました。
