ページトップへ

引渡済現場レポート

  • カテゴリ
  • すべて

杉並区の家

ジェネシスの新築分譲住宅

  • 建築中レポート

1.2018年11月02日

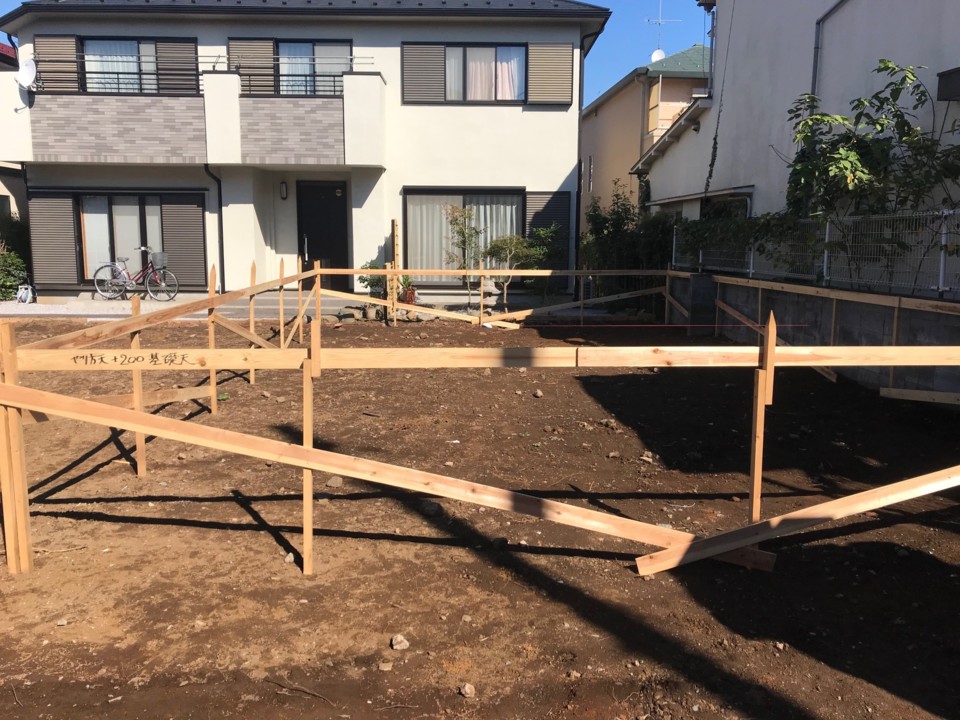

遣り方
遣り方
基礎工事が着工する前の【遣り方】を施工しました。

この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。

敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します。

この遣り方をもとに工事が進行していきます。
2.2018年11月02日
根伐り
根伐り
基礎工事:地業(根伐り)の作業をおこないました。

根伐りとは、基礎の形状、高さなどを考慮しで重機で地盤を掘り進める作業です。

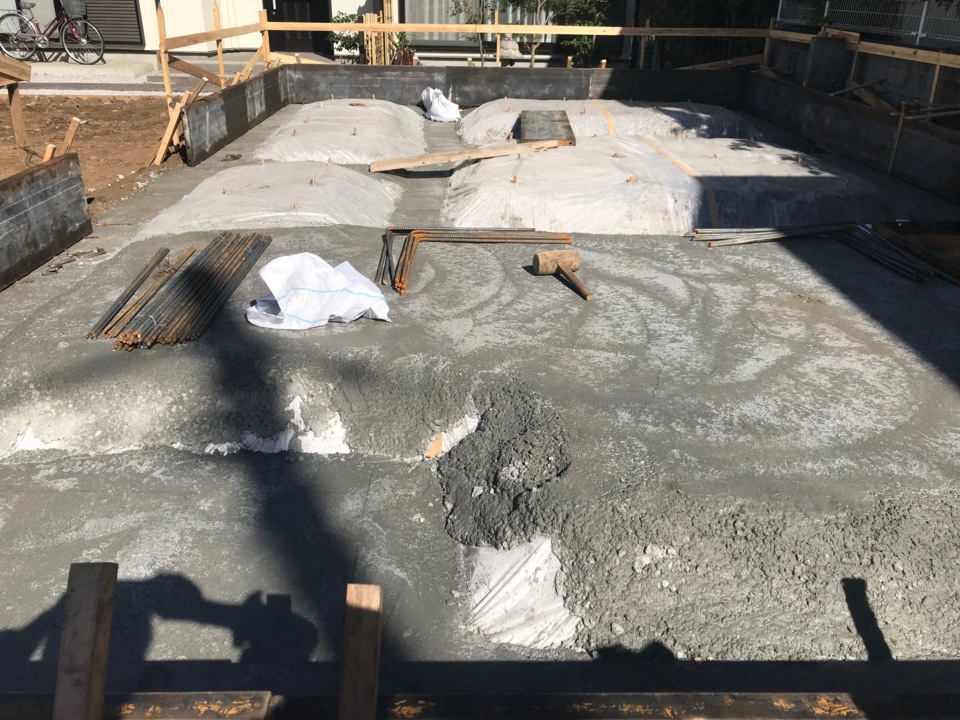

この写真はその根伐り底にコンクリートを打設した後のものです。

この後に鉄筋を配列していく作業に移行します。
3.2018年11月10日
配筋完了
配筋完了

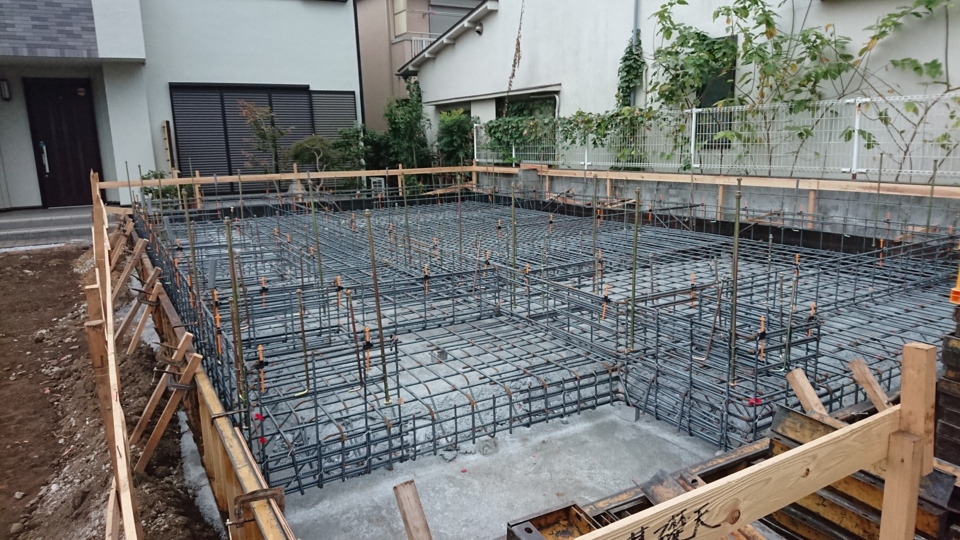

基礎工事:配筋が完了しました。

この状態で第三者機関による基礎配筋検査を受けます。

配筋の仕様は設計士の作成した基礎伏図を参照します。

鉄筋の太さや配列が現場ごとに違う場合がありますので、検査前に現場監督により最終チェックを行います。
4.2018年11月10日
耐圧盤コンクリート打設
耐圧盤コンクリート打設

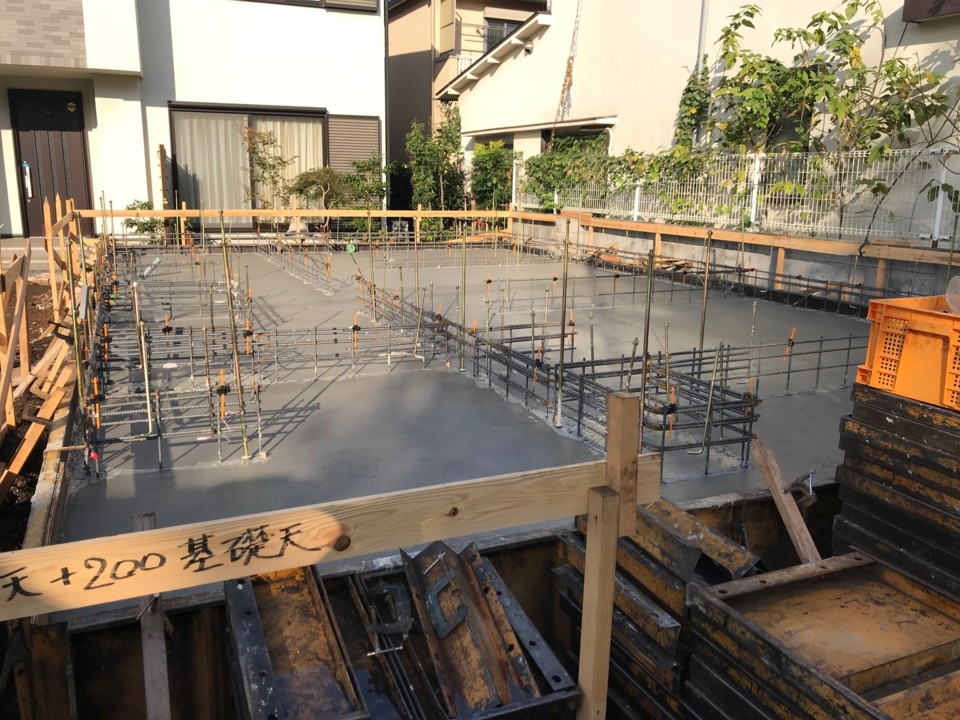

基礎工事:耐圧盤のコンクリートを打設しました。

耐圧盤とは基礎の床部分のことを指します。

この耐圧盤がある基礎仕様を【べた基礎】と総称します。

コンクリートが乾くのを待ち、立ち上がり部分の型枠を設置する作業に移行します。
5.2018年11月12日
立上りコンクリート
立上りコンクリート

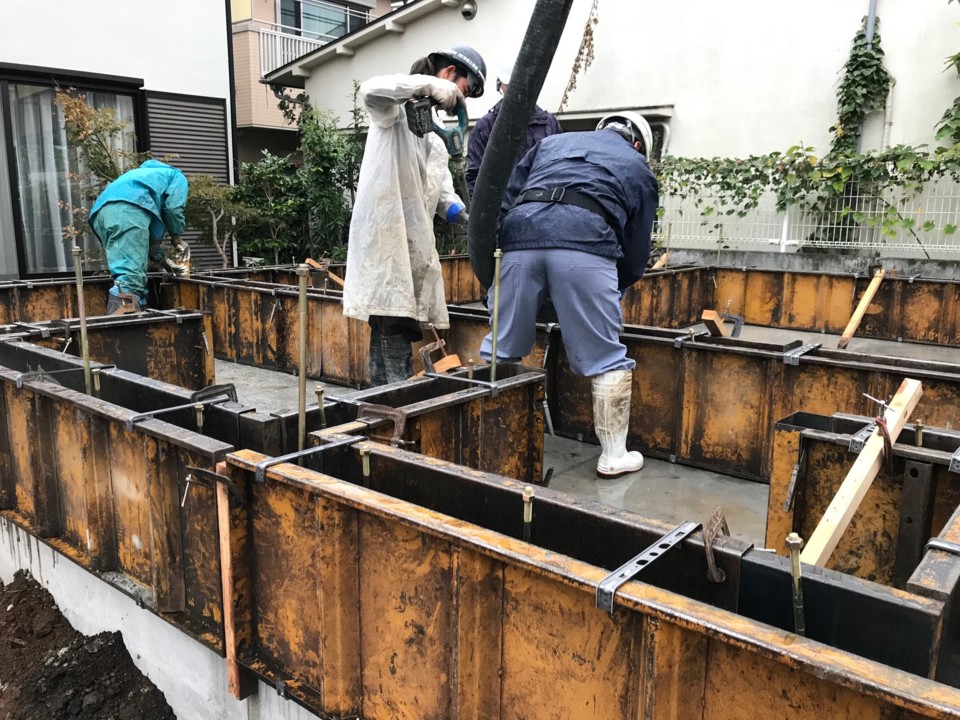

基礎工事:立上りの生コン打設を行いました。

打設時にはポンプ車を利用し、効率よく行えました。

この後、コンクリートを乾燥させるために養生日を確保し、枠をばらす作業に移ります。

もう少しで基礎完成になります。
6.2018年11月23日
木工事
木工事
土台敷き完了。
7.2018年11月26日
上棟

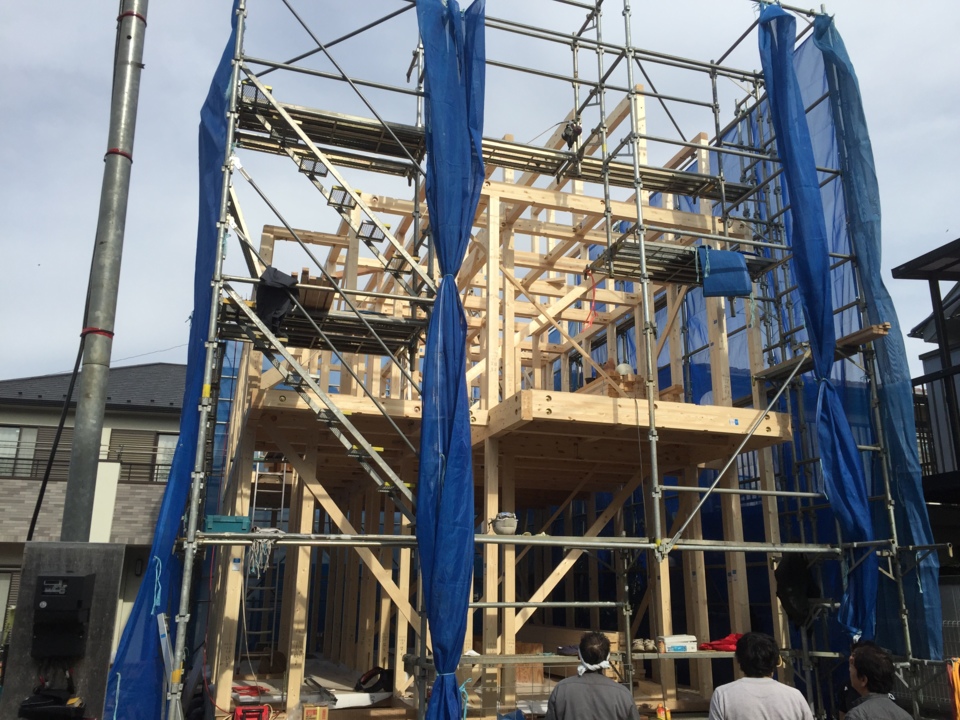

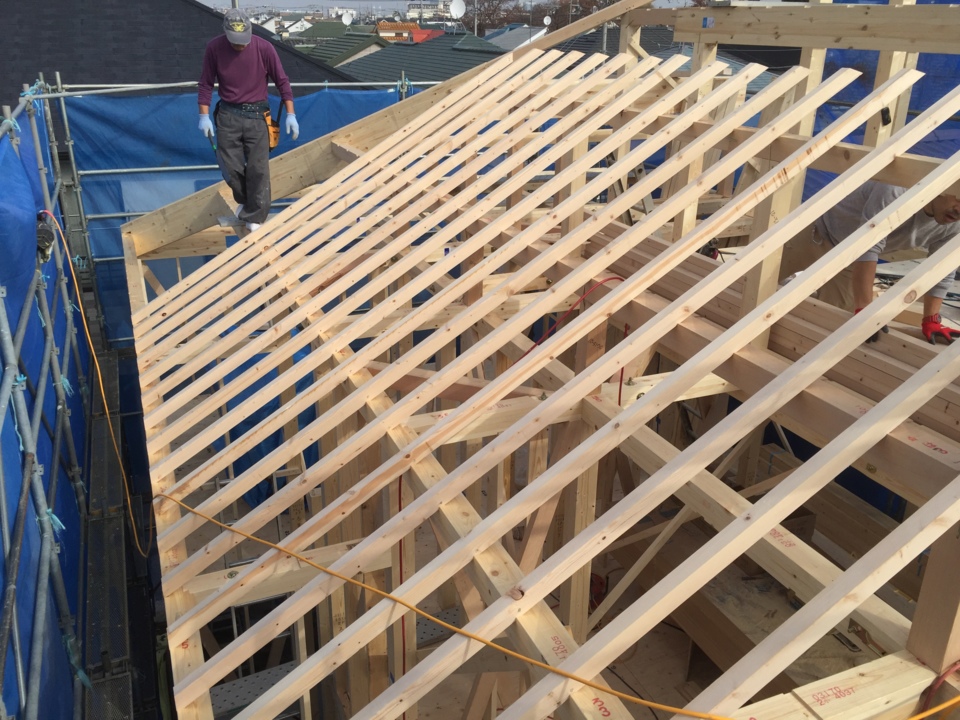

上棟
本日上棟しました。
大工工事本格スタートです。
8.2018年11月27日
木工事1
木工事1

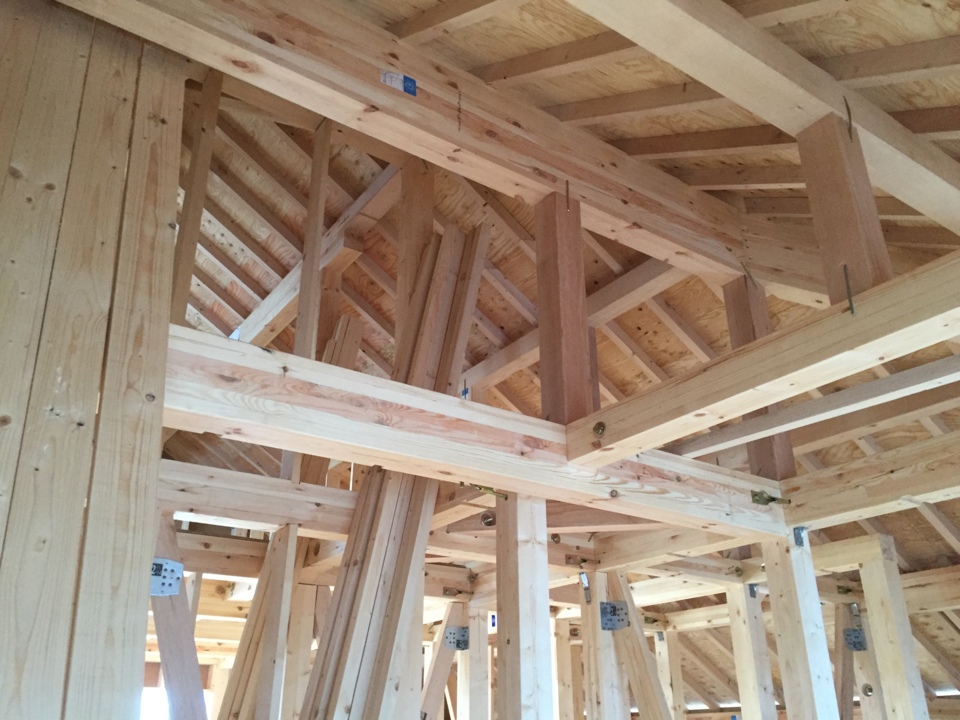

屋根を支えるための下地材となる垂木をながしました
9.2018年12月07日
木工事2
木工事2
躯体検査完了。
10.2018年12月15日
木工事3
木工事3

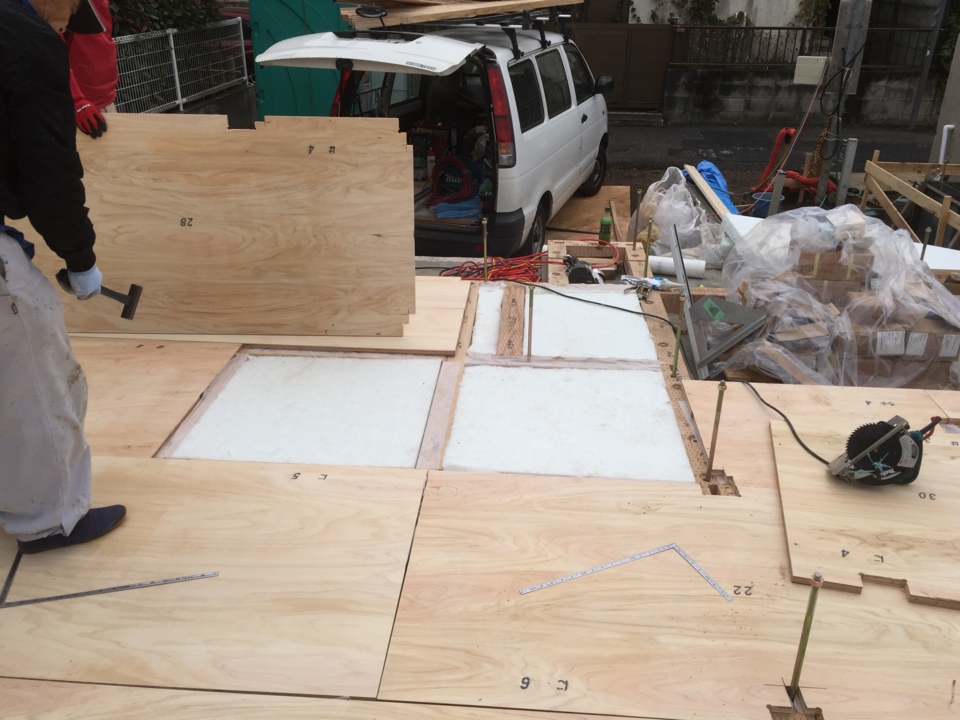

断熱材の施工中です。
断熱材は、綿のような構造になっていますので、たくさんの空気の層を作り、熱を通しにくくしてくれます。

11.2018年12月19日
外装下地検査完了
外装下地検査完了
外装下地検査 本日は第三者機関による外装下地のチェックを受けました。

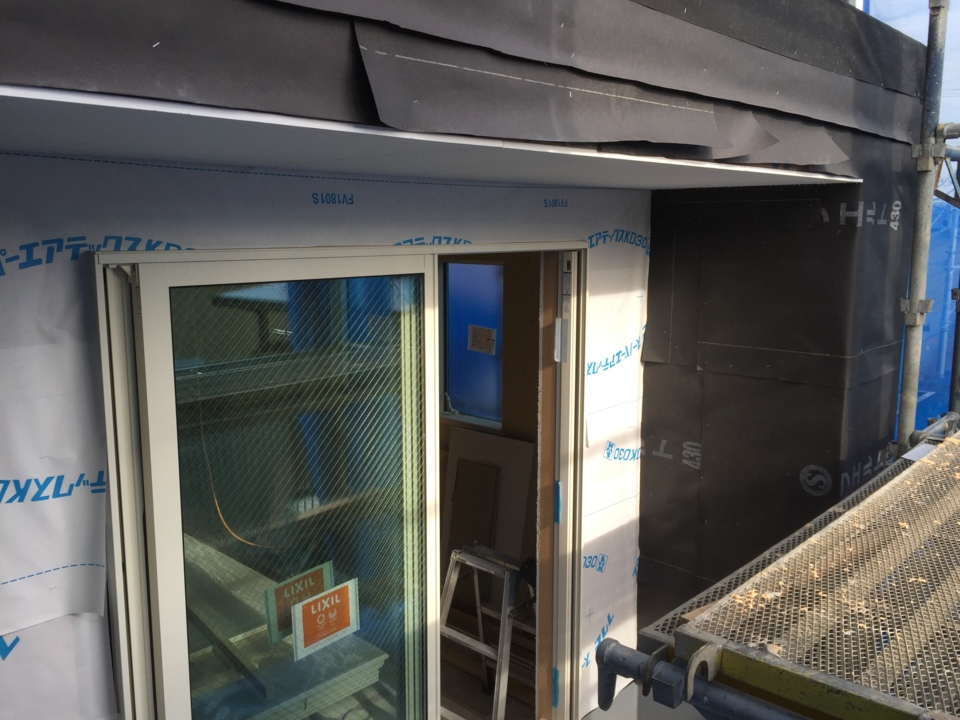

外壁下地の防水紙、防水テープ等の施工状態を検査してもらいます。

指摘箇所もなく、無事合格となりました。
12.2018年12月22日
木工事3
木工事3

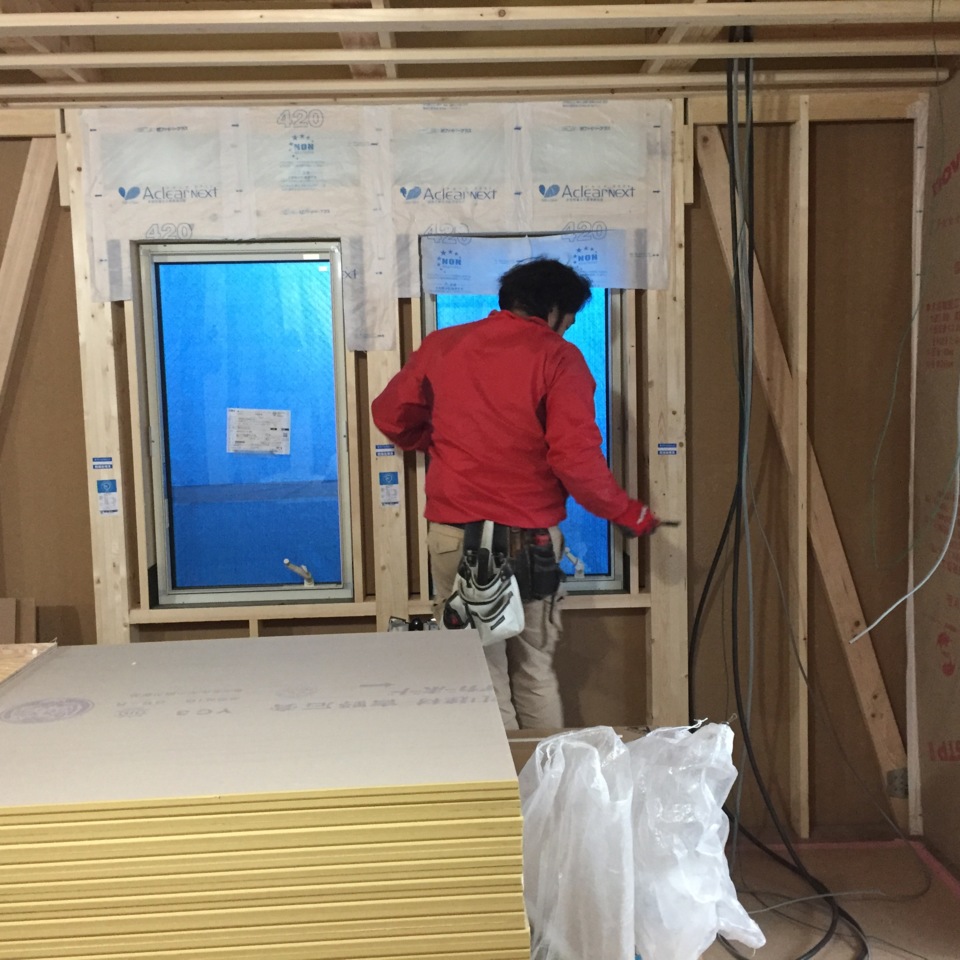

石膏ボード施工 石膏ボードの施工に入りました。

大工工事も内装材施工など仕上げに進んでいきます。
13.2019年01月12日
外壁工事
外壁工事

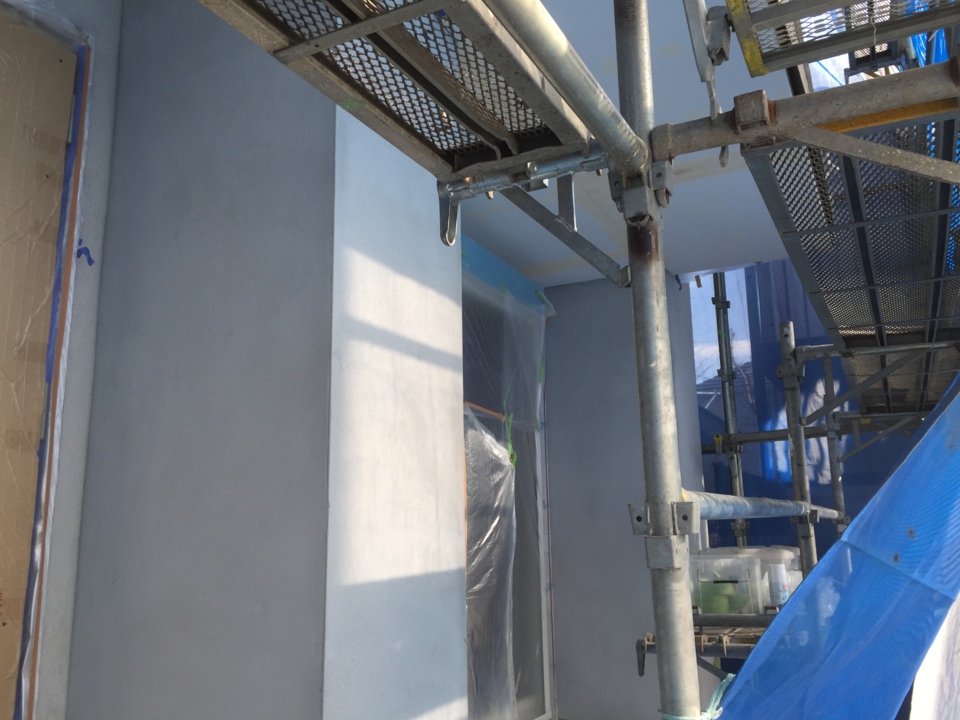

モルタル施工が完了し、仕上げの吹付工事へと工程が進んでおります。
14.2019年01月23日
外壁工事
外壁工事
外壁 サイディングを貼り始めました。
今回は一部のみサイディング施工
その他はジョリパット仕上げとなります。
15.2019年02月12日

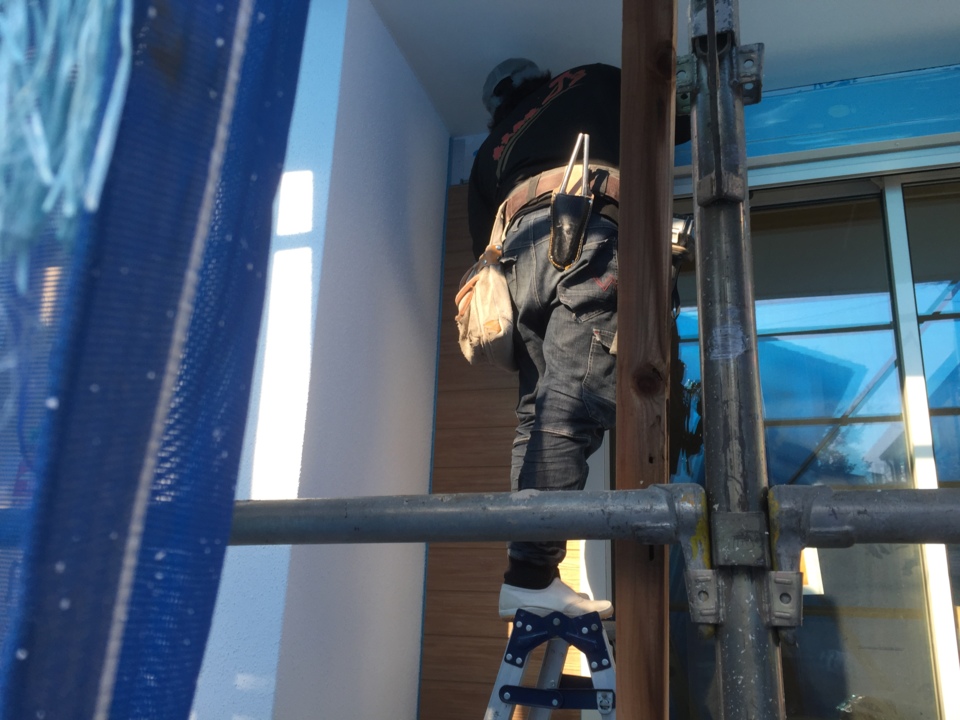

塗装工事
塗装工事

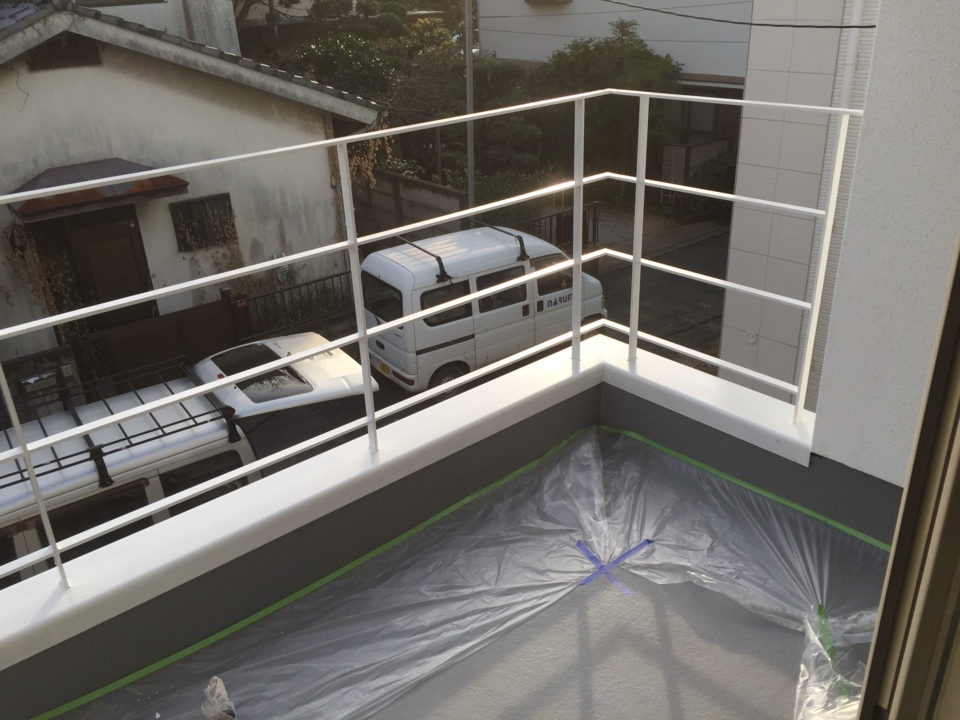

鉄部塗装工事が完了しました。
16.2019年02月14日
外構工事
外構工事
外構工事始まりました。
17.2019年02月25日
外構工事
外構工事

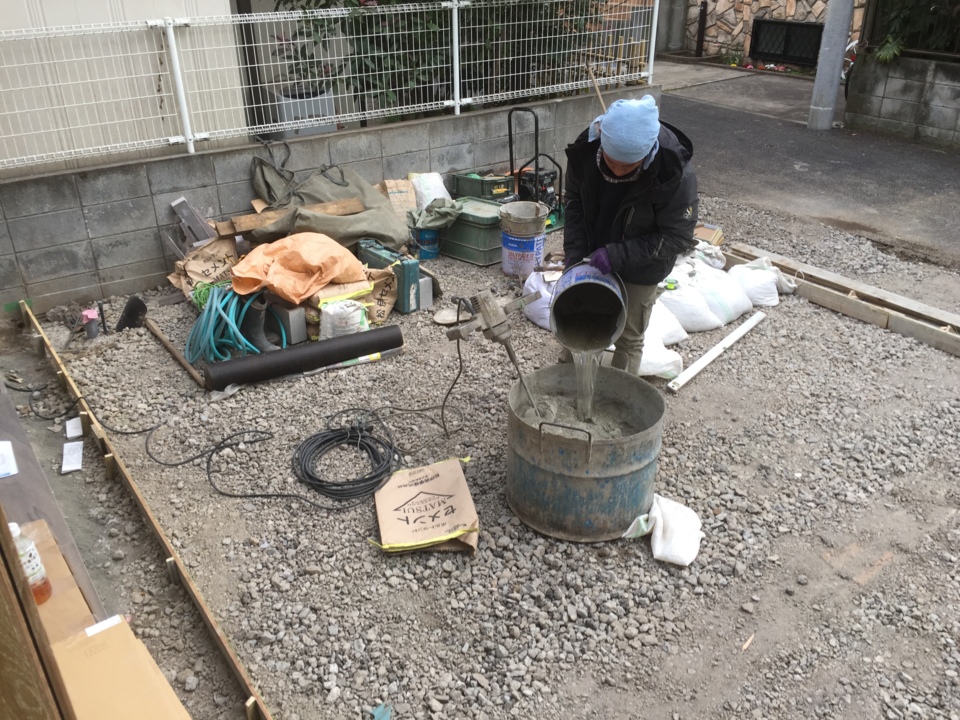

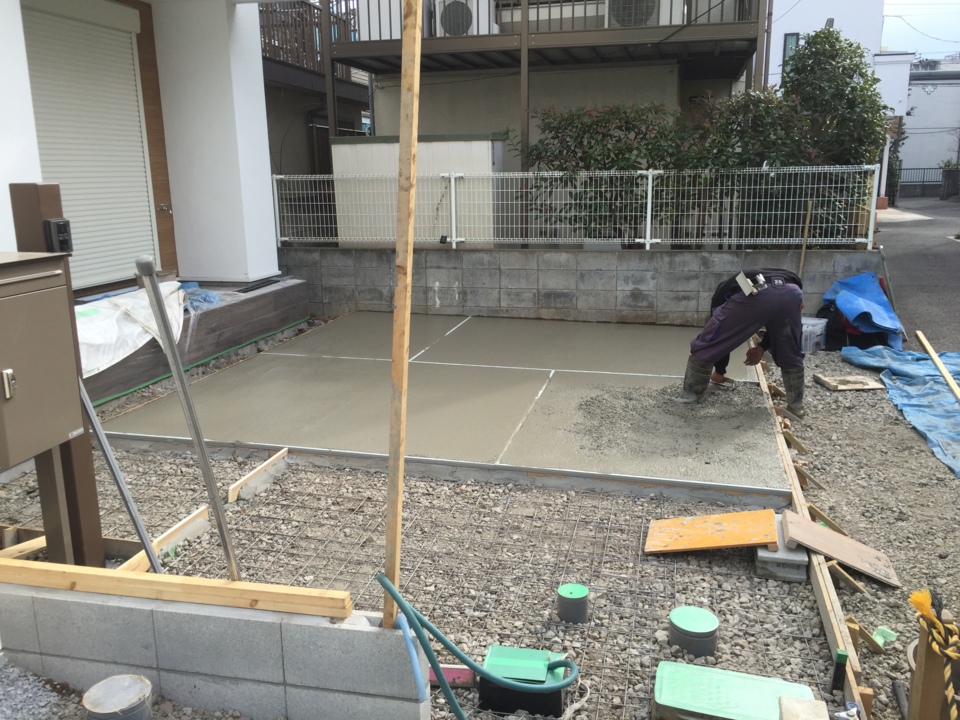

土間コンクリート作業中
