ページトップへ

引渡済現場レポート

  • カテゴリ
  • すべて

江戸川区の家

Y様邸

  • 建築中レポート

1.2017年03月25日

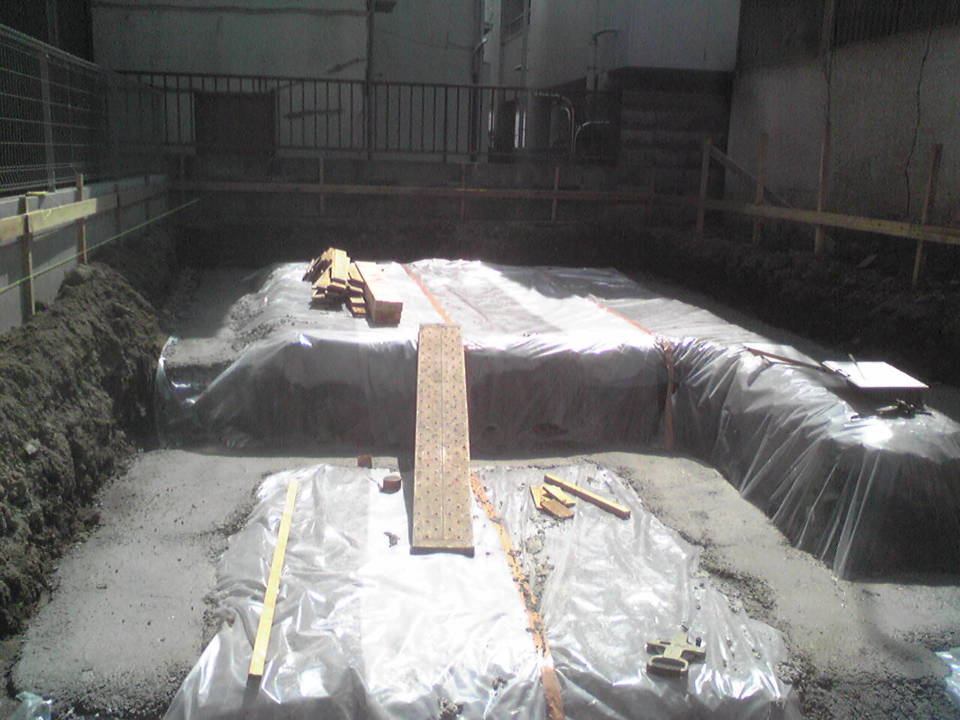

根切り工事
根切り工事
基礎工事が着工いたしました。
根切り工事が終わり、鉄筋を組み出す前段取りの
ステコンクリートの打設が完了しました。
次工程として、鉄筋の組立が始まります。
2.2017年04月04日

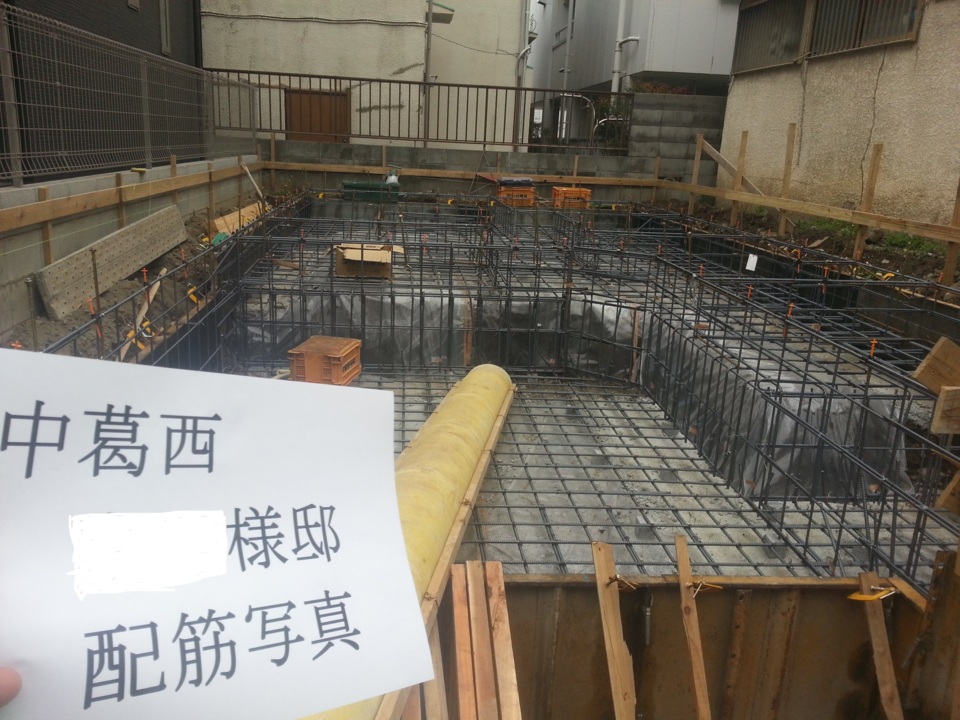

配筋検査
配筋検査
基礎工事の配筋検査を第三者機関により行いました。

無事合格です。

大変複雑な配筋構造だったのですが

職人さんの努力により大変きれいに施工していただけました。
3.2017年04月13日

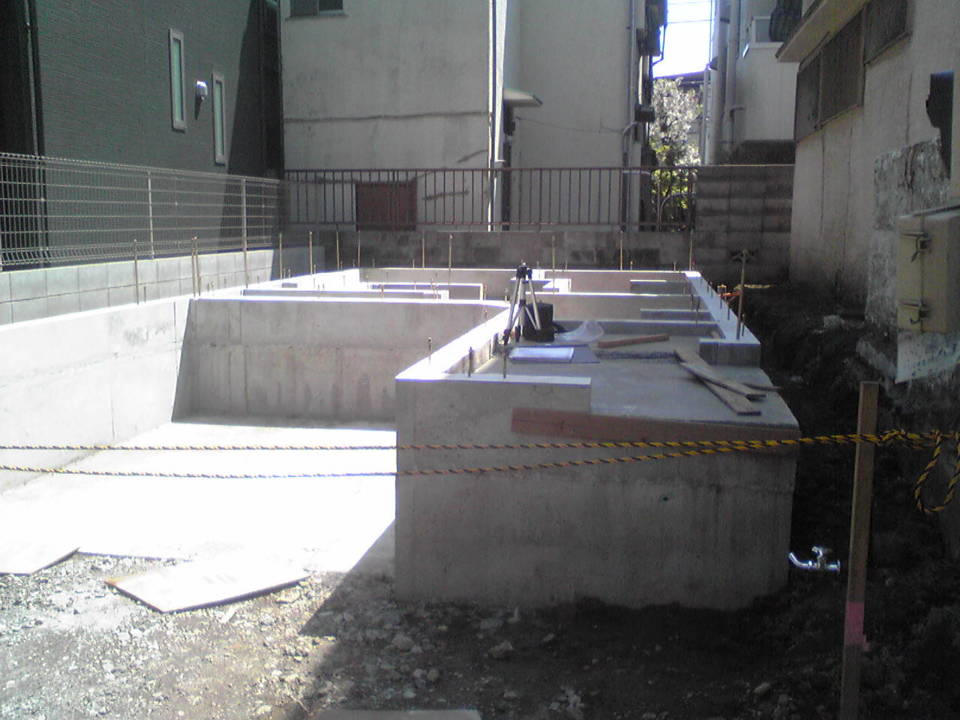

基礎工事
基礎工事
基礎工事と先行の給排水工事が完了しました。

次工程として、足場工事を行いいよいよ上棟へと工程が進みます。
4.2017年04月18日

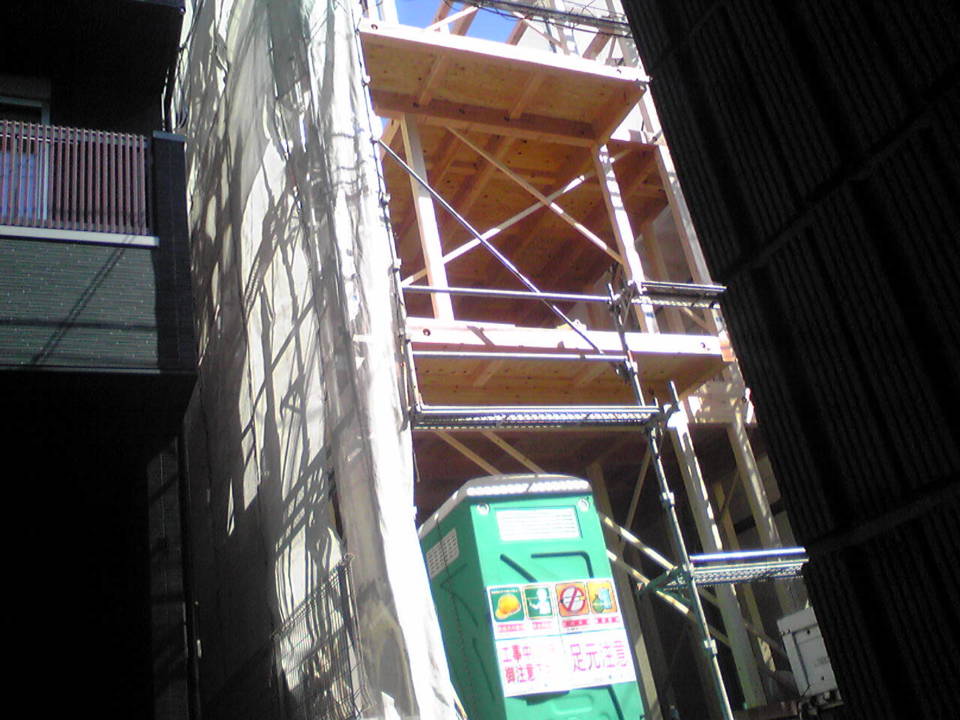

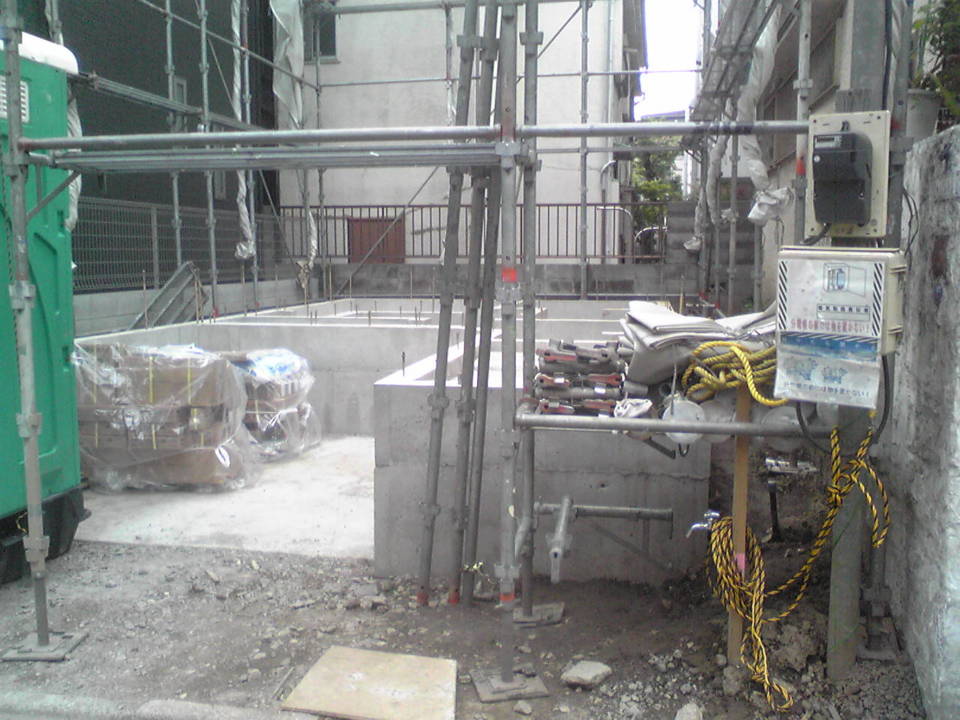

足場工事
足場工事
先行足場が完了しました。

来週、4/21(金)に上棟の前段取りで大工さんによる土台敷きを予定しており、上棟が4/25(火)にて工程を進めております。
5.2017年04月25日
上棟
上棟完了
お天気も良好の中、作業完了です。家のかたちが見えてきました!
6.2017年05月19日
中間検査
中間検査
本日は建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。
7.2017年06月13日
断熱材施工

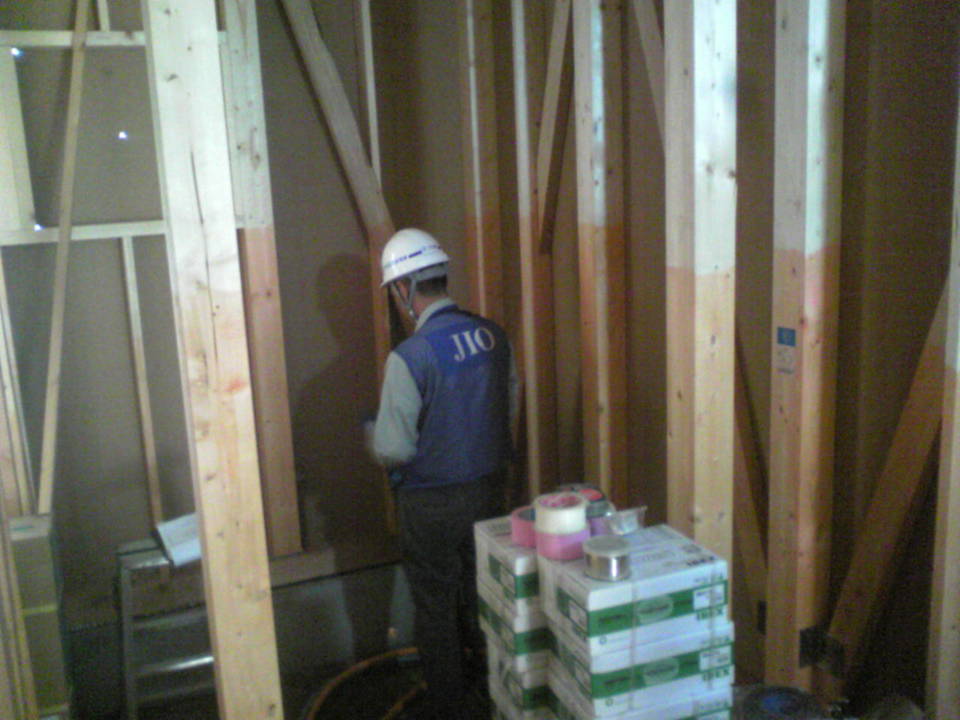

断熱材施工

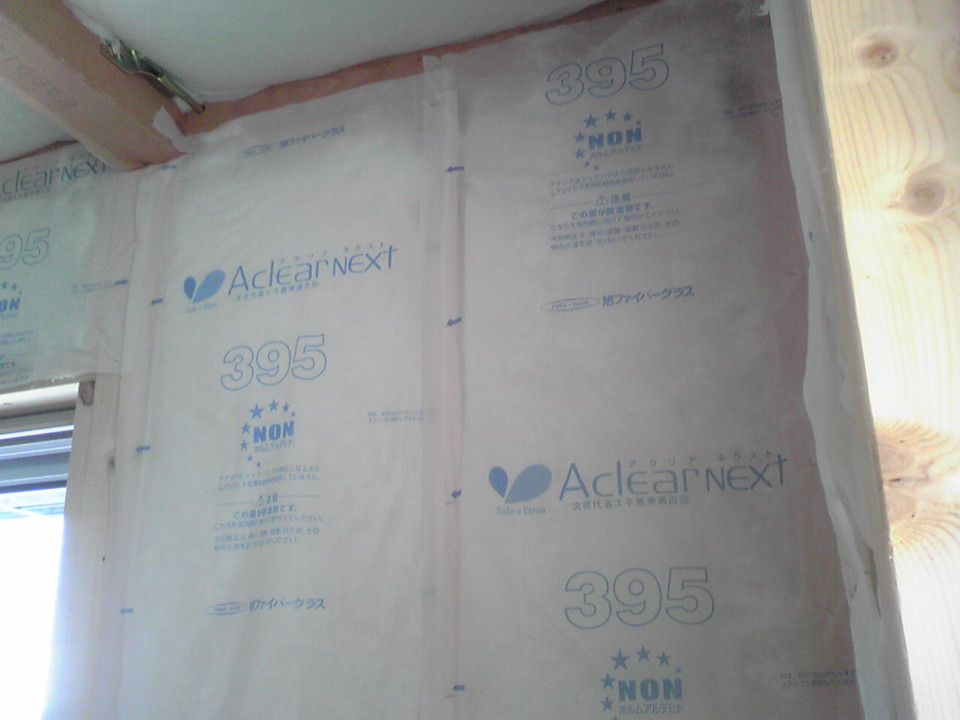

断熱材の施工中です。
断熱材は、綿のような構造になっていますので、たくさんの空気の層を作り、熱を通しにくくしてくれます。
8.2017年06月20日

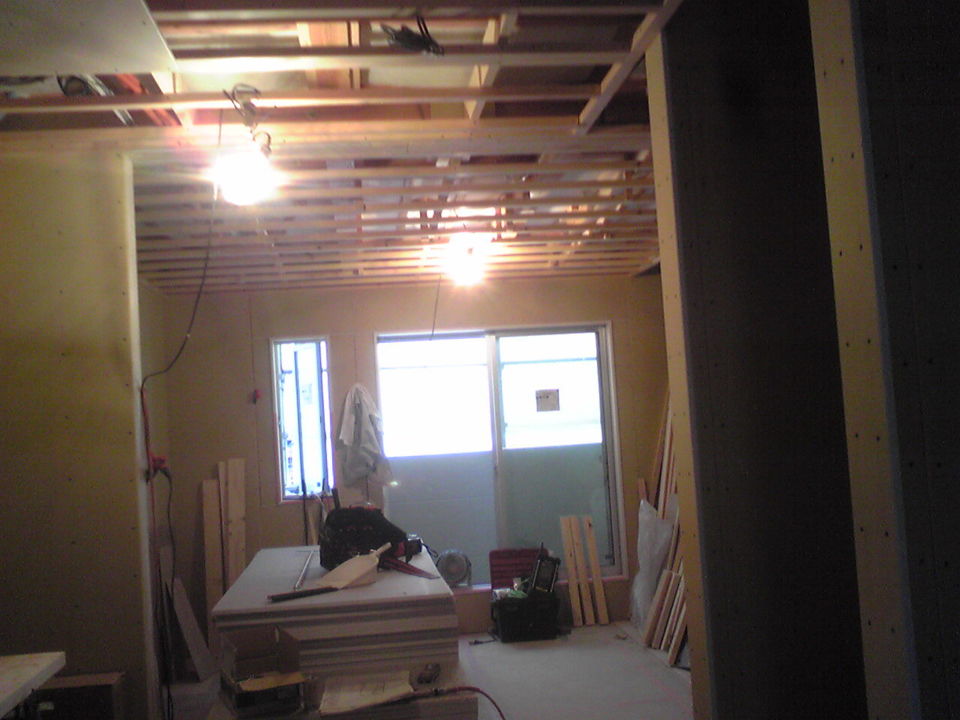

木工事
木工事

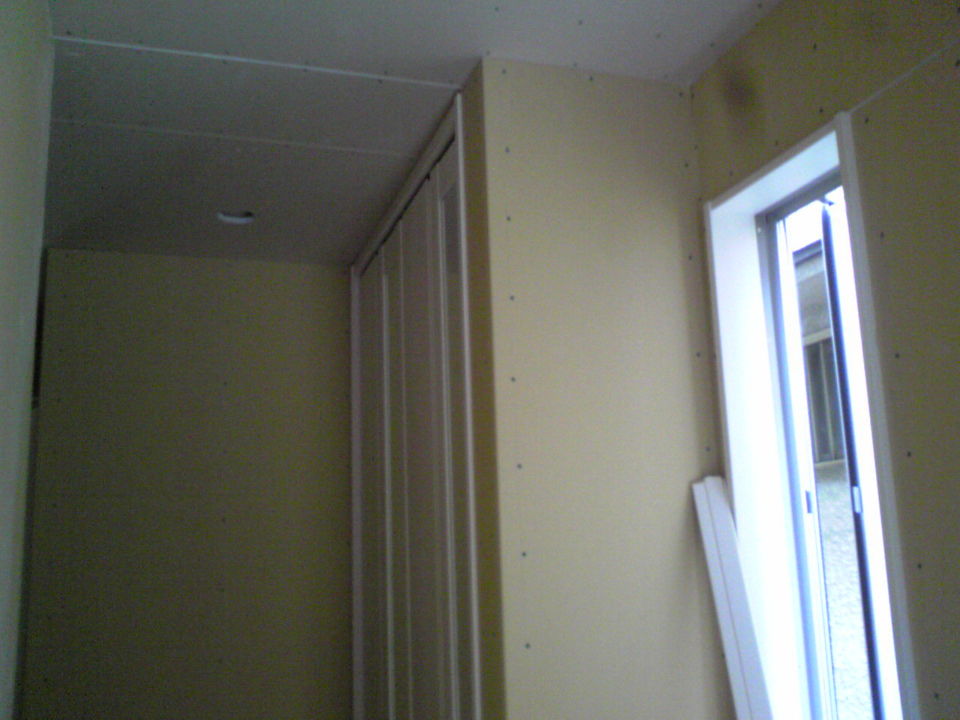

石膏ボード貼りが開始いたしました。

木工事も後半に入り、間取りもより分かりやすくなります。

次工程として、クロス工事前の電気工事に入ります。
9.2017年07月11日
足場解体
足場解体
足場の解体作業が完了です。

いよいよ、外部の仕上がり作業へと工程が進みます。
10.2017年07月27日
木工事完了
木工事完了
大工さんによる木工事が完了いたしました。

明日より、仕上げのクロス工事が入ります。

いよいよ、完成に近づいて来ています。
11.2017年07月29日
クロス工事
クロス工事
クロス工事が着工しました。

石膏ボードのジョイント・ビスの打ってある部分の下地処理(パテ)を行いクロスを貼っていきます。
12.2017年08月03日
外構工事
外構工事

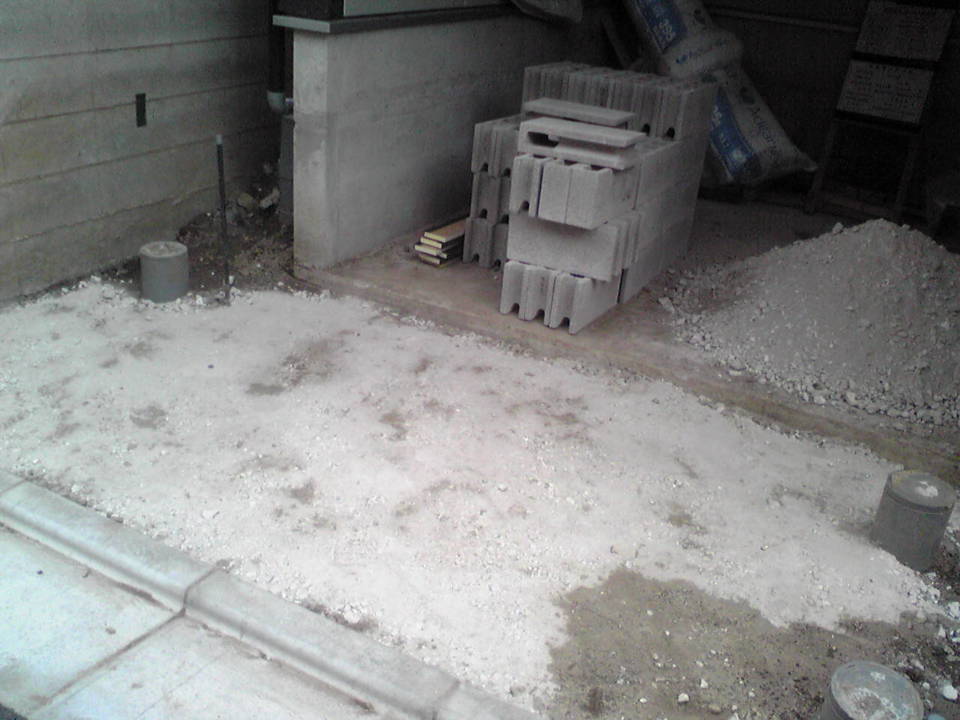

外構工事が始まりました。

13.2017年08月08日
クロス工事
クロス工事完了

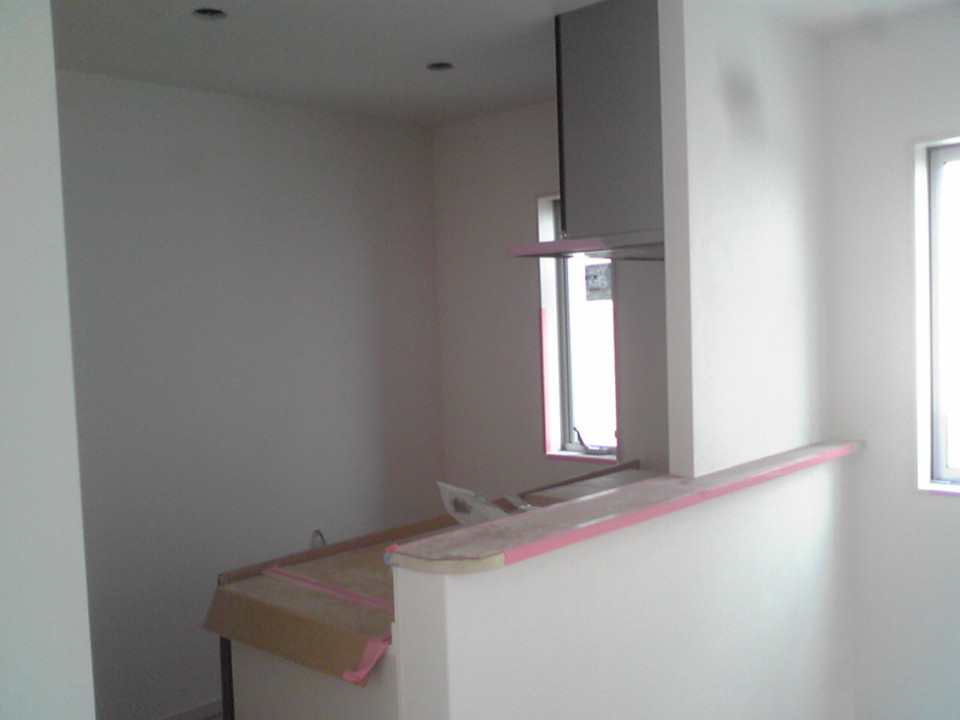

クロス工事が完了いたしました。

仕上げ工事の電気・ガス・水道の器具関係を取り付けて、クリーニングを行えば内部工事は完了となります。
